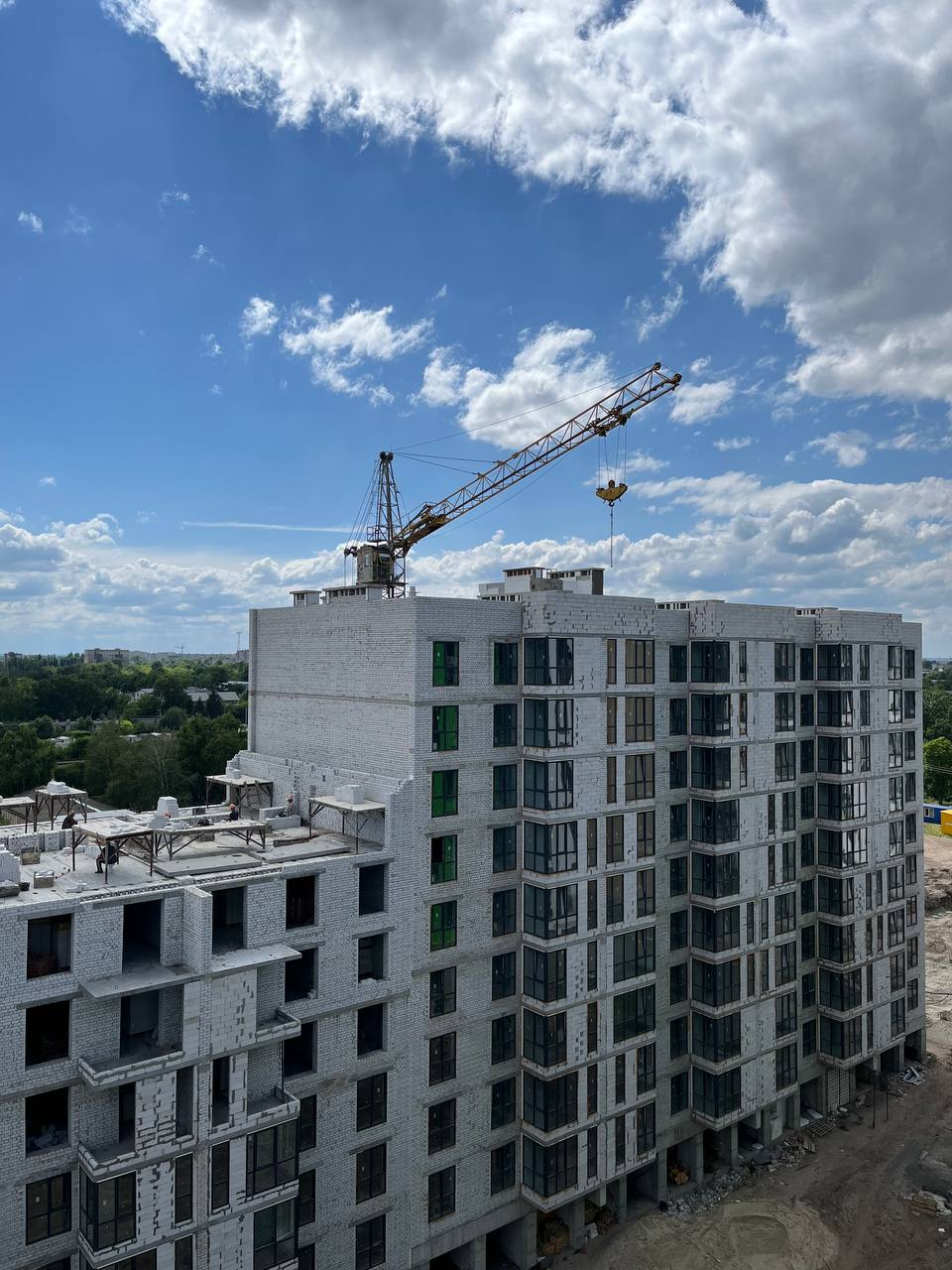

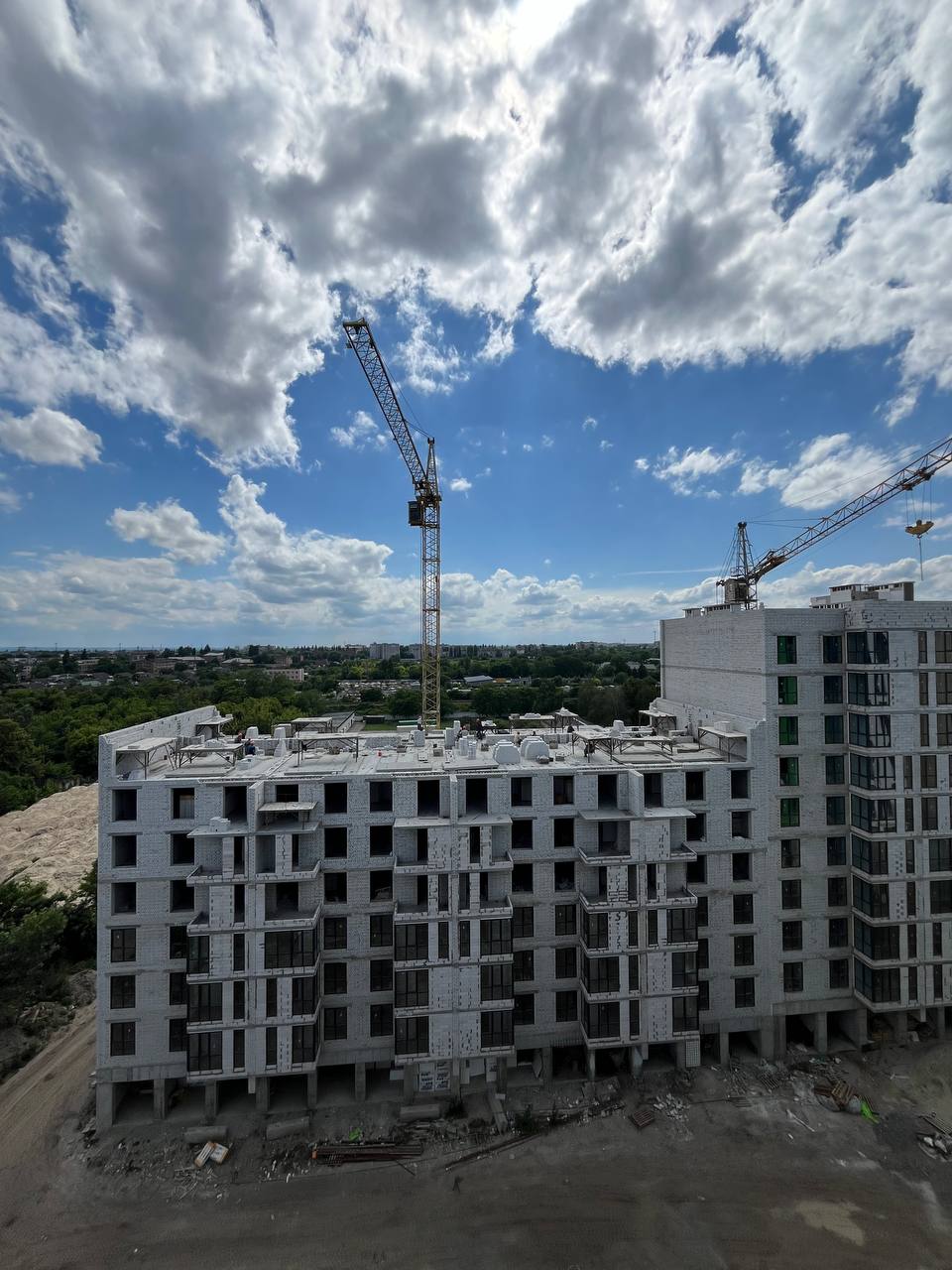

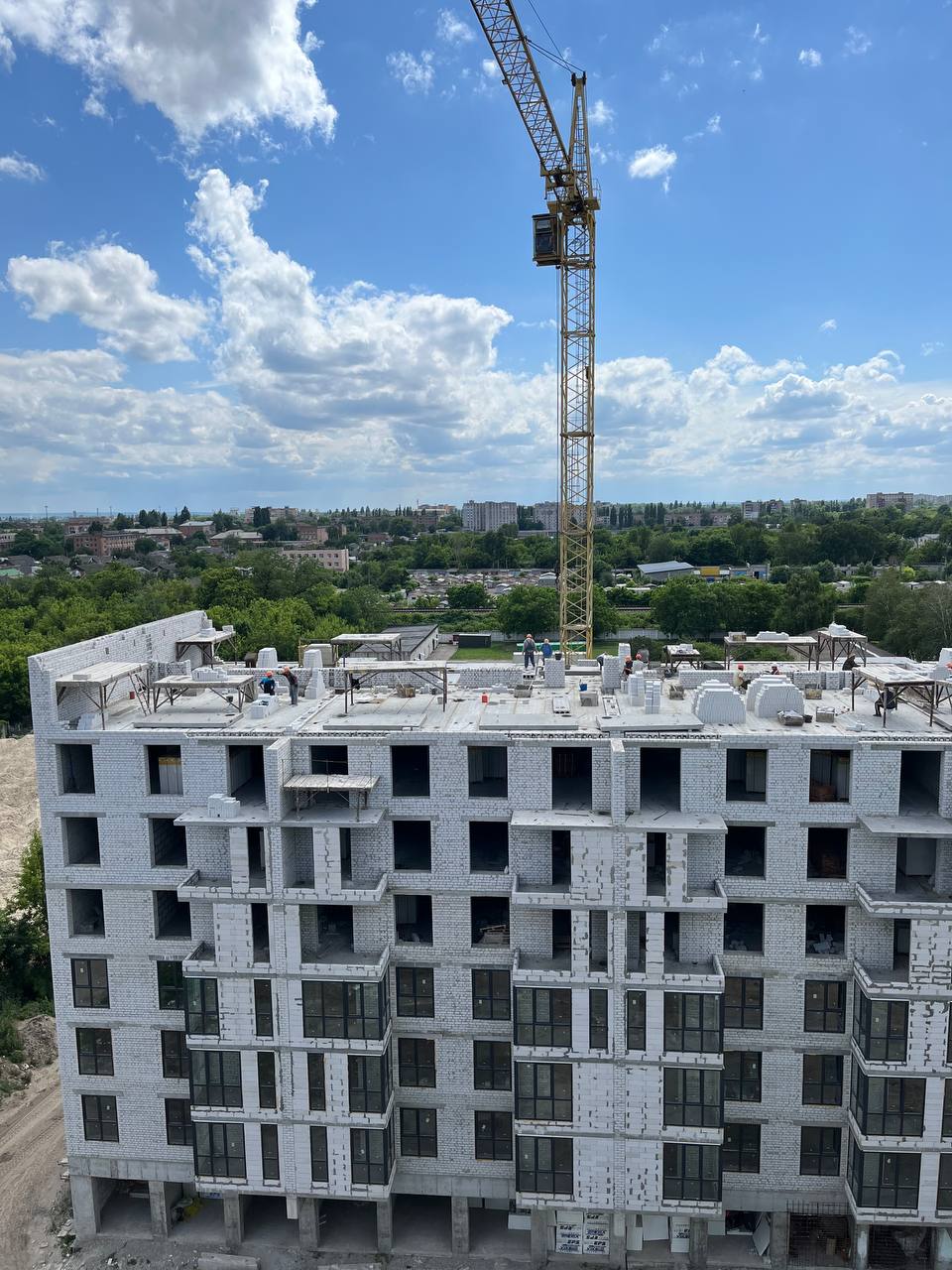

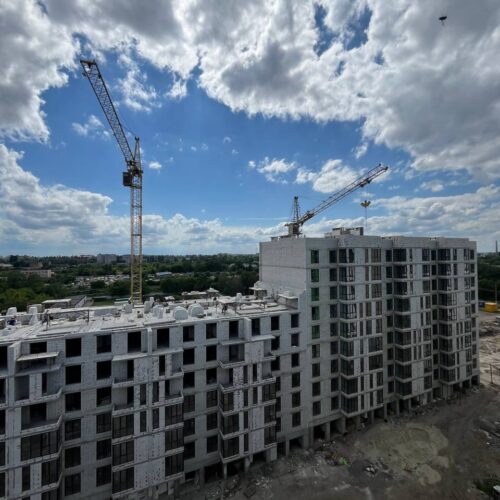

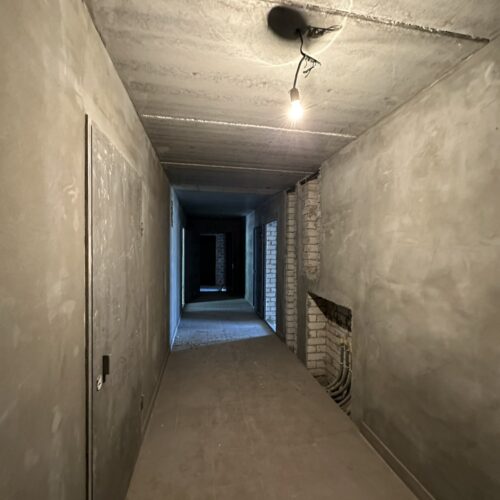

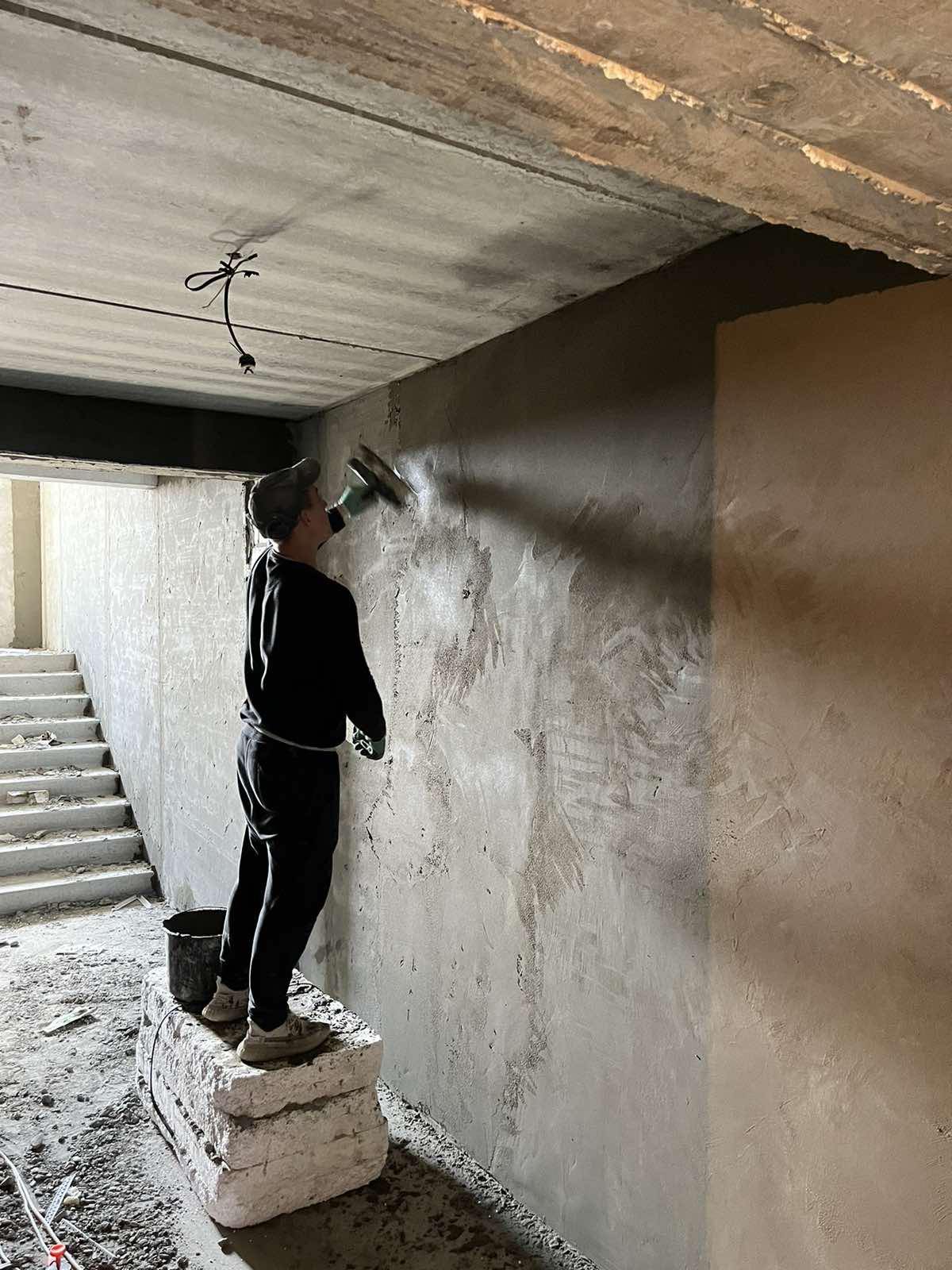

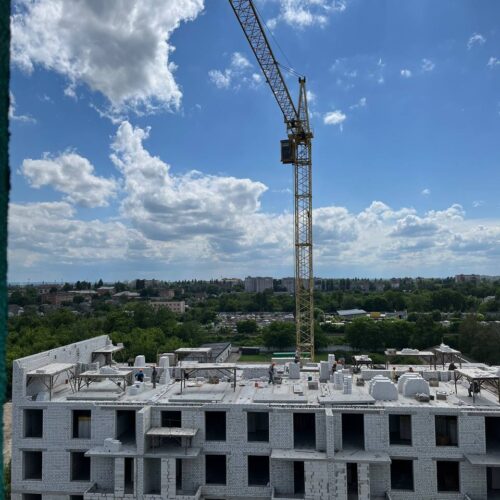

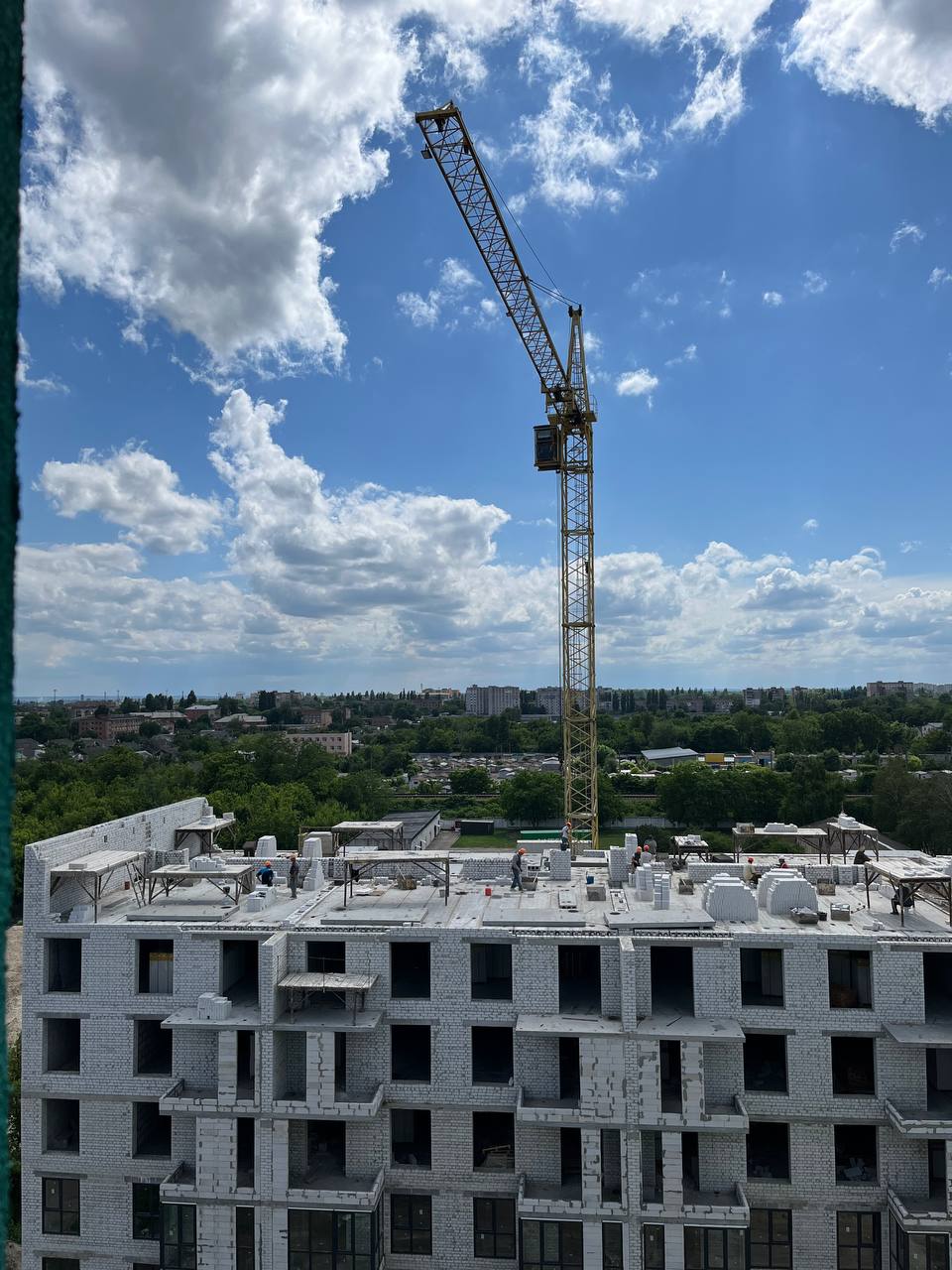

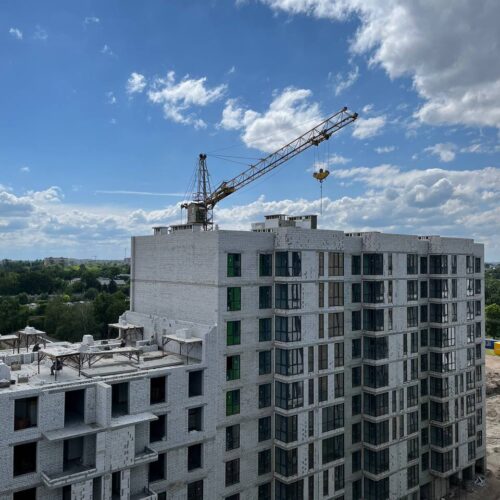

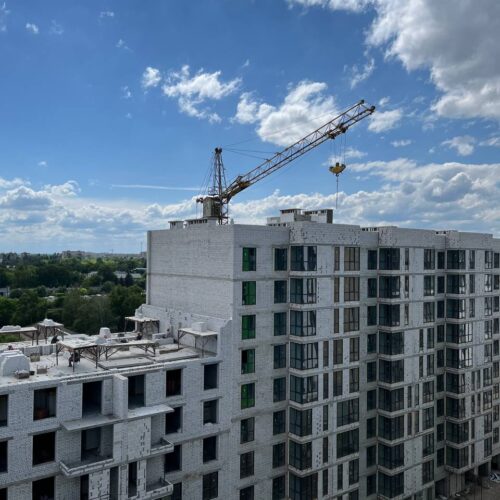

31 травня 2024

ridnyi_dim_31 05_4

31 травня 2024

Опис

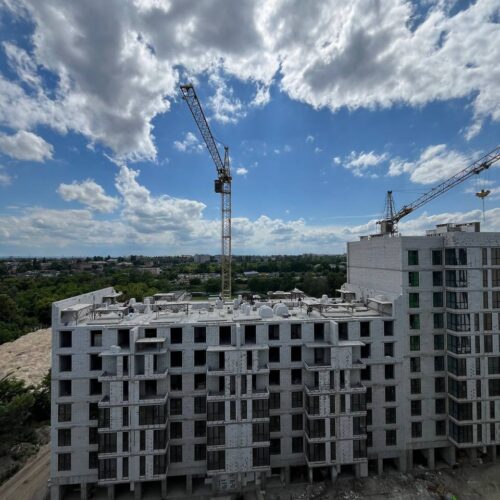

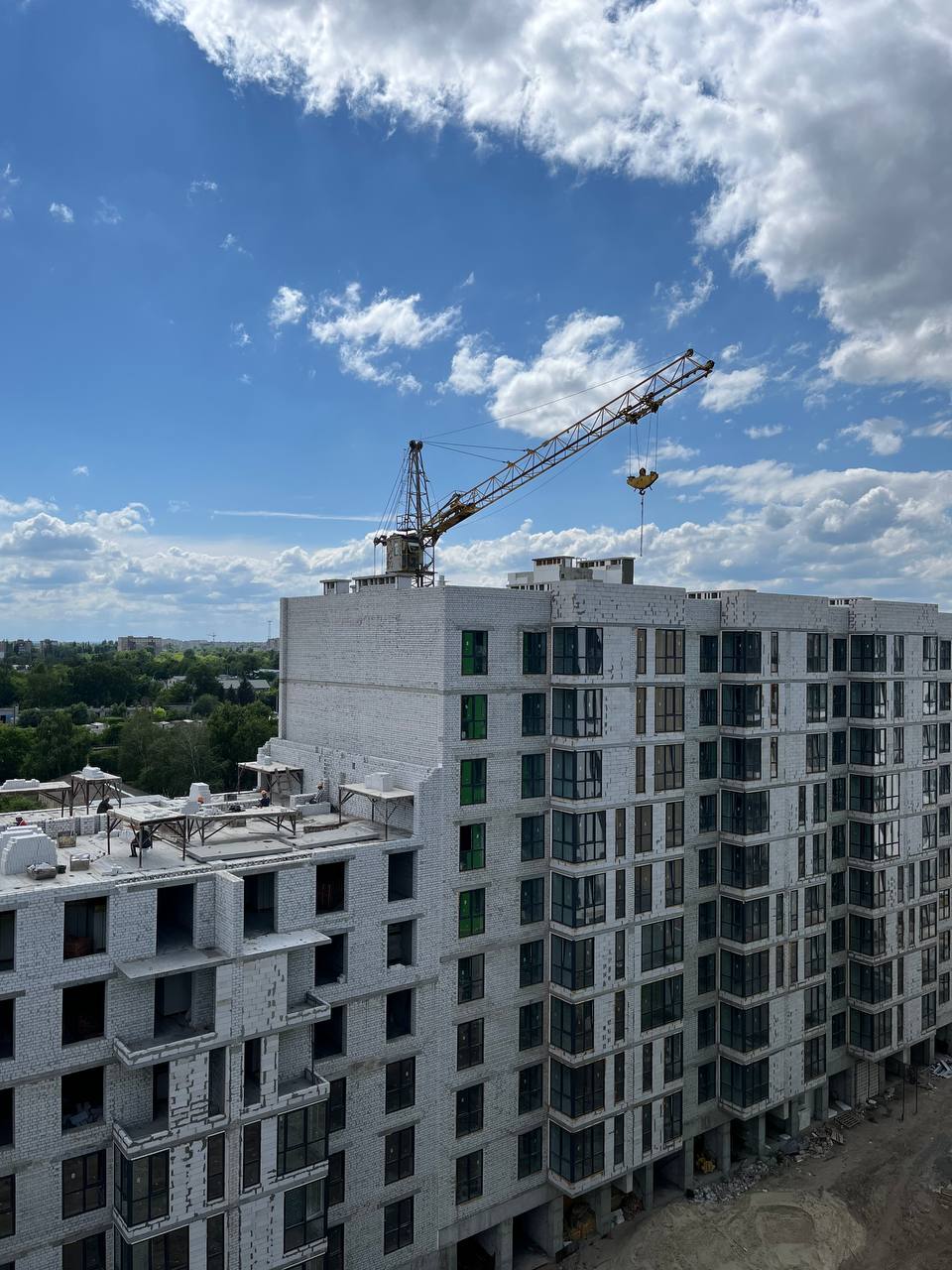

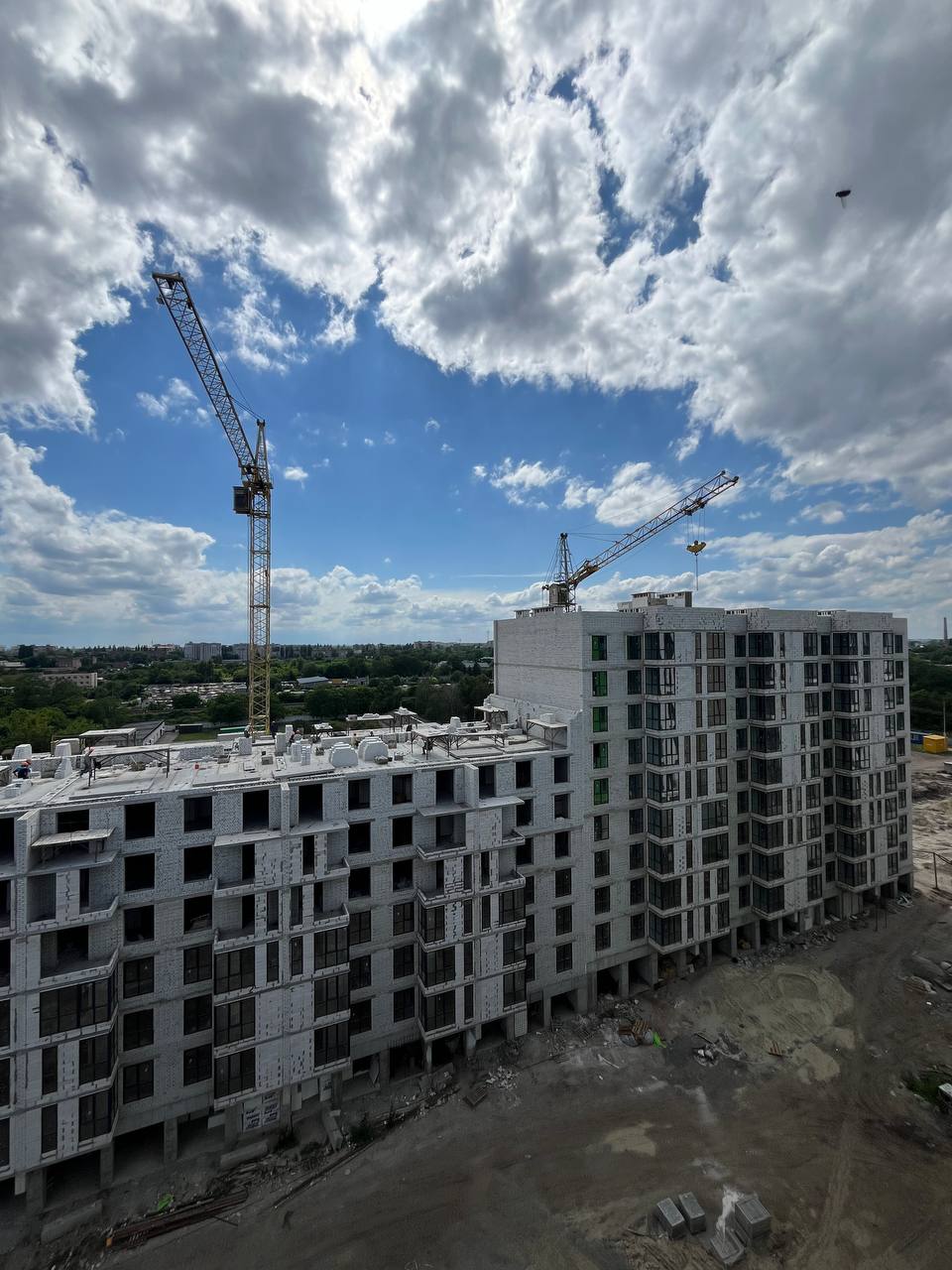

Ділимося успіхами будівництва! Новий фотозвіт!

Секція 5:

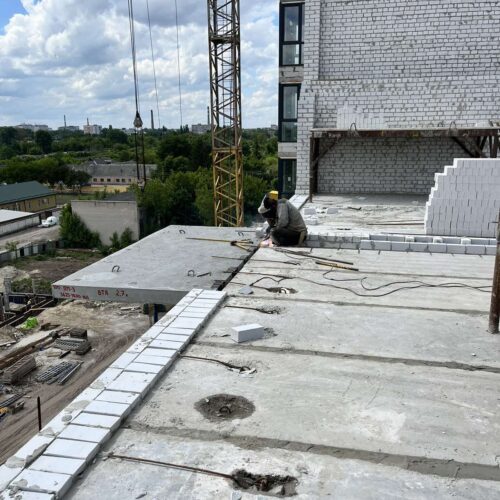

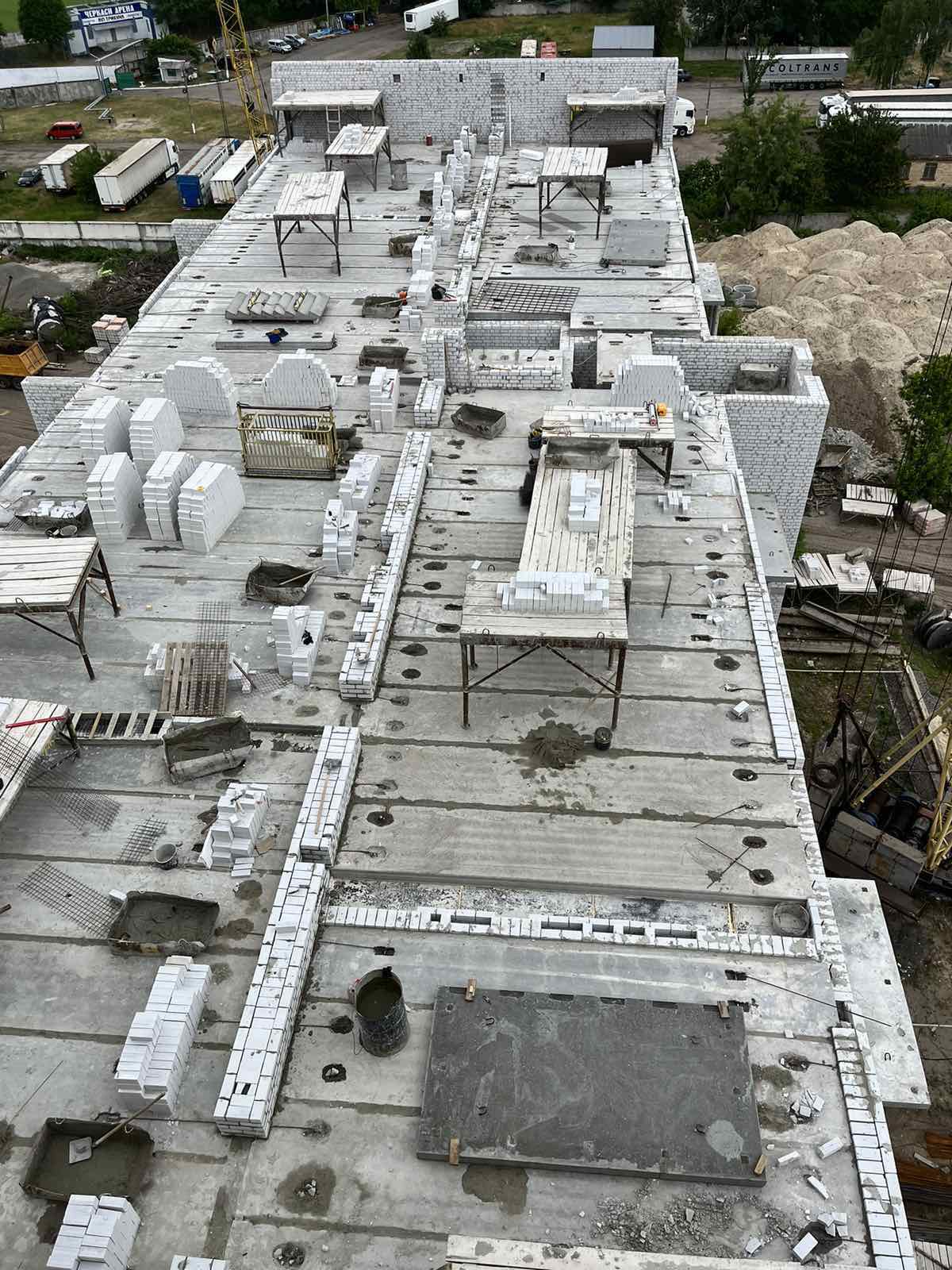

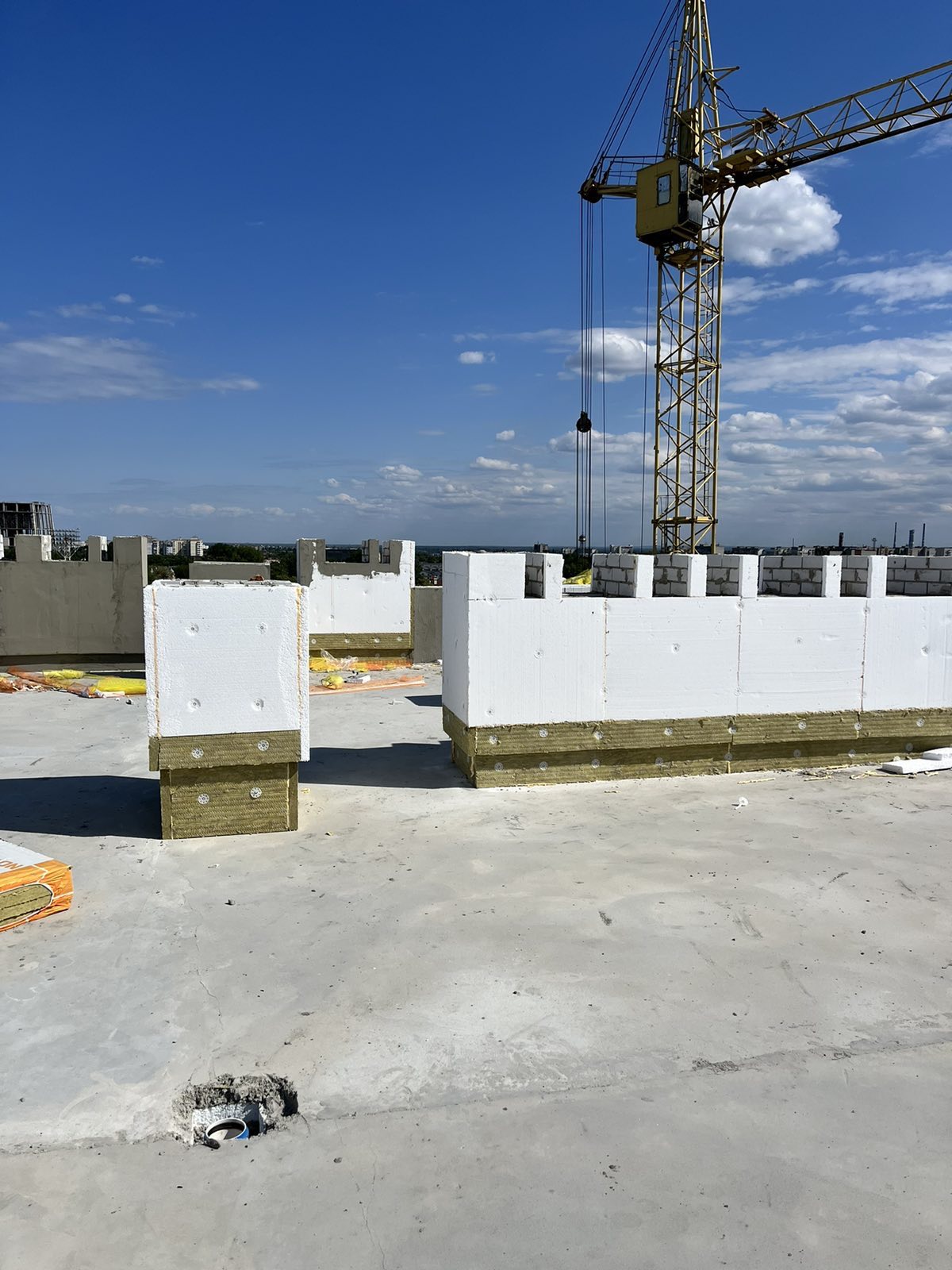

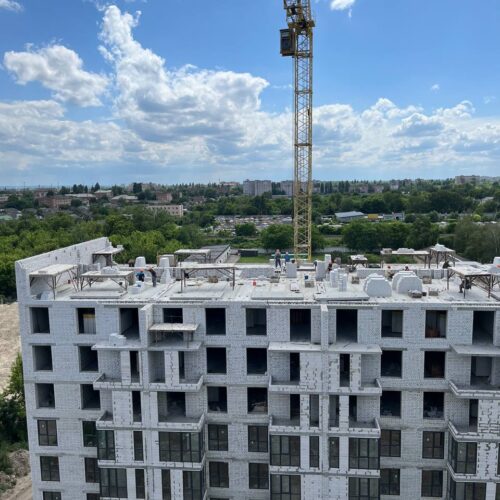

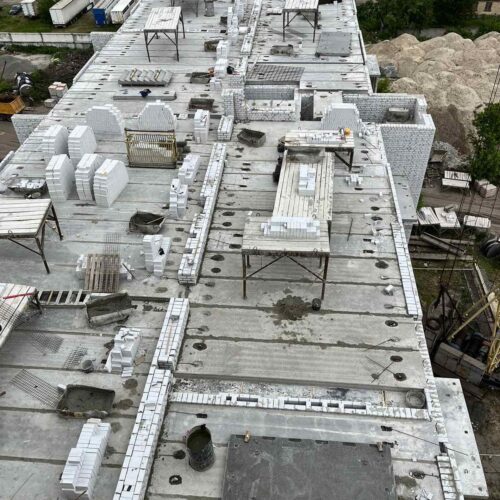

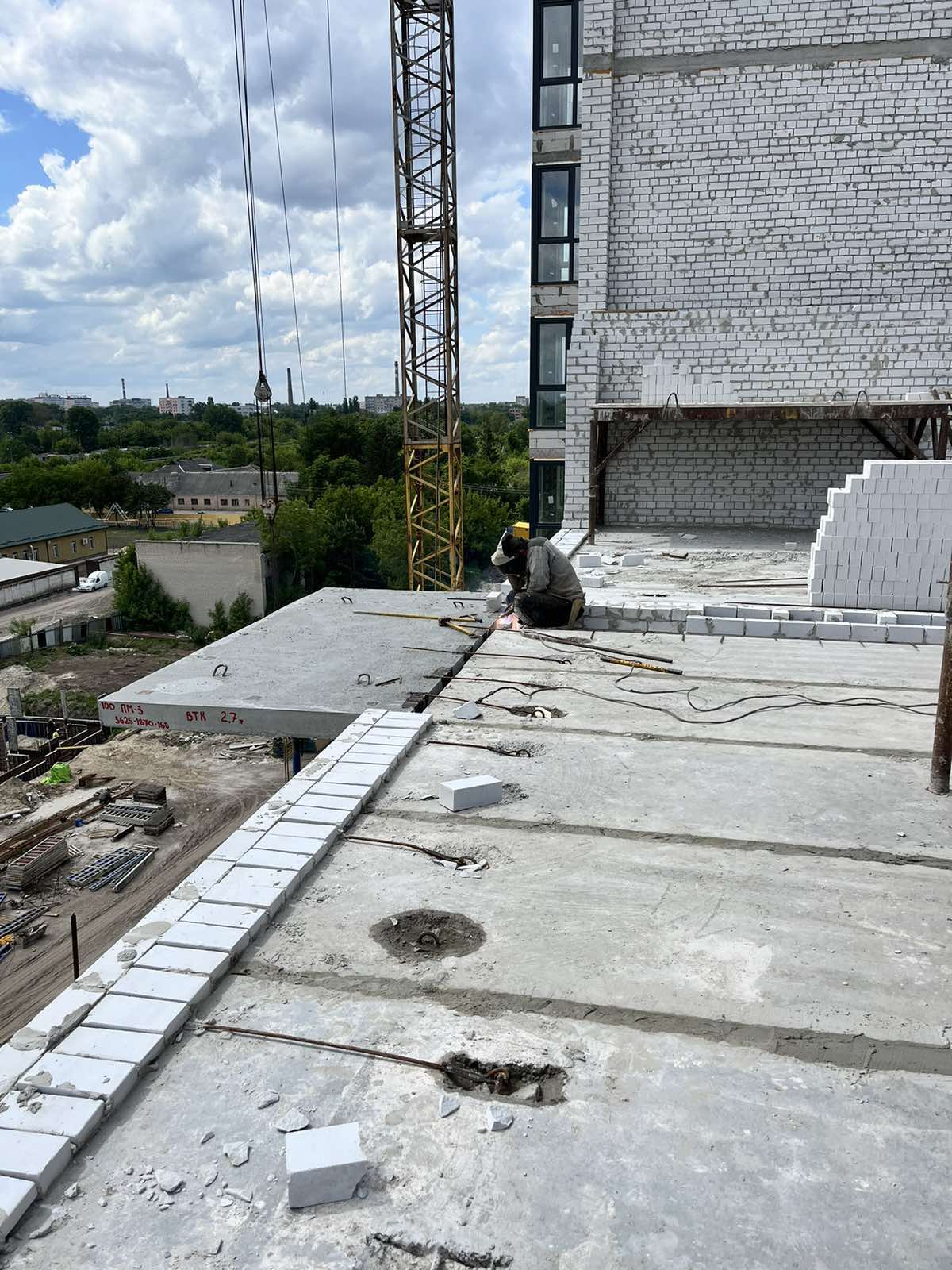

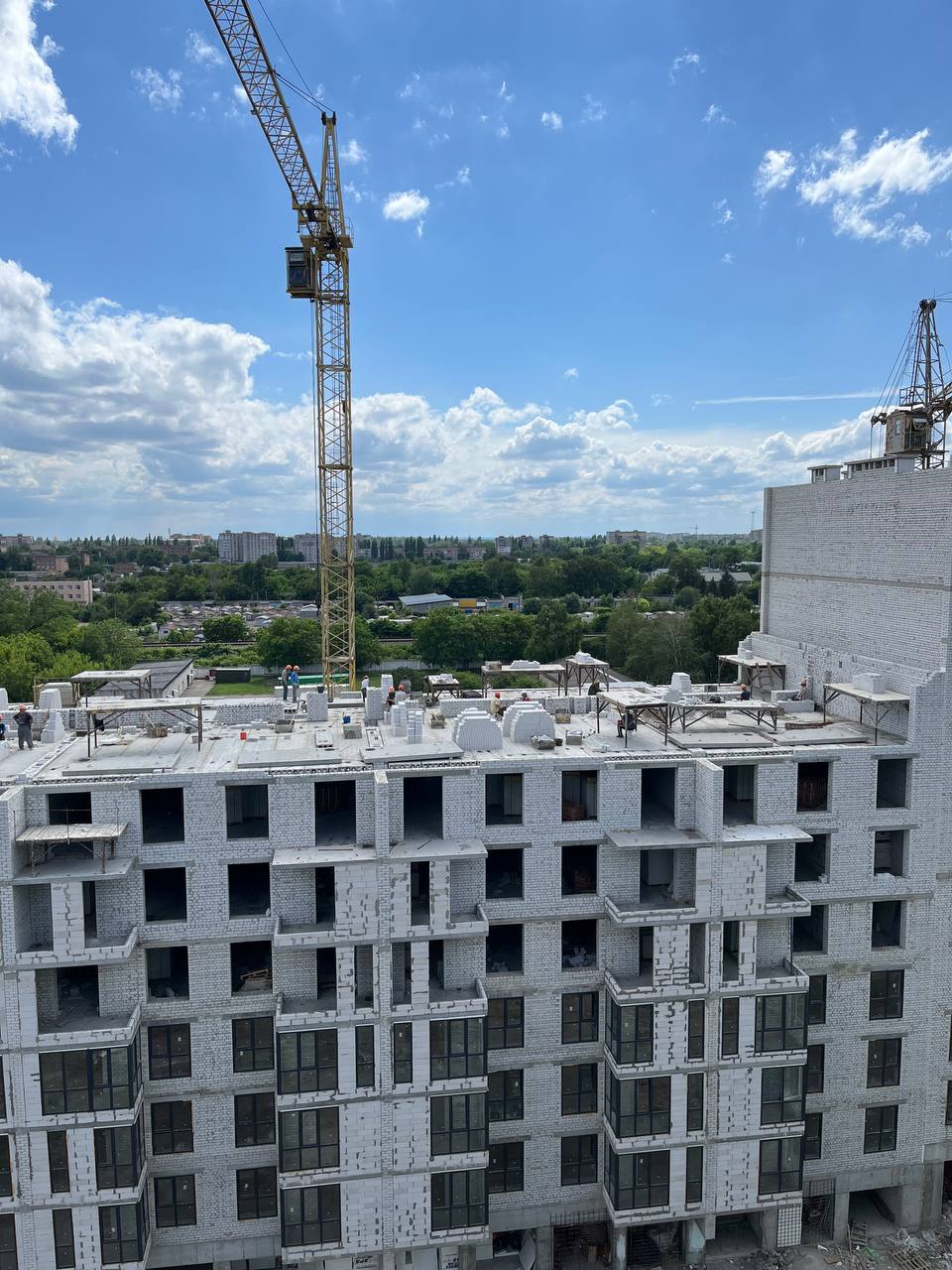

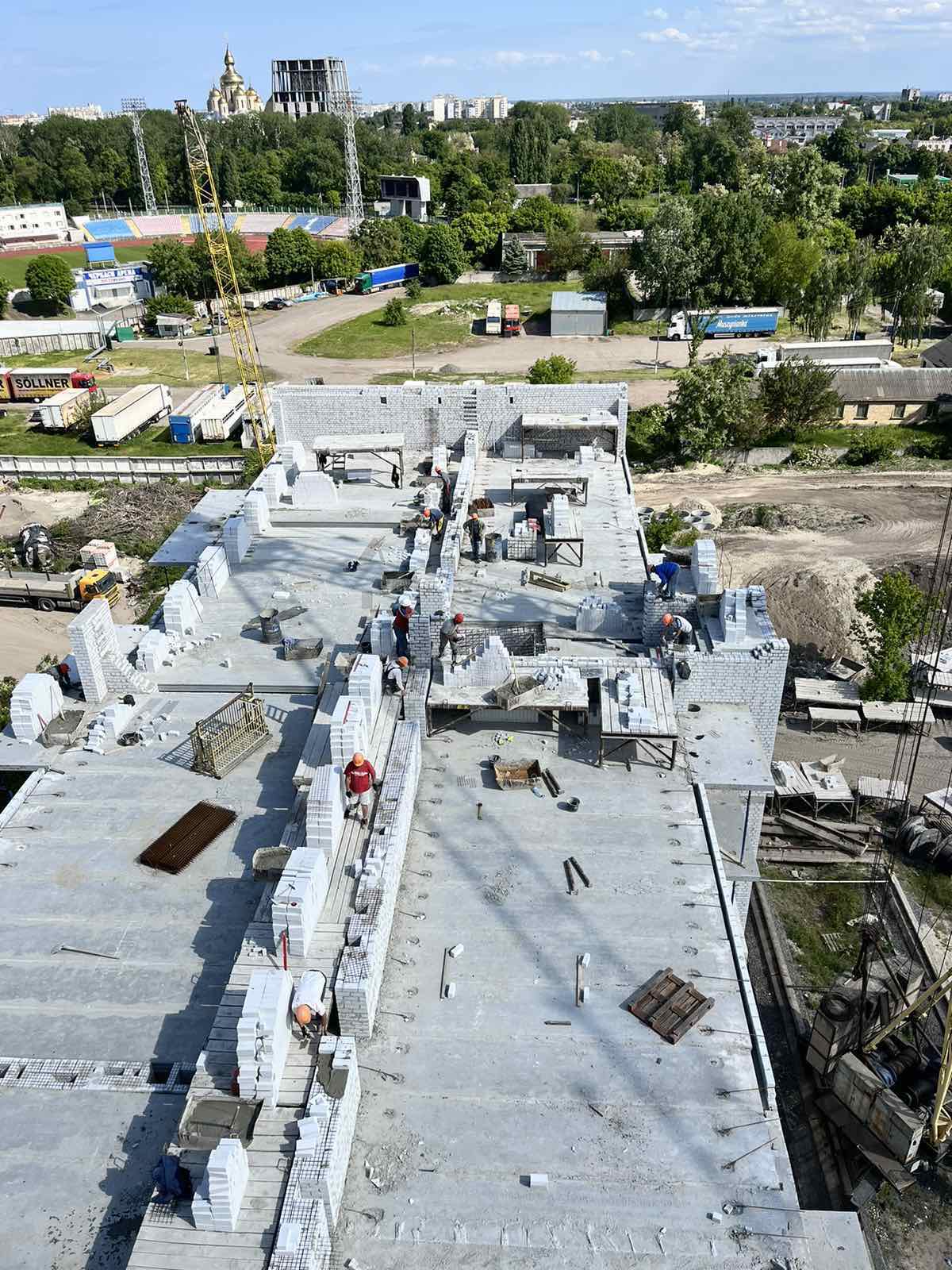

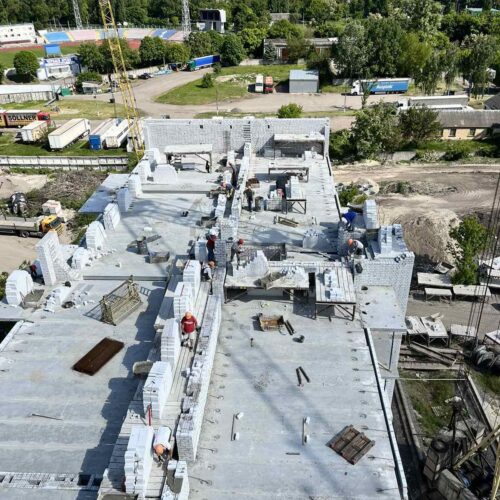

– продовжуємо роботи по влаштуванню покрівлі;

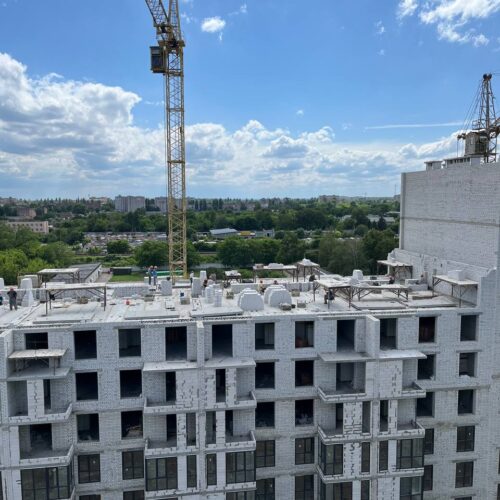

– завершили штукатурні роботи поверхів;
– продовжуємо монтаж труб димоходів 2-10-го поверхів;
– завершили укладання плитки на майданчиках та сходах між 6 та 9 поверхом;

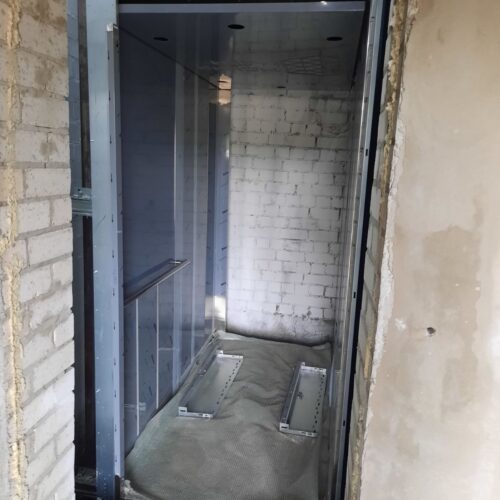

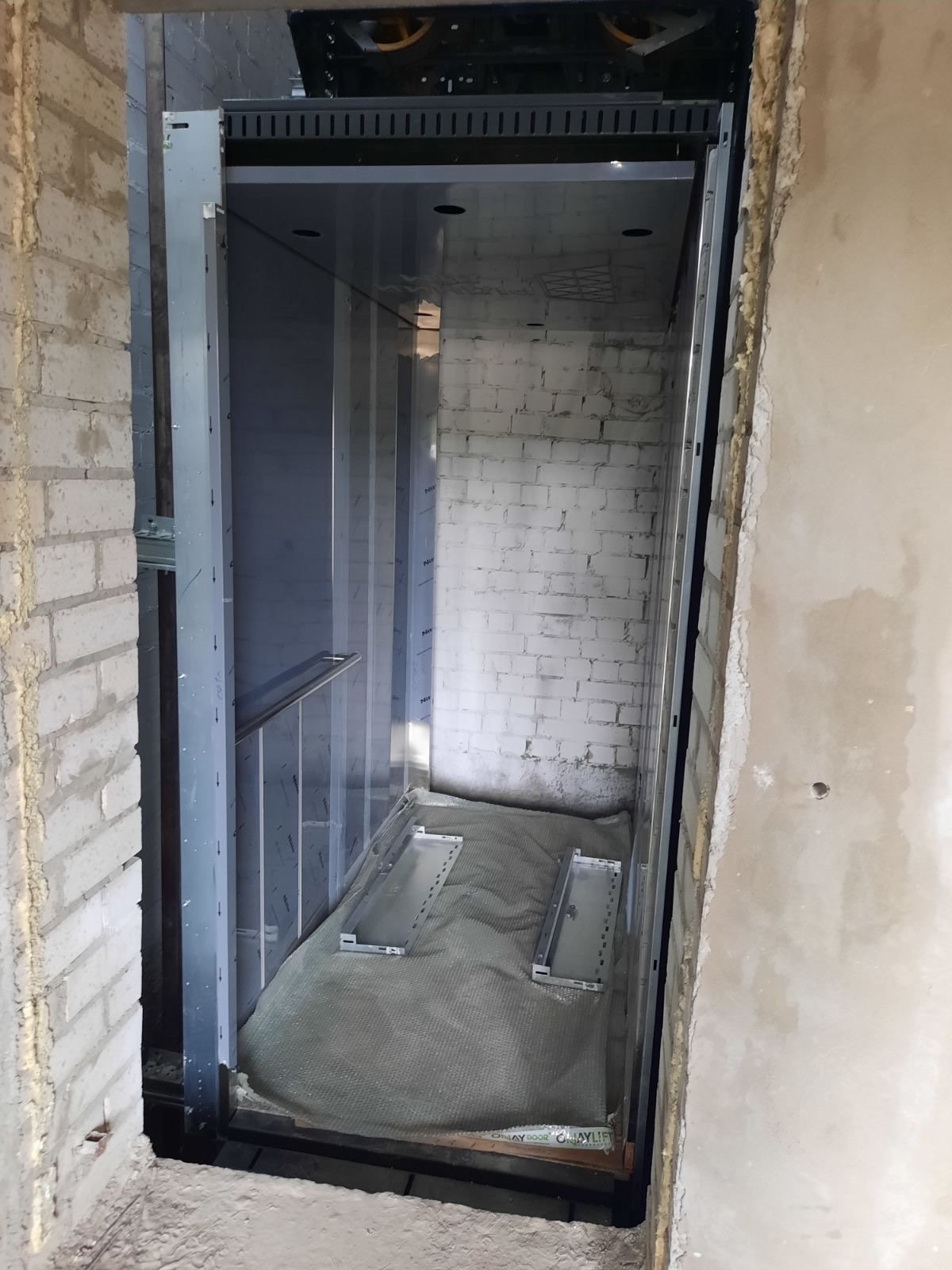

– розпочали монтаж ліфта.

6 секція:
– завершили монтаж склопакетів на 4-му поверсі;

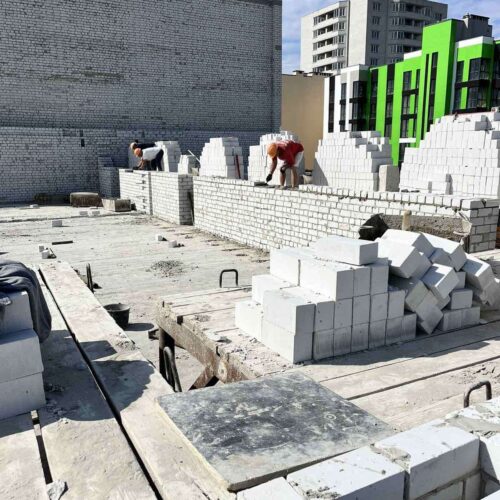

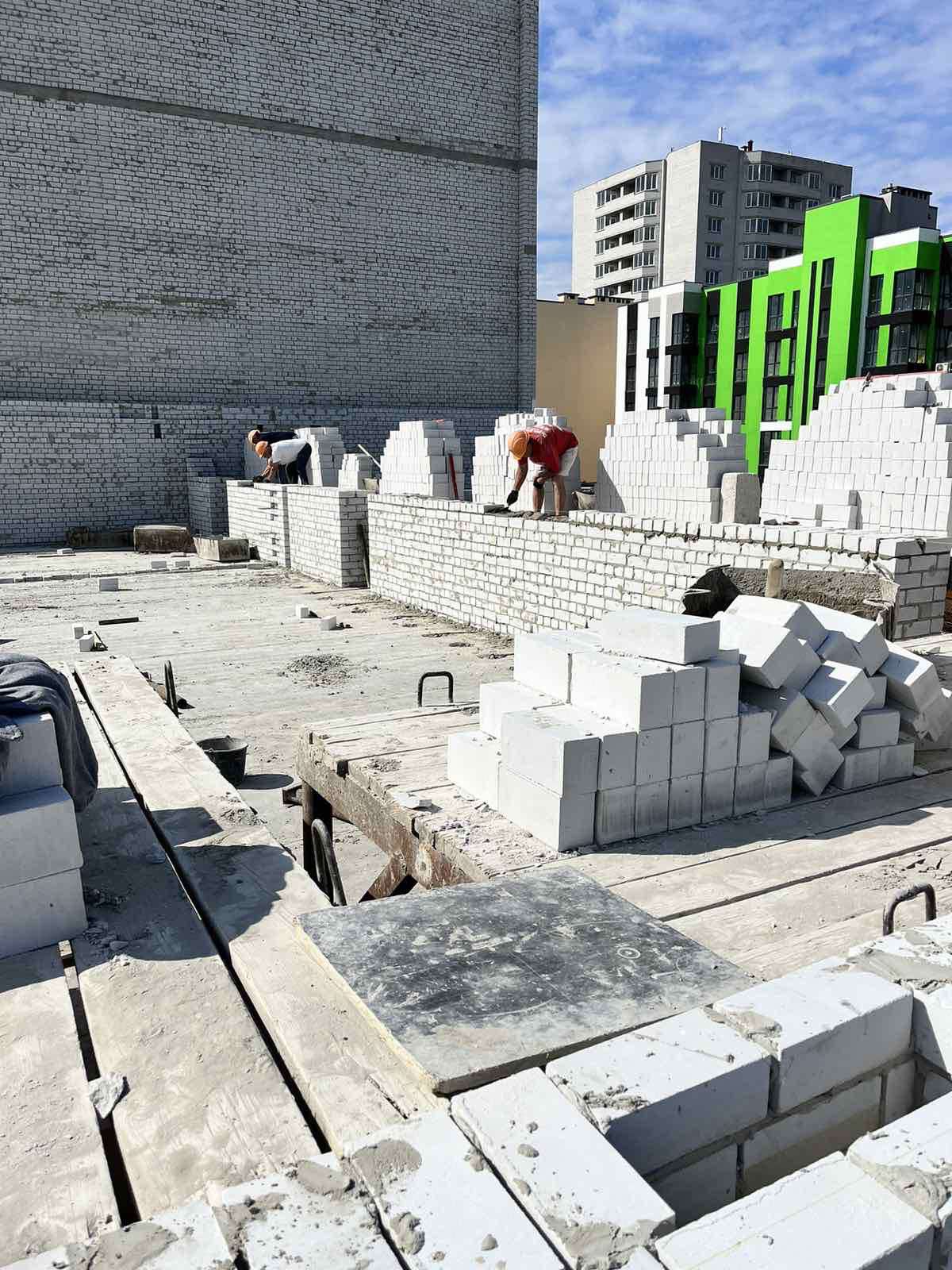

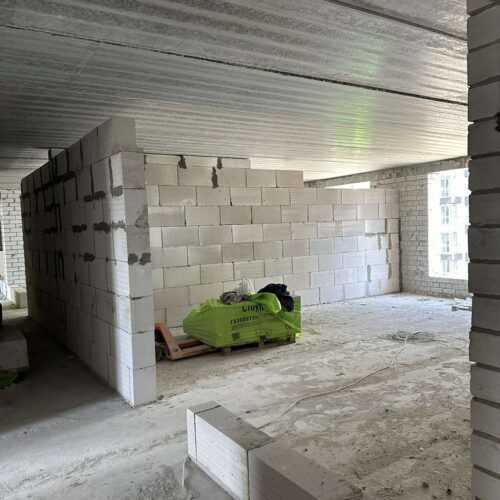

– завершили цегляну кладку 7-го поверху, розпочали цегляну кладку 8-го поверху;

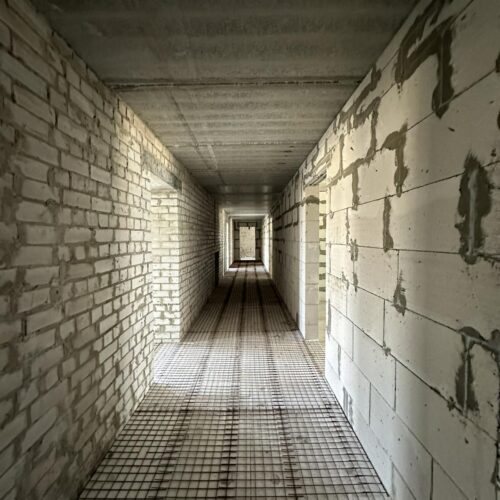

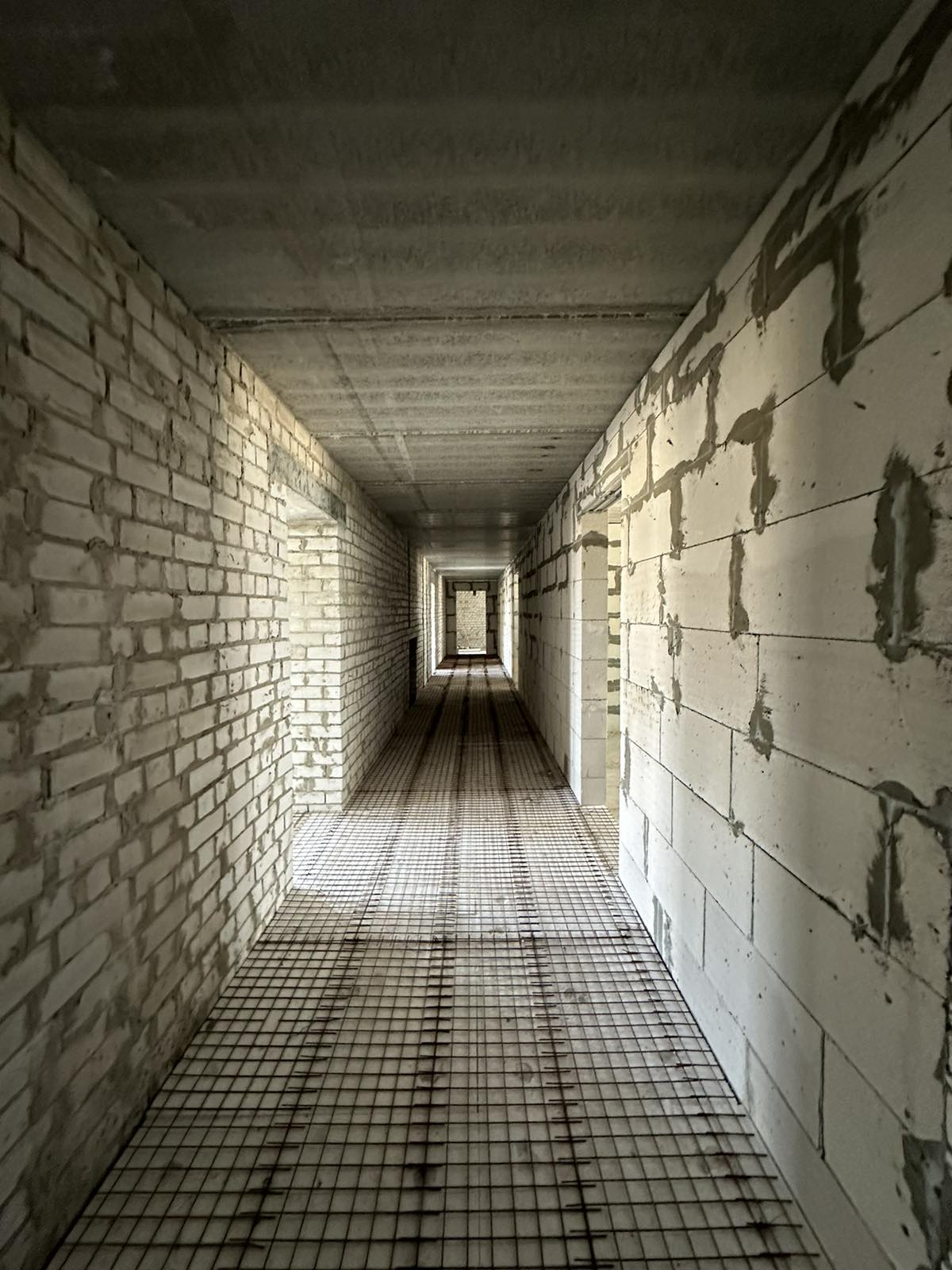

– завершили влаштування коридорних перегородок 6-го поверху;

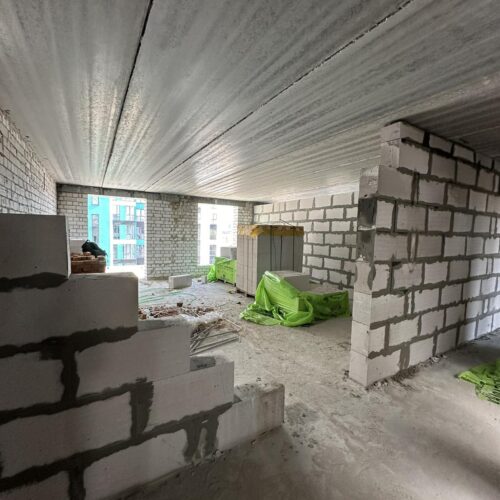

– завершили влаштування квартирних перегородок 2-го поверху, розпочали 3-ій поверх;

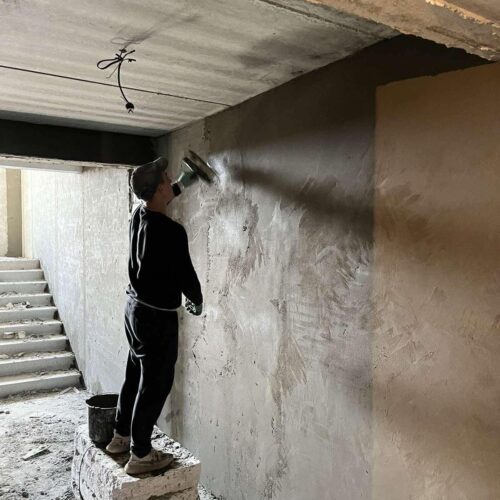

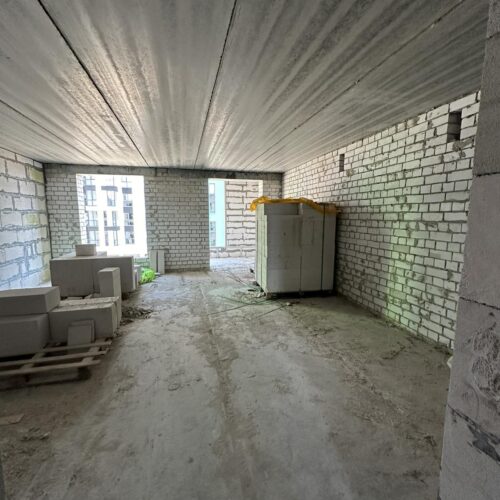

– розпочали штукатурні роботи фоє 1-го поверху;
– завершили монтаж електропроводки 2-го поверху.

7 секція:

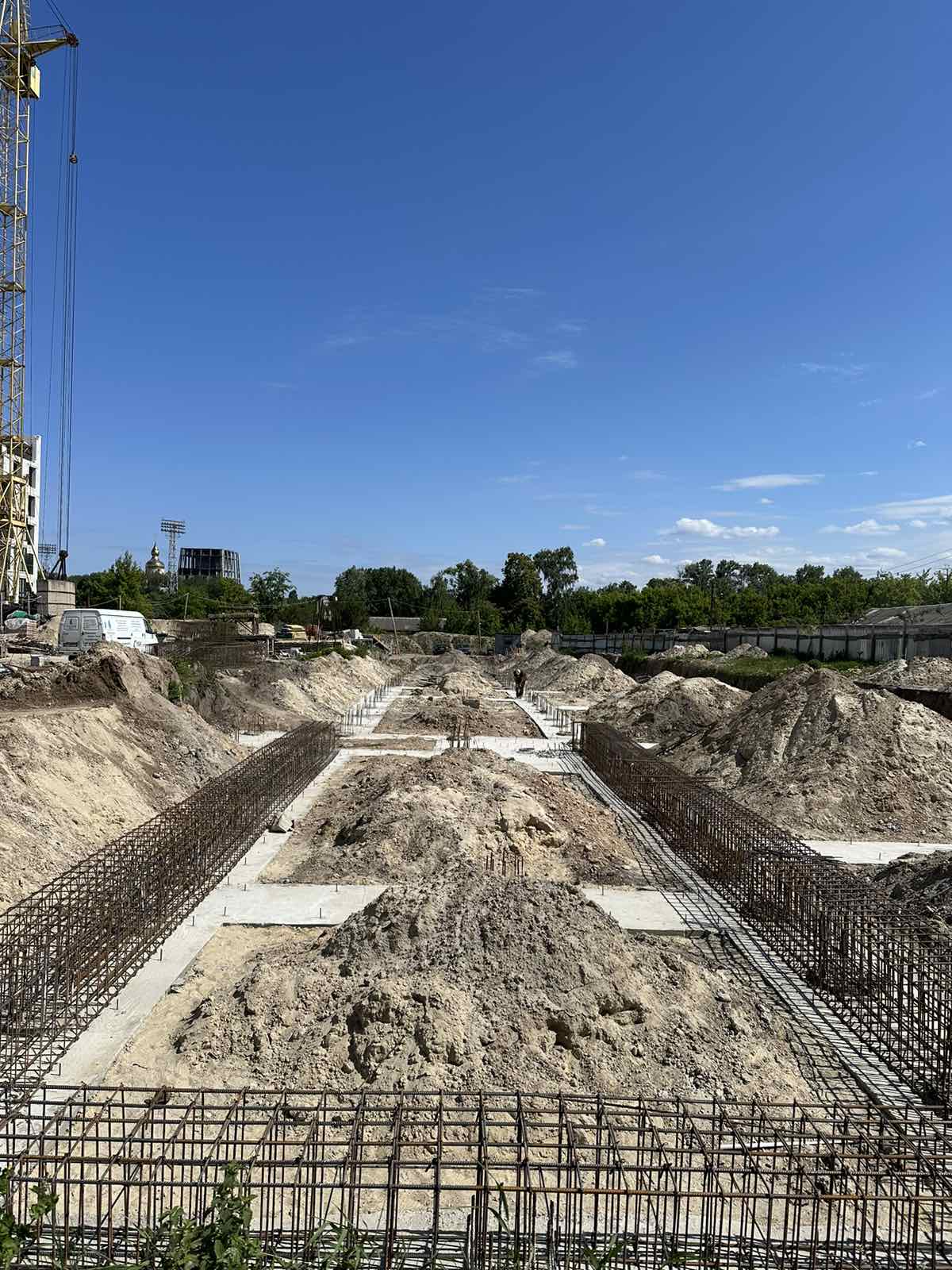

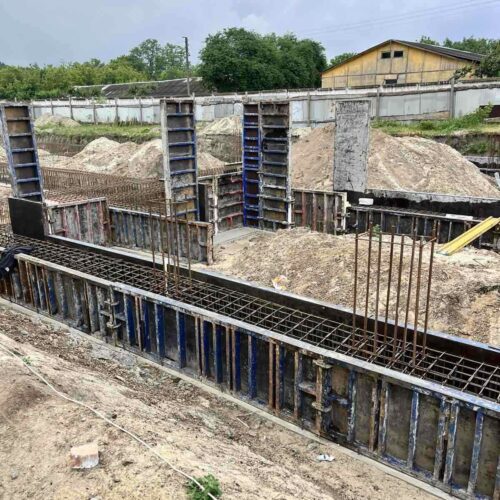

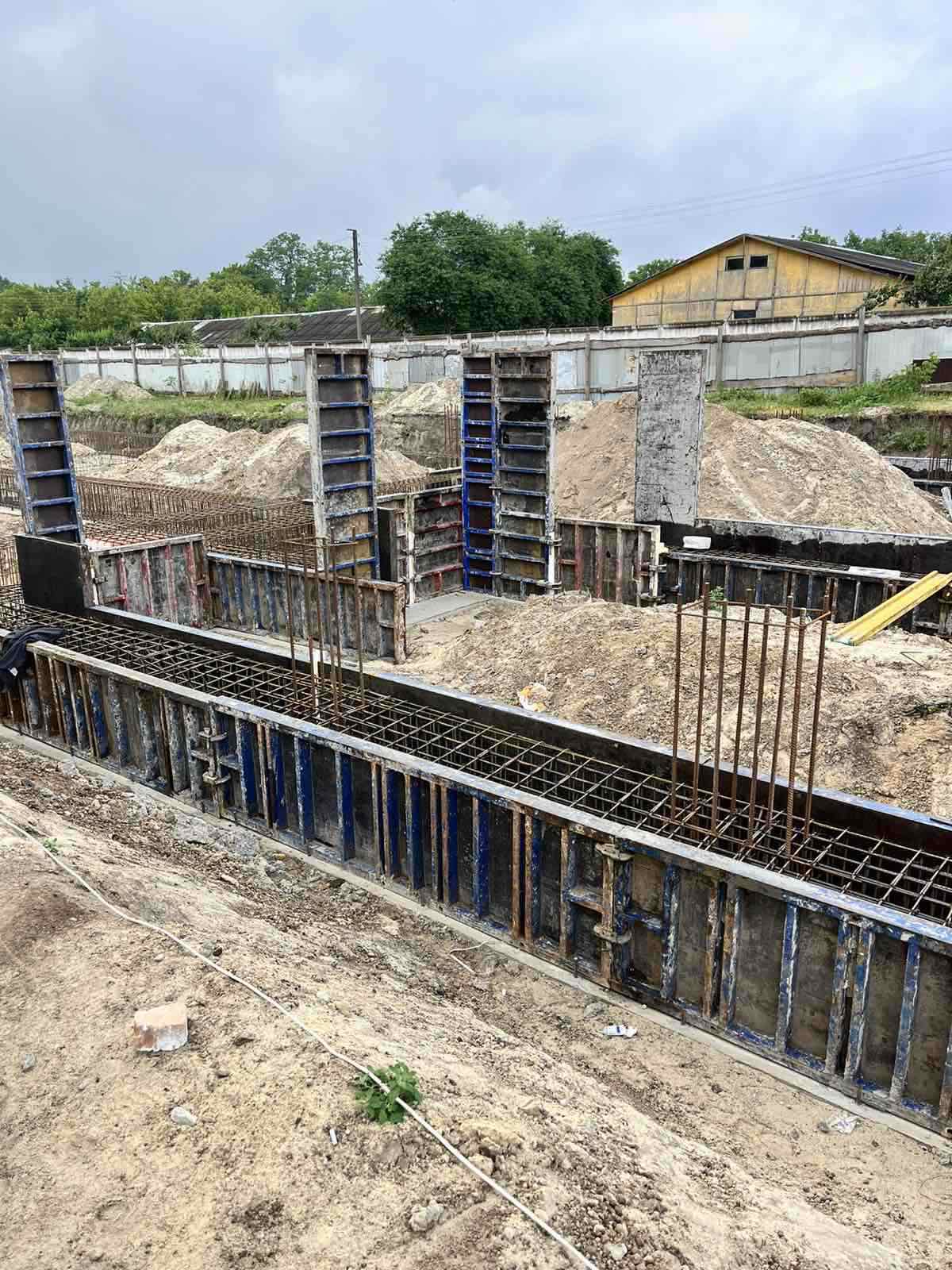

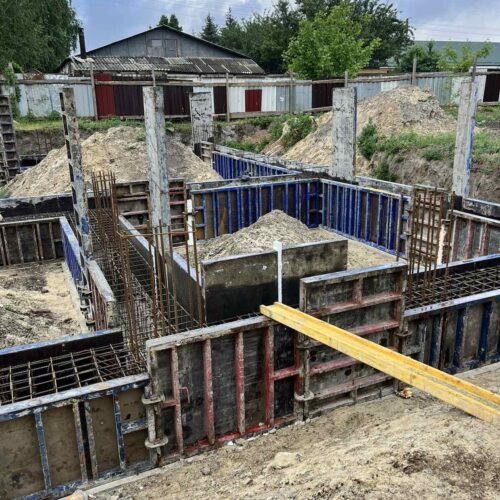

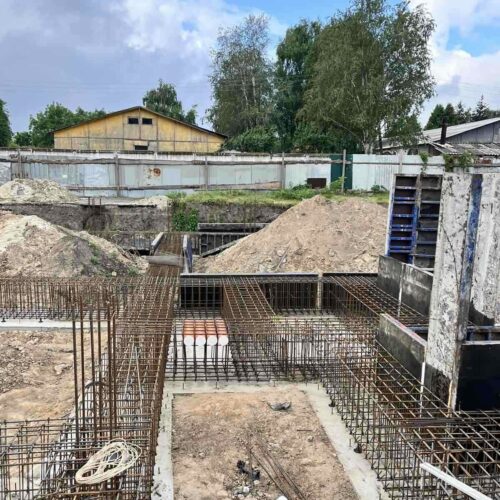

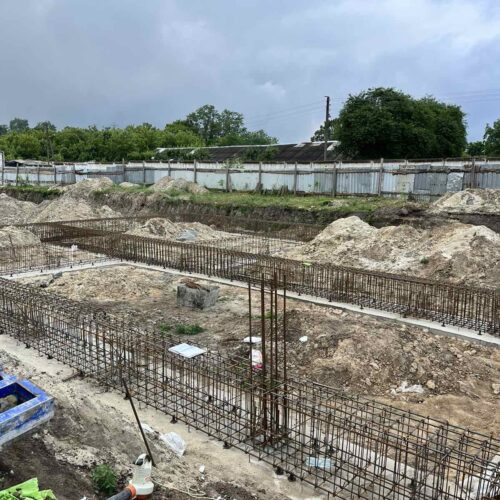

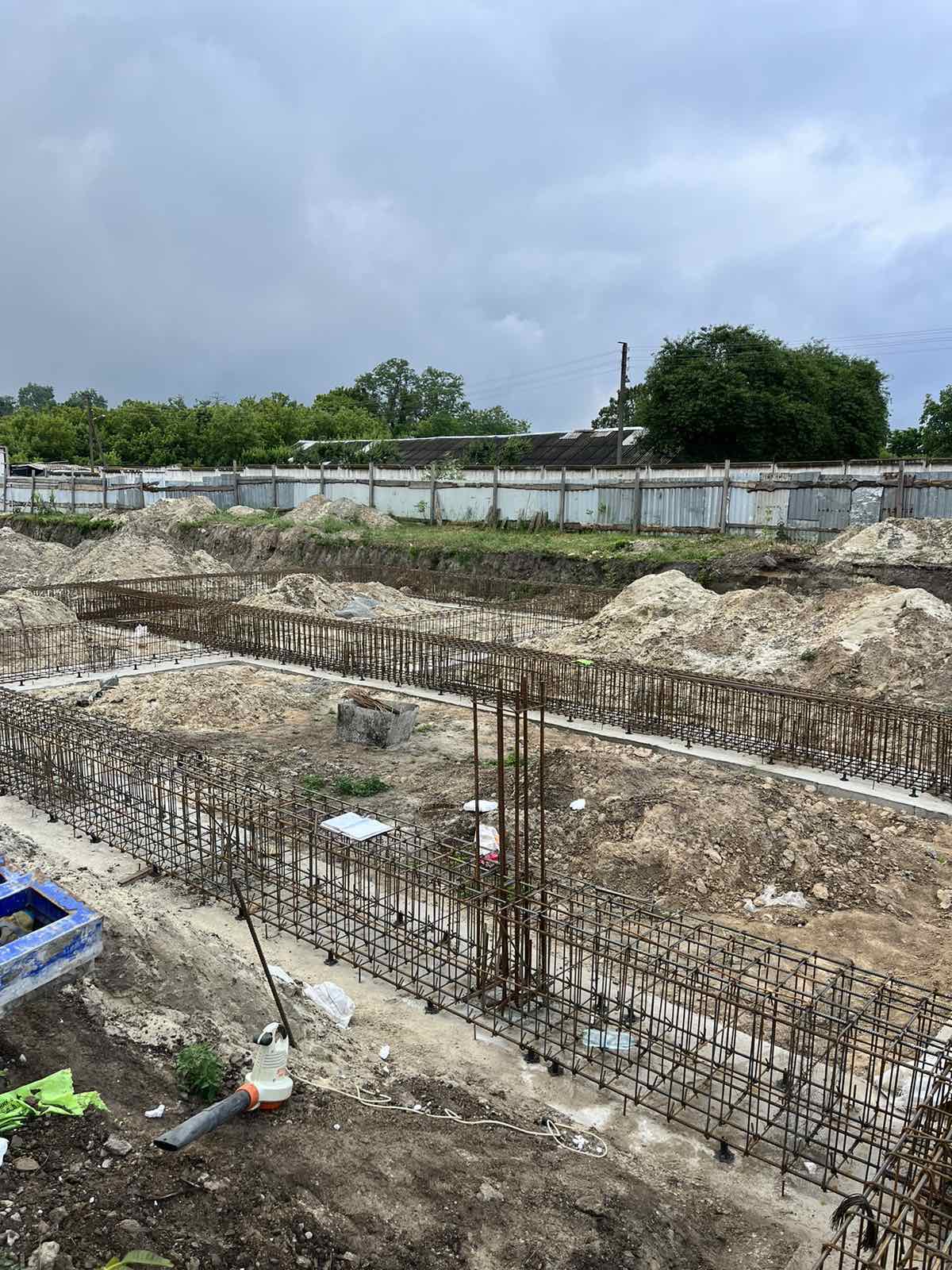

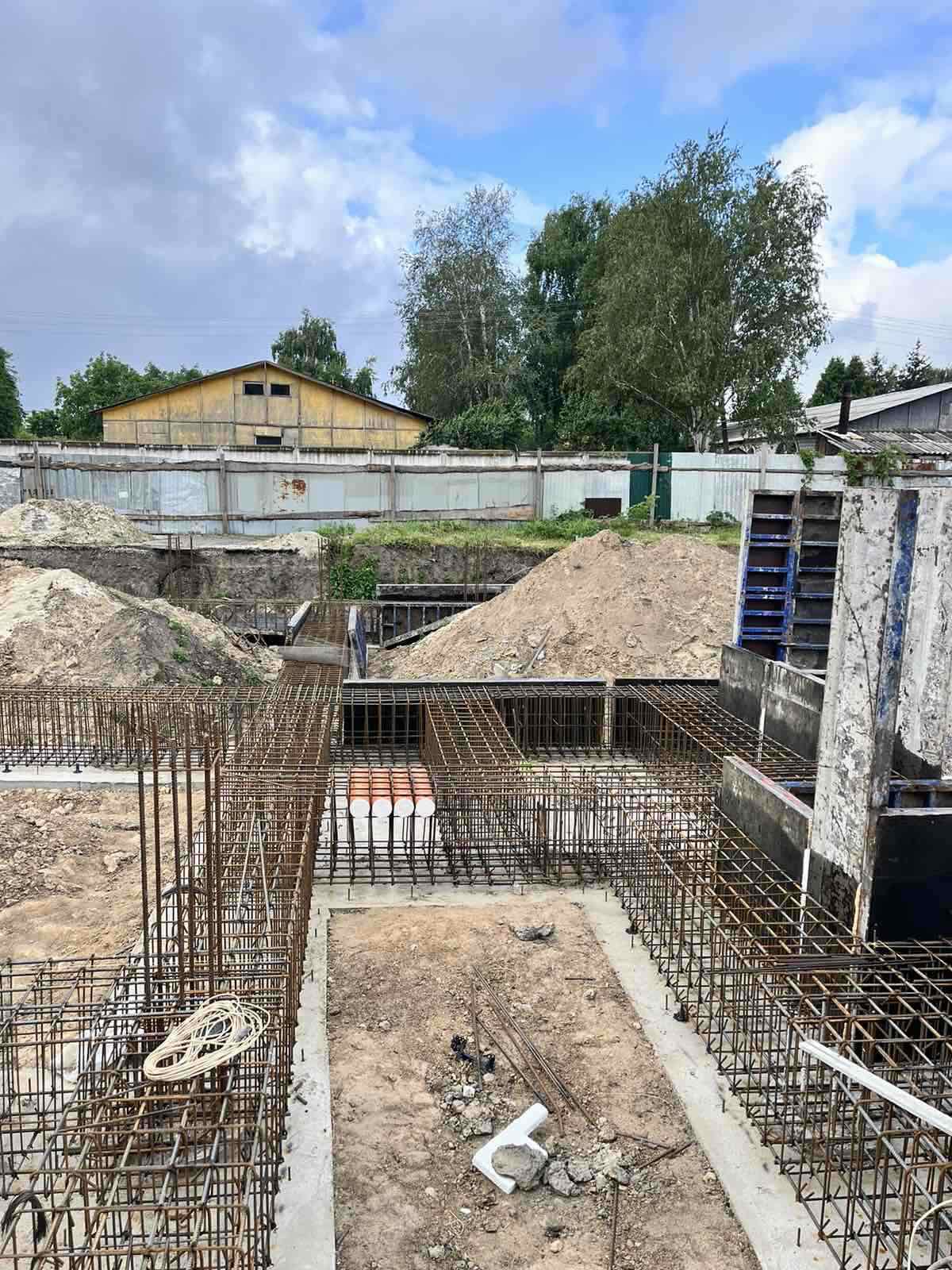

– продовжуємо арматурні роботи з влаштування ростверку.

Для всіх деталей щодо комплексу та квартир запрошуємо до відділу продажів за адресою вул. Байди Вишневецького, 101
📞 +38 068 184 68 68

⏰ Графік роботи
Пн – Пт: 9.00-18.00
Сб – Нд: 10.00-16.00

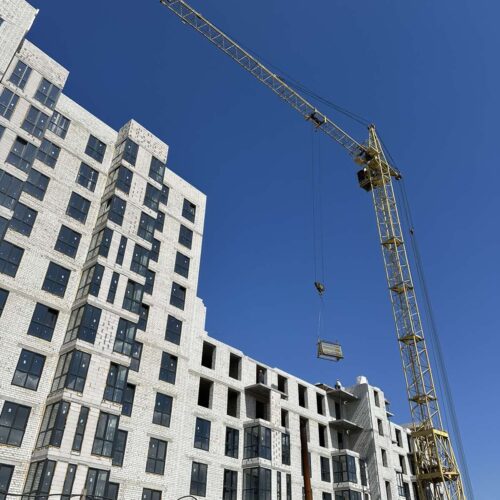

17 травня 2024

ridnyi_dim_8

17 травня 2024

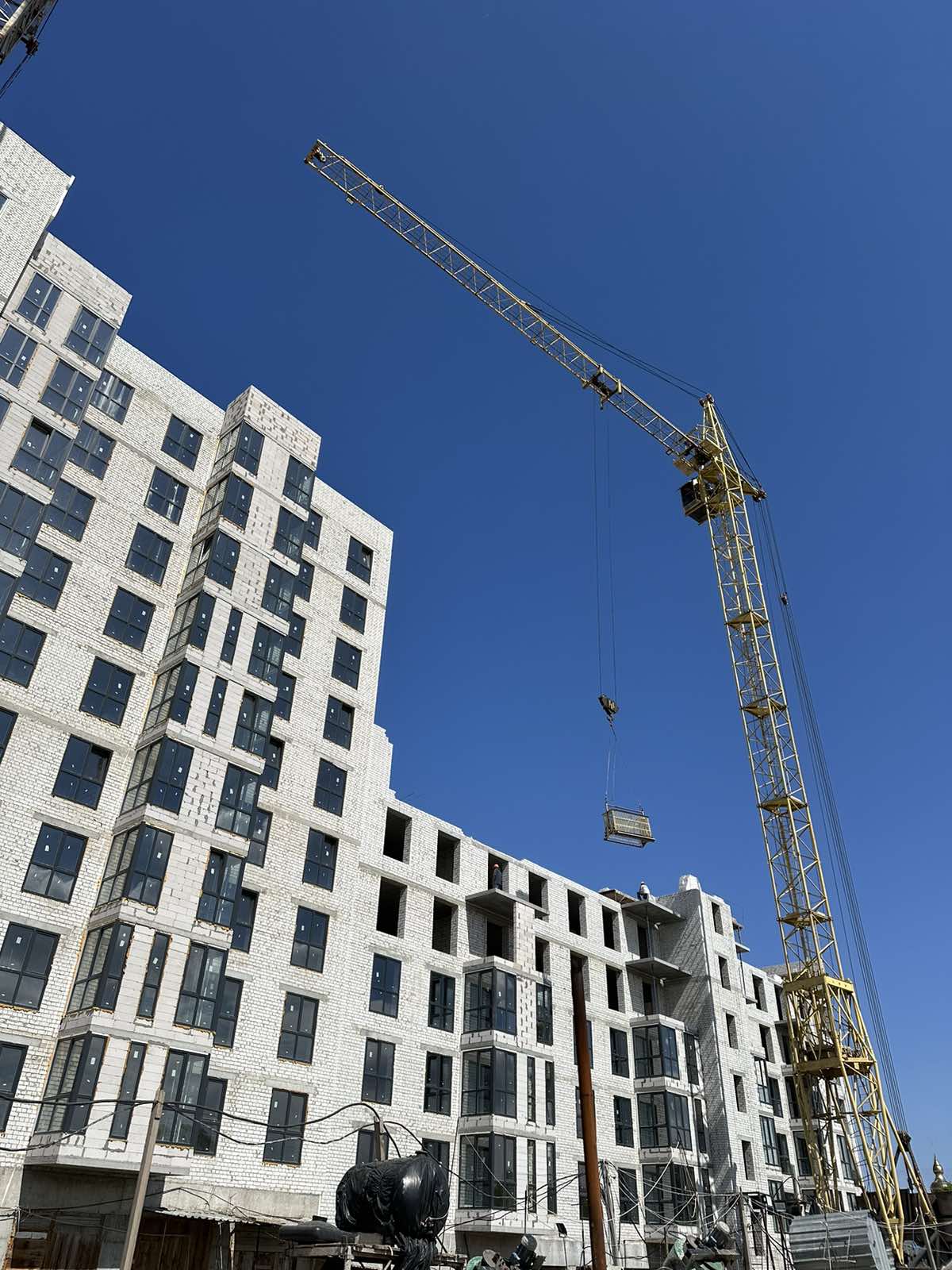

Опис

Ділимося успіхами будівництва! Новий фотозвіт!

Секція 5:
– розпочали роботи з утеплення вентиляційних шахт, парапетів;
– продовжуємо штукатурні роботи 9-10-го поверхів;
– завершили монтаж труб зливової каналізації;

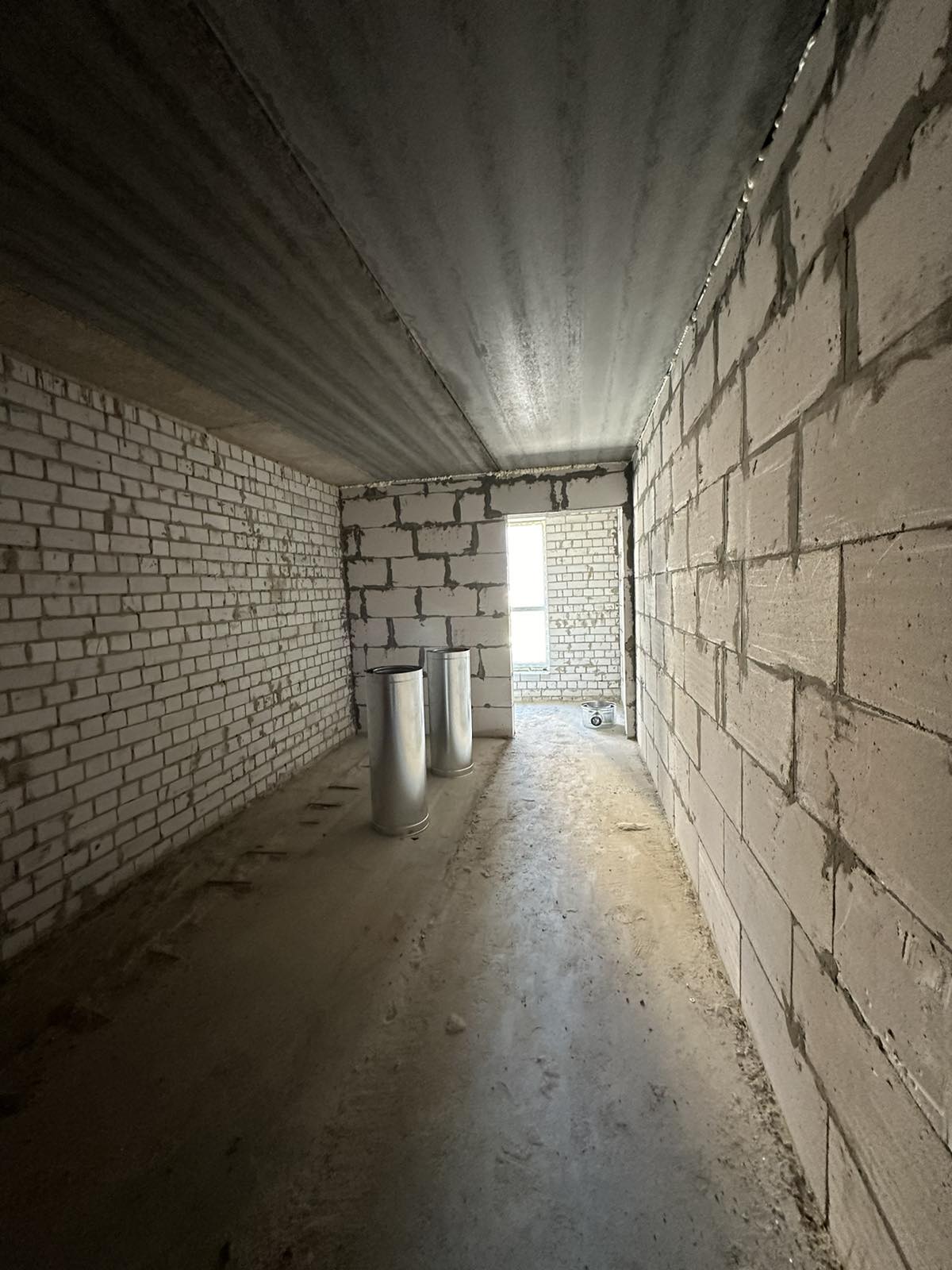

– продовжуємо монтаж труб димоходів 2-10-го поверхів;
– розпочали укладання плитки на майданчиках та сходах між 8 та 9 поверхом.

6 секція:
– завершили монтаж склопакетів на вікнах 3-го поверху, розпочали монтаж склопакетів на 4-му поверсі;
– завершили цегляну кладку 6-го поверху, розпочали цегляну кладку 7-го поверху;

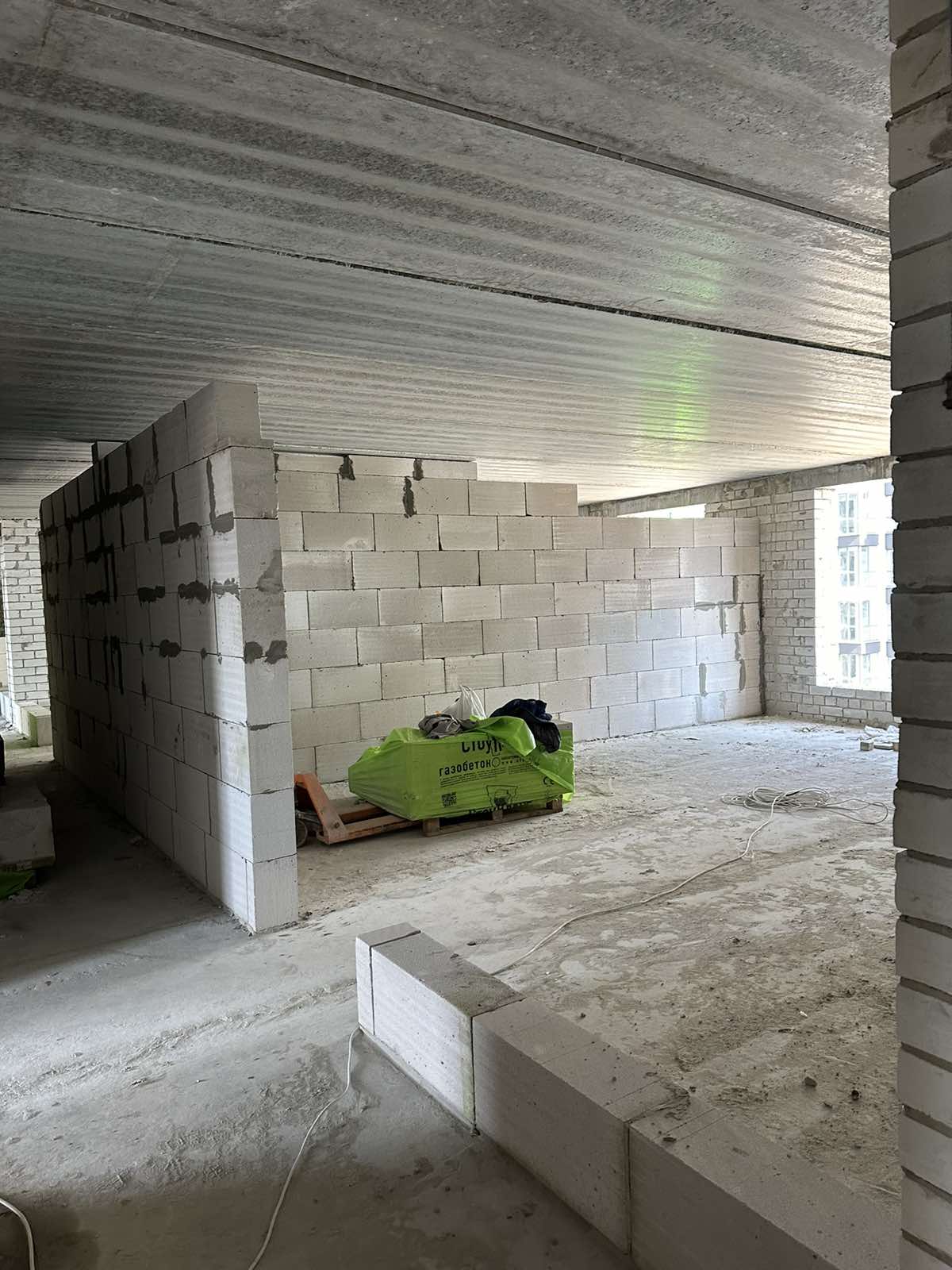

– розпочали влаштування коридорних перегородок 5-го поверху.

7 секція:

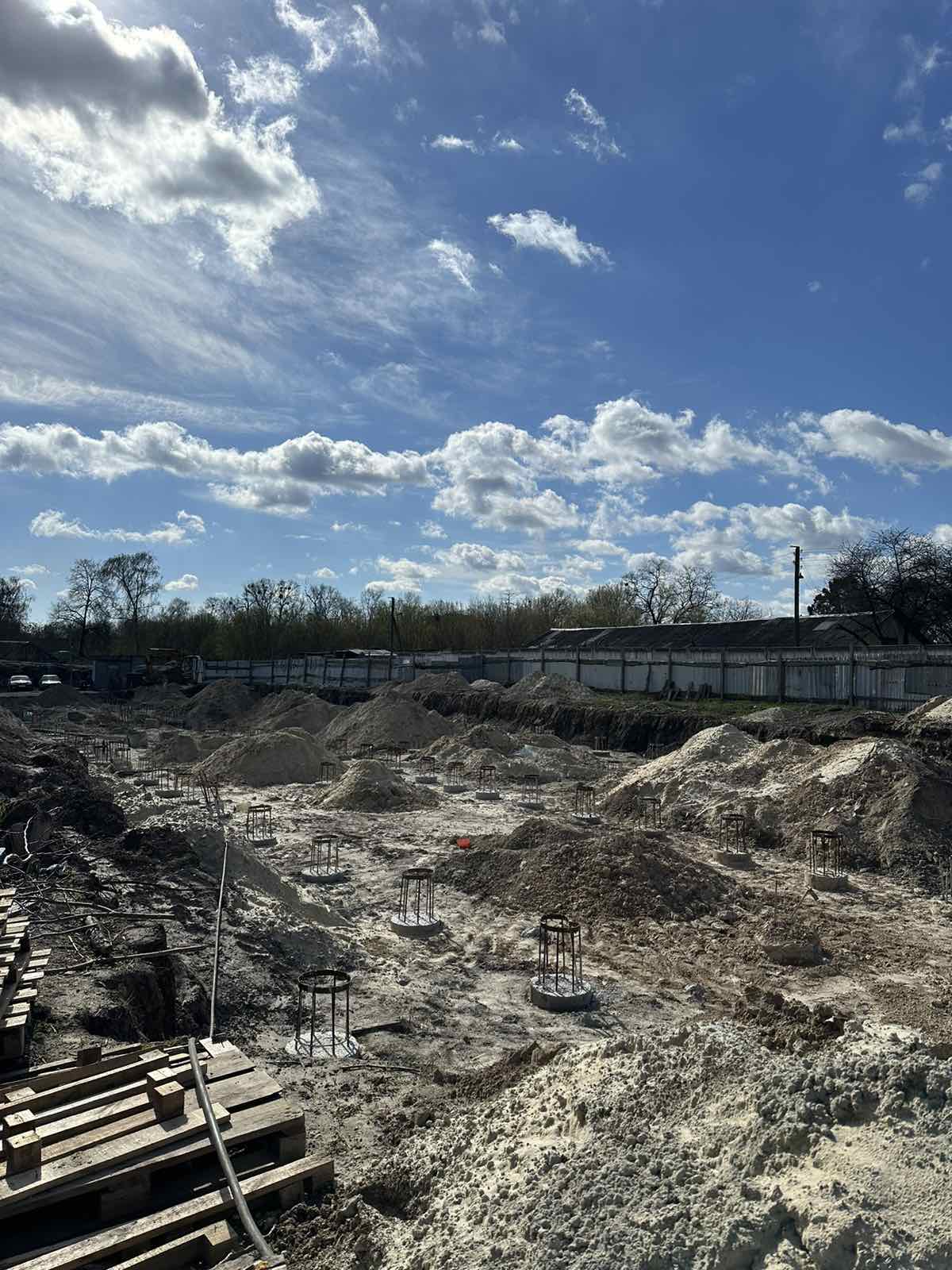

– продовжуємо арматурні роботи з влаштування ростверку.

Для всіх деталей щодо комплексу та квартир запрошуємо до відділу продажів за адресою вул. Байди Вишневецького, 101
📞 +38 068 184 68 68

⏰ Графік роботи
Пн – Пт: 9.00-18.00
Сб – Нд: 10.00-16.00

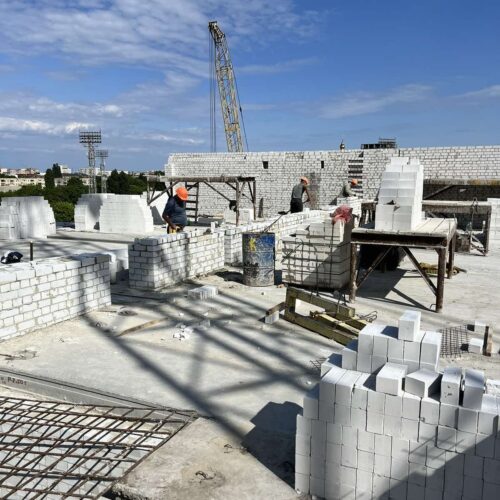

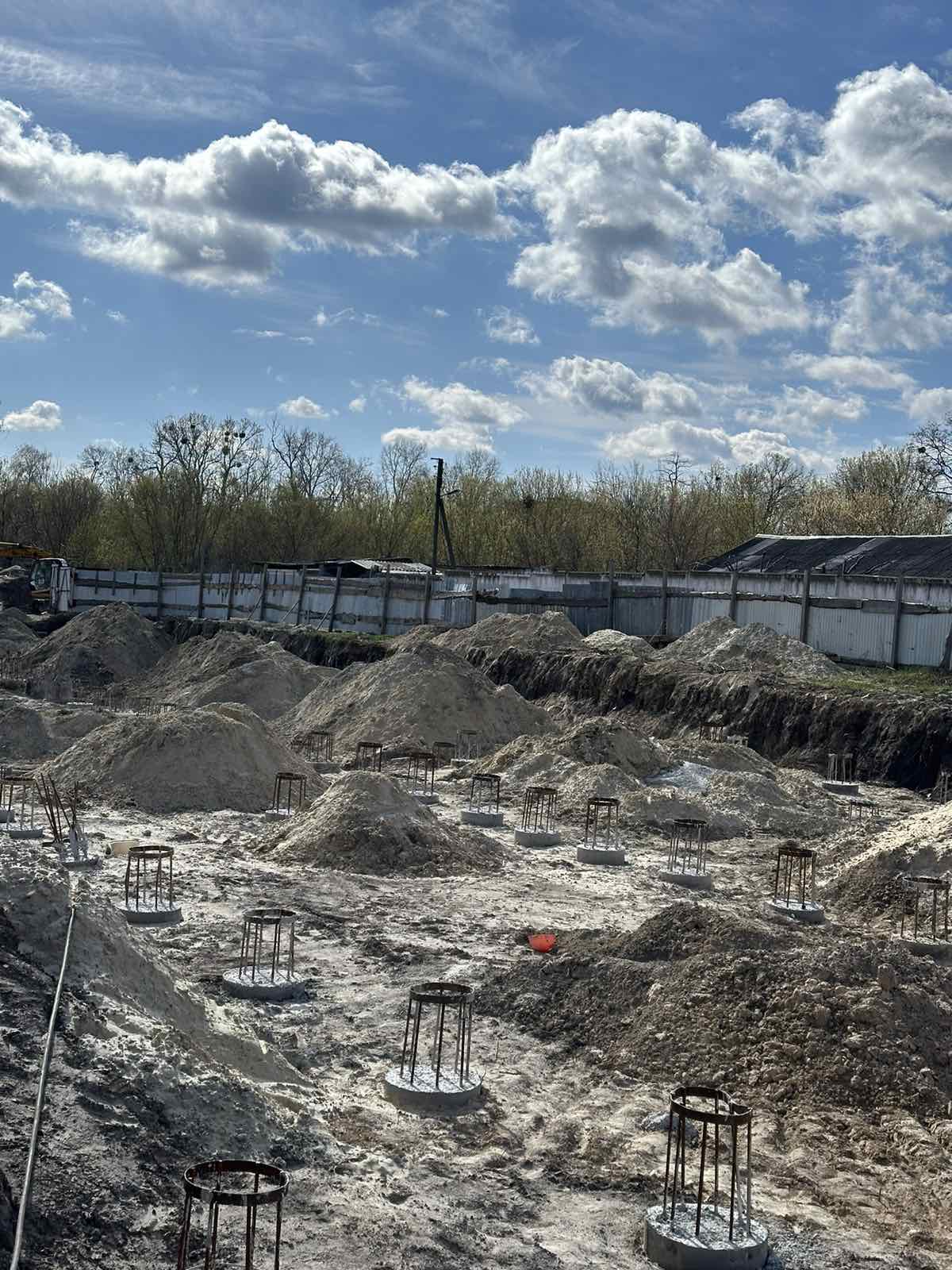

07 квітня 2024

ridnyi_dim_1

07 квітня 2024

Опис

Ділимося успіхами будівництва! Новий фотозвіт!

Секція 5:
– завершили монтаж електропроводки на всіх поверхах;

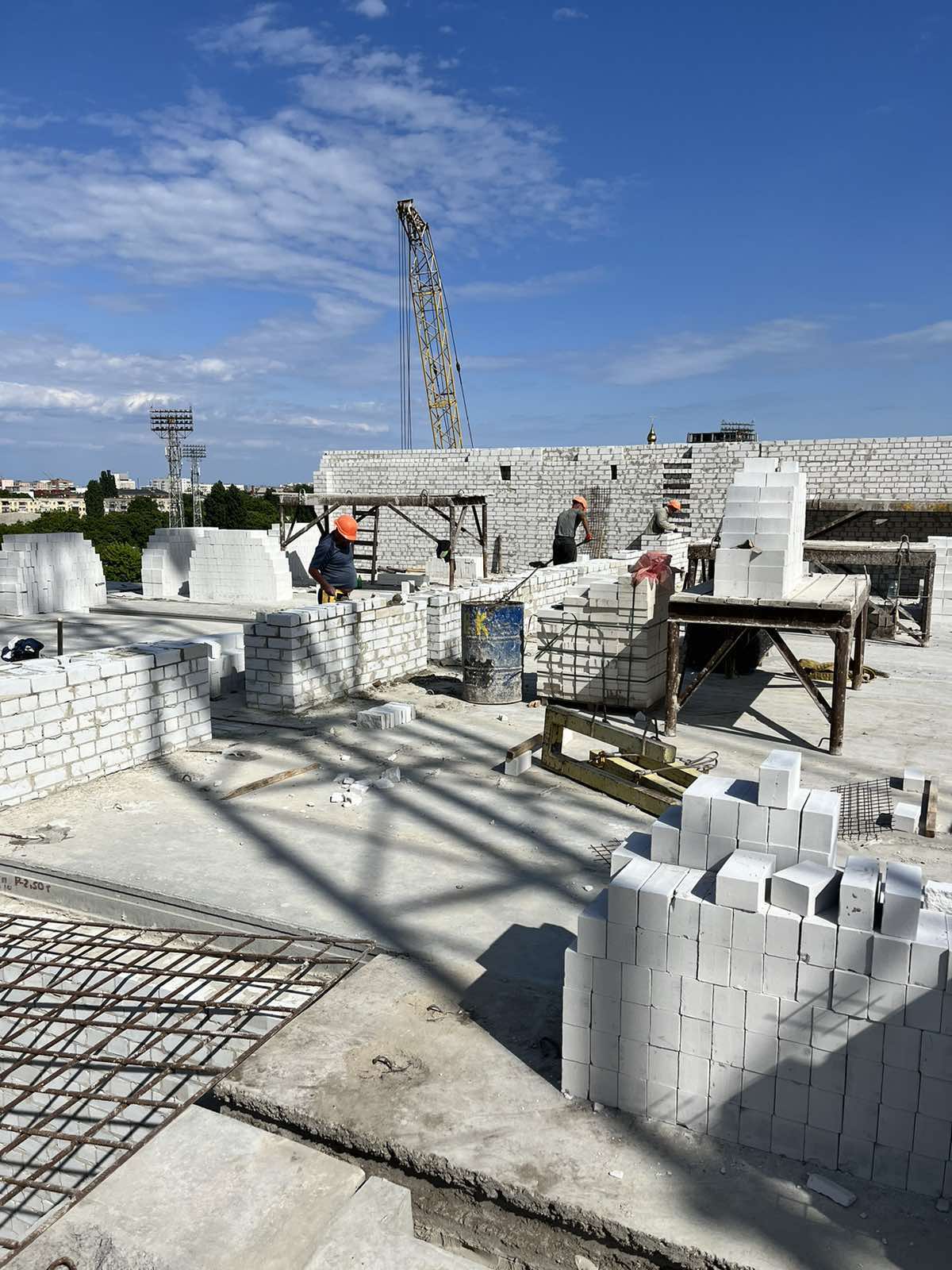

– продовжуємо цегляну кладку покрівлі;
– завершили укладання плитки у коридорі загального користування 4-го поверху;
– завершили влаштування перегородок 9-го поверху та розпочали на 10-му поверсі;
– розпочали штукатурні роботи 5-го і 6-го поверхів.

6 секція:
– завершили цегляну кладку 5-го поверху;
– розпочали арматурні роботи по вліштуванню армапоясу 5-го поверху.

7 секція:

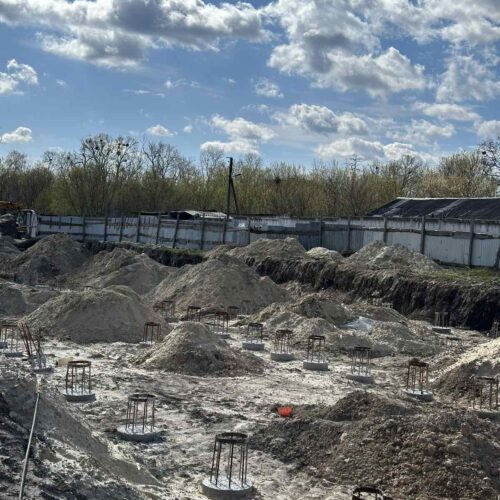

– завершили влаштування пальового поля.

Запрошуємо на детальну консультацію до нашого інфоцентру за адресою вул. Байди Вишневецького, 101
