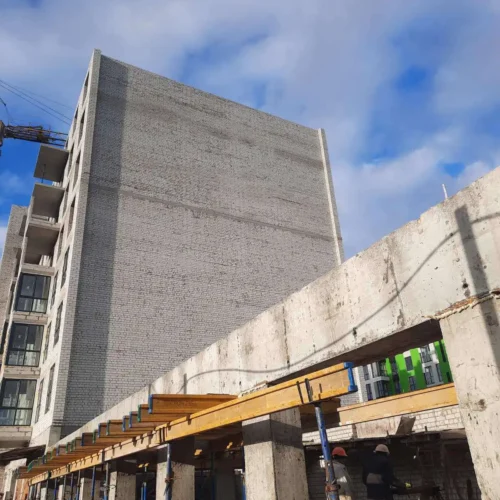

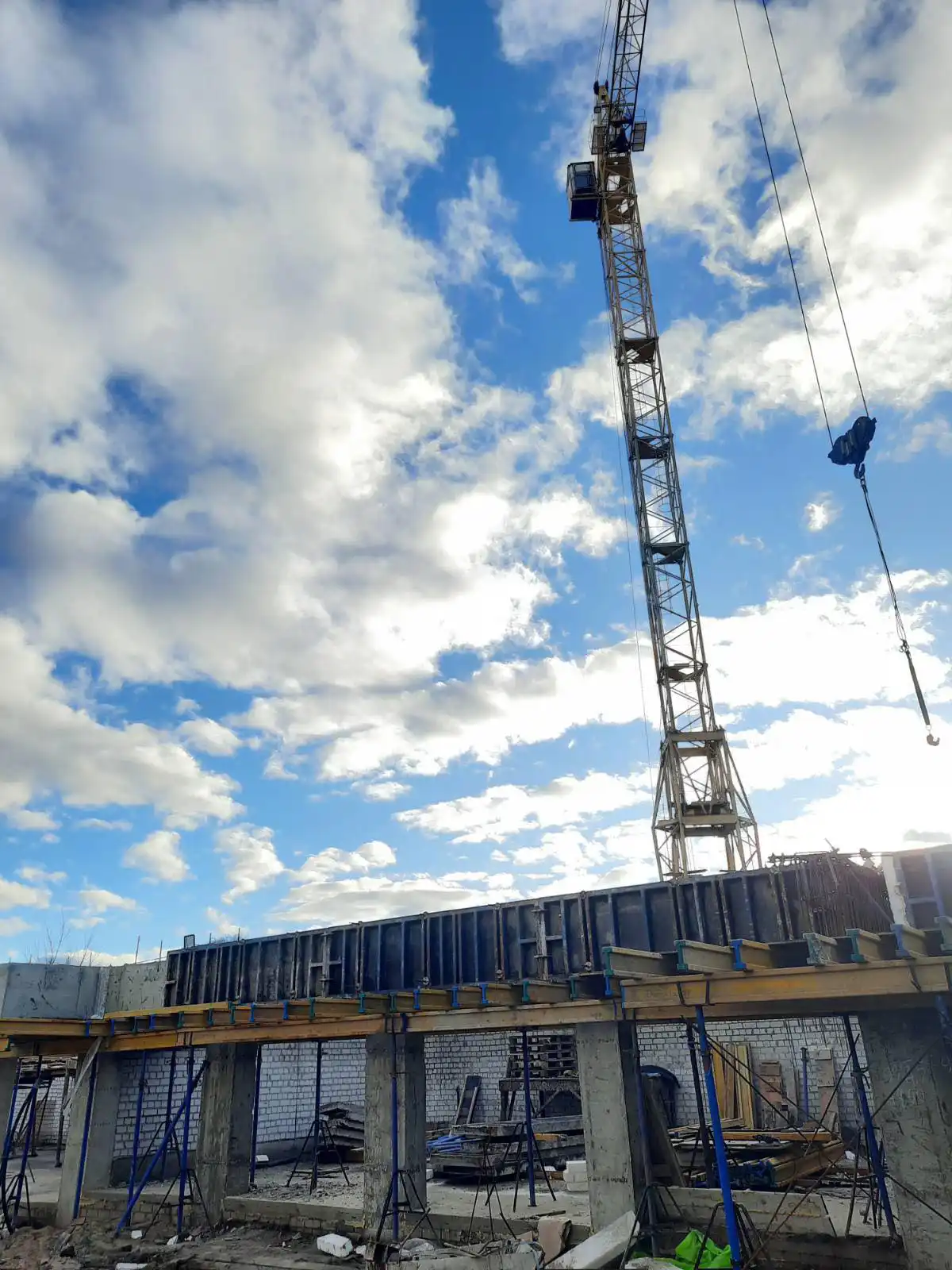

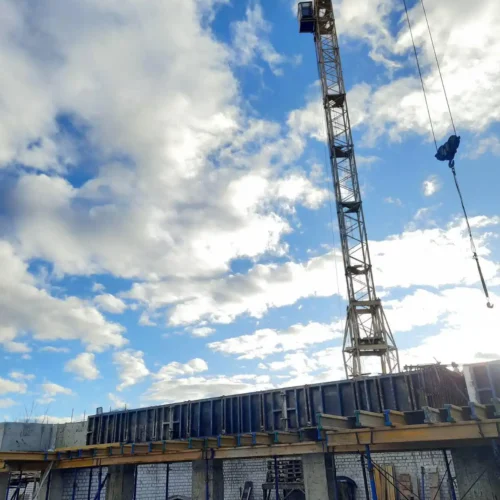

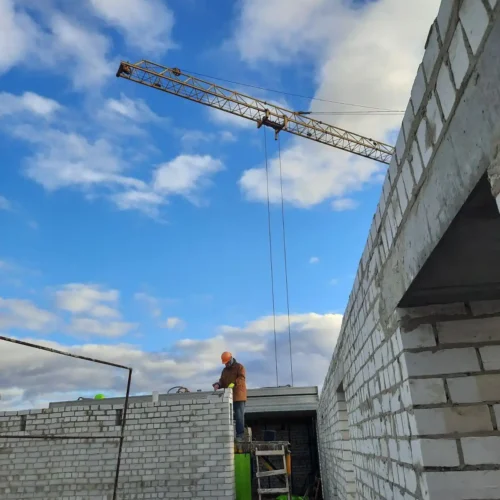

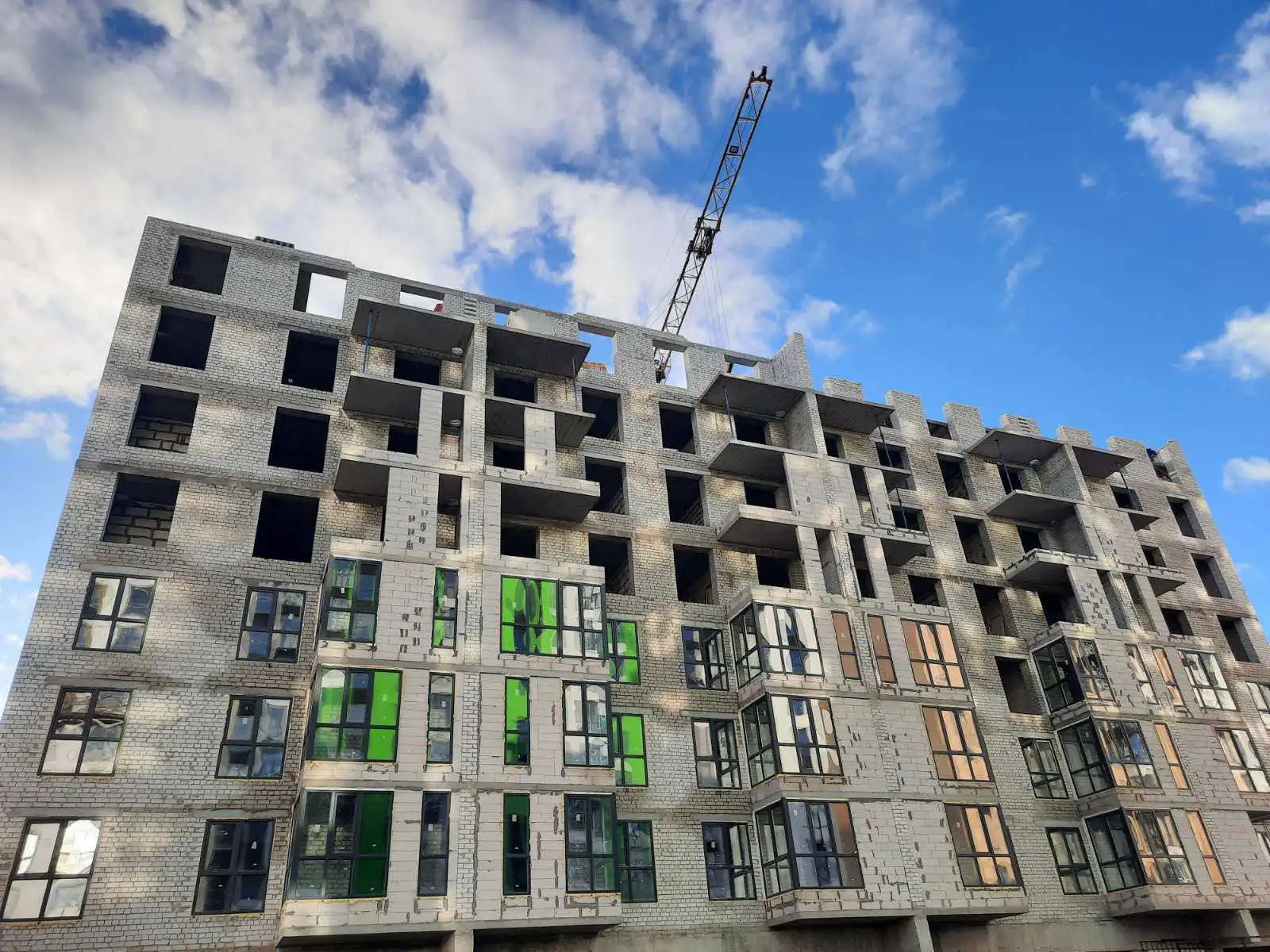

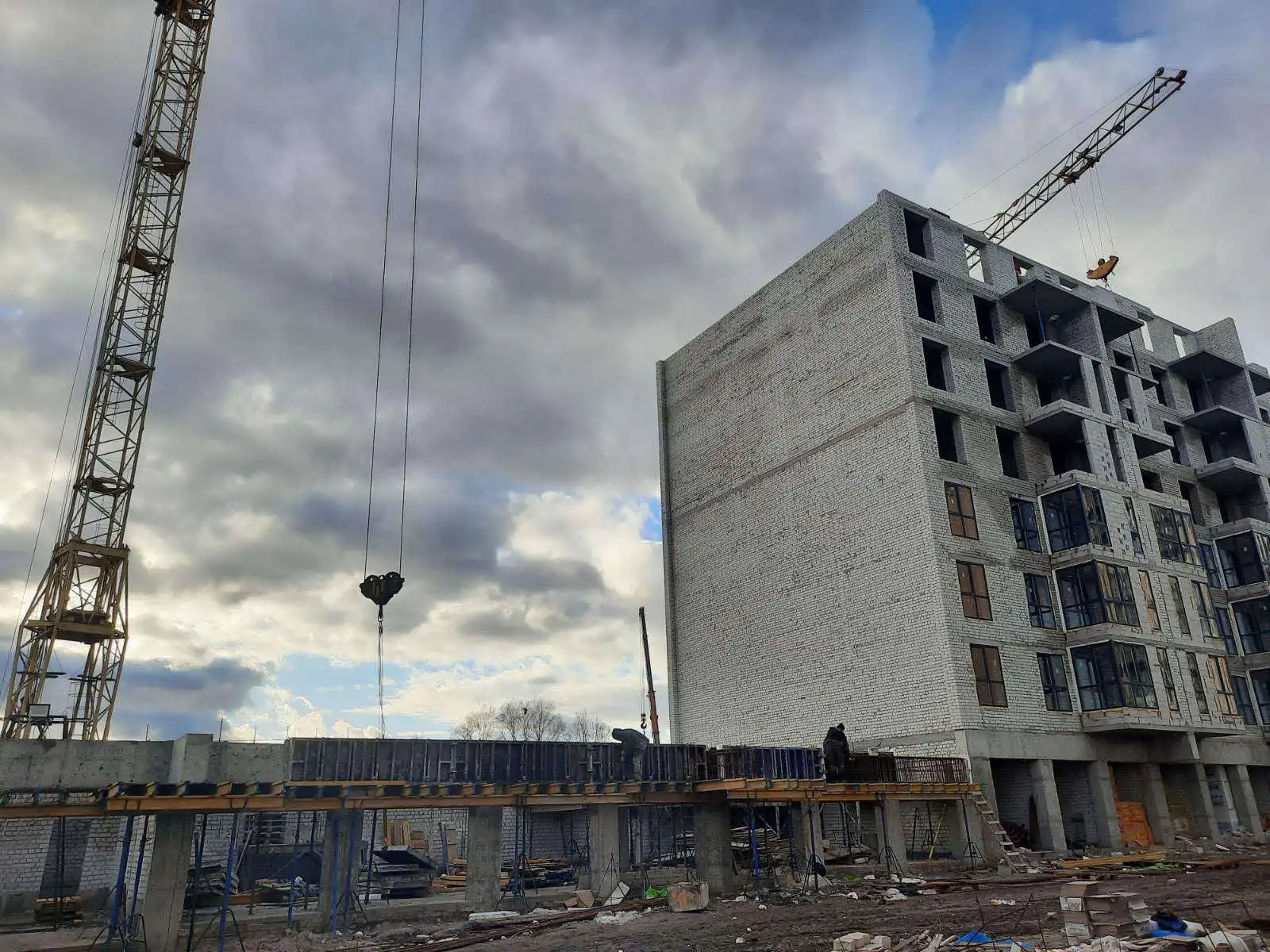

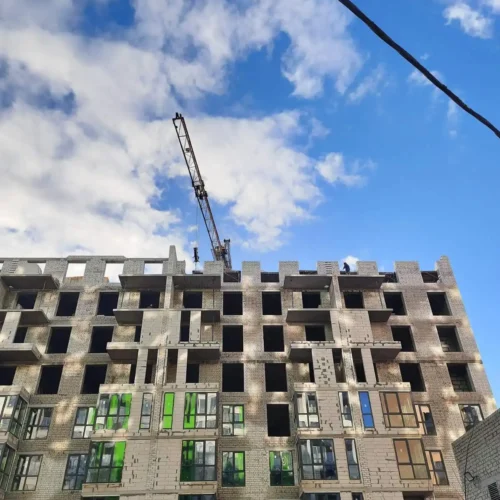

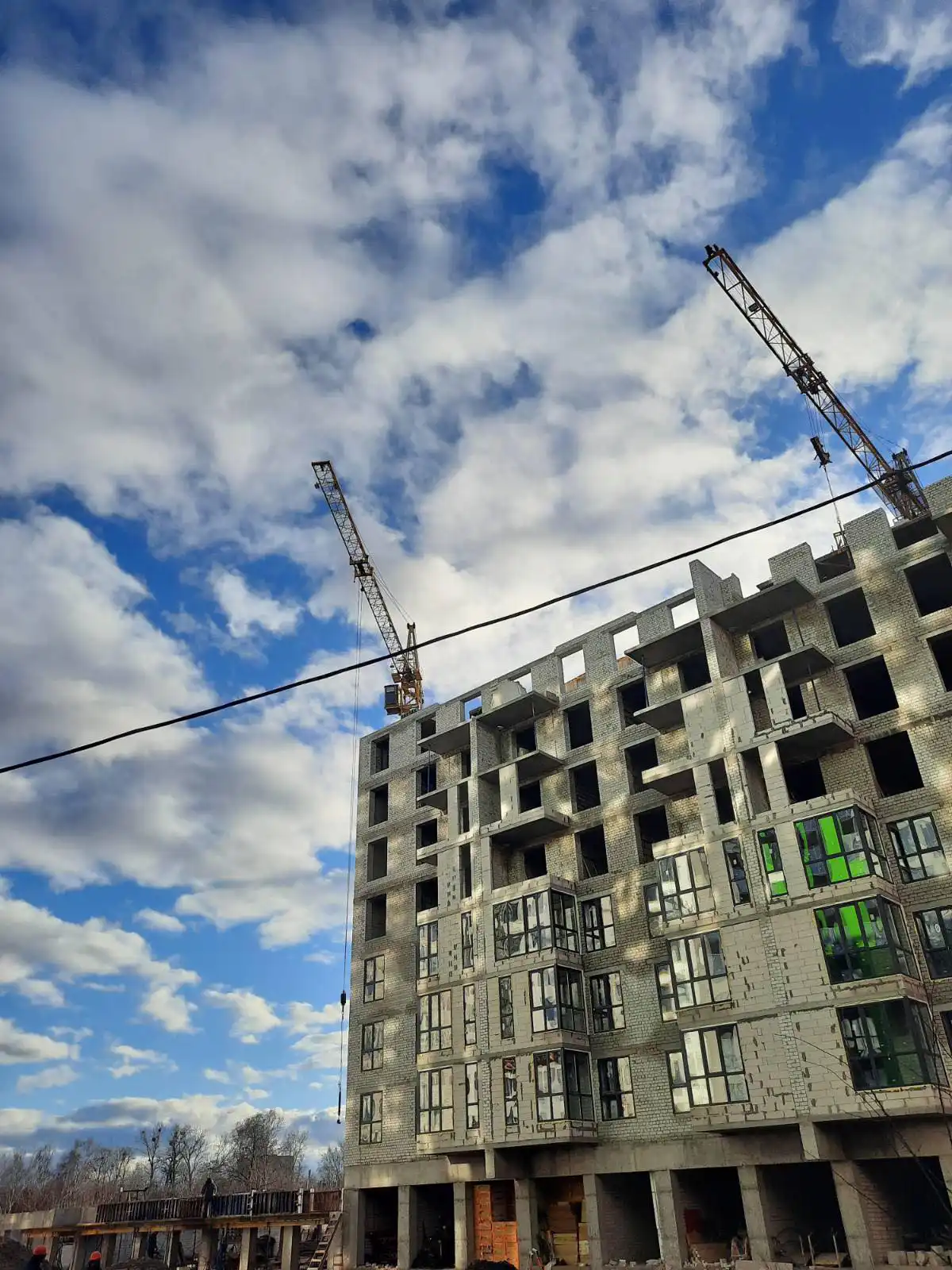

29 грудня 2023

изображение_viber_2023-12-29_17-02-46-098

29 грудня 2023

Опис

Традиційно для ЖК “Рідний Дім” звітуємось про хід будівництва:

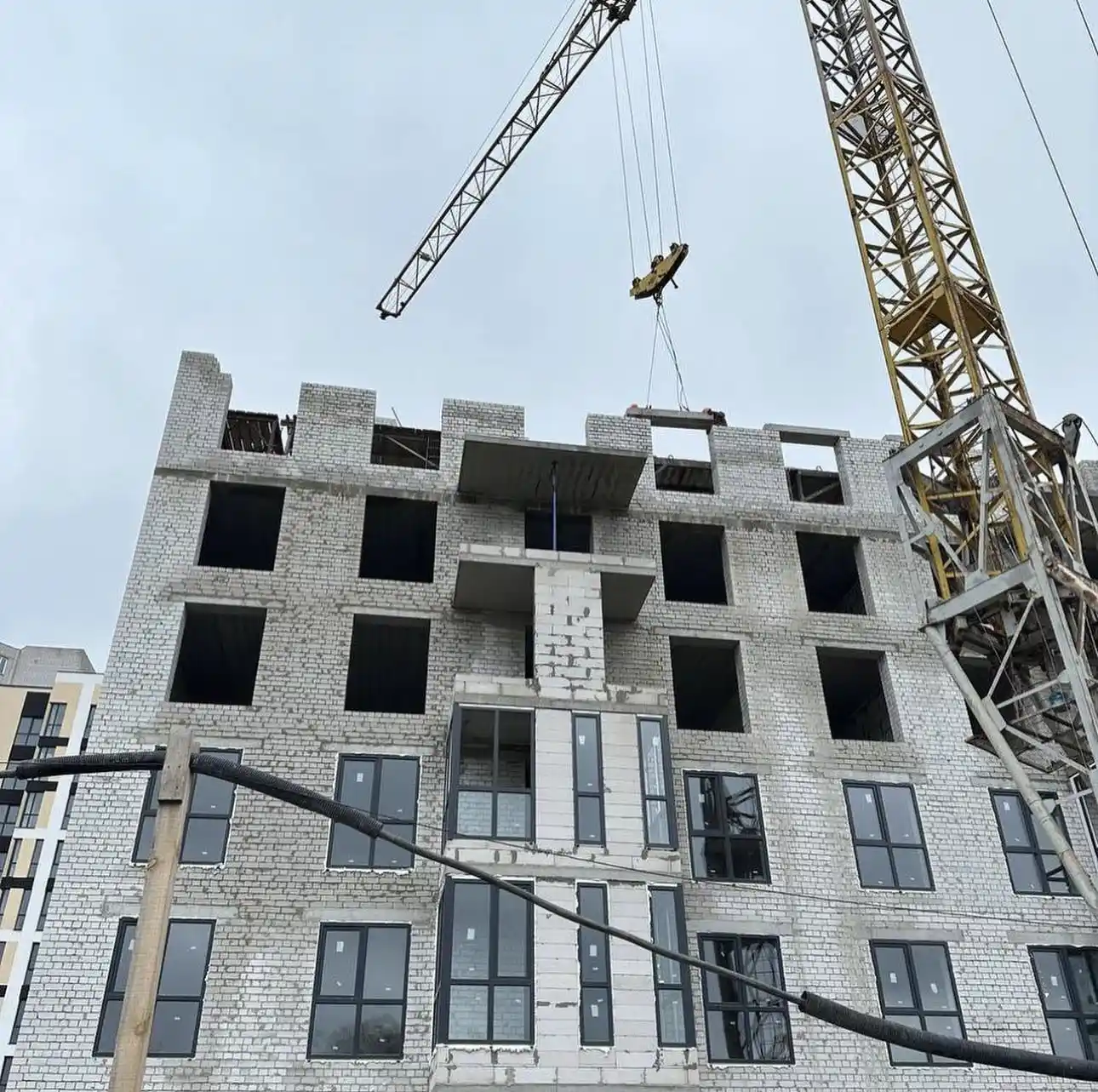

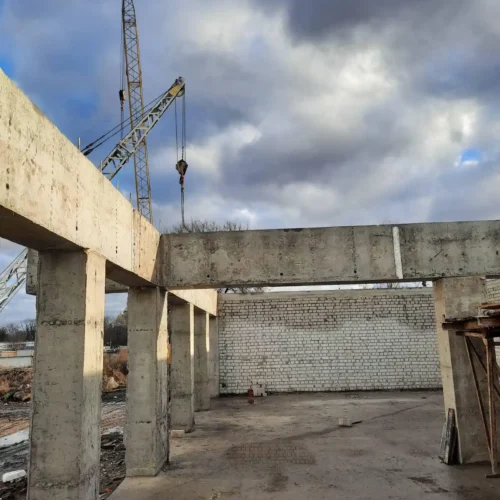

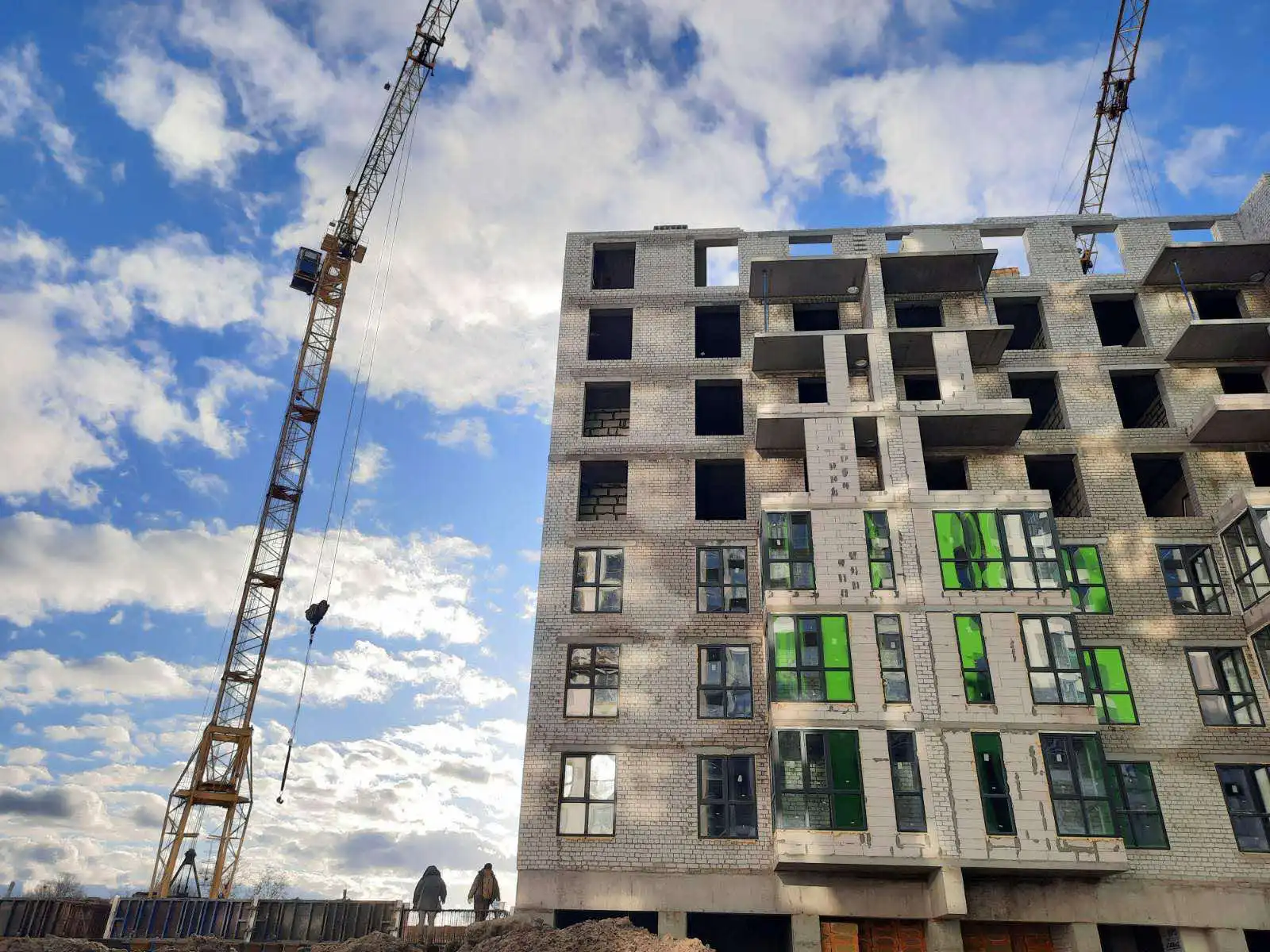

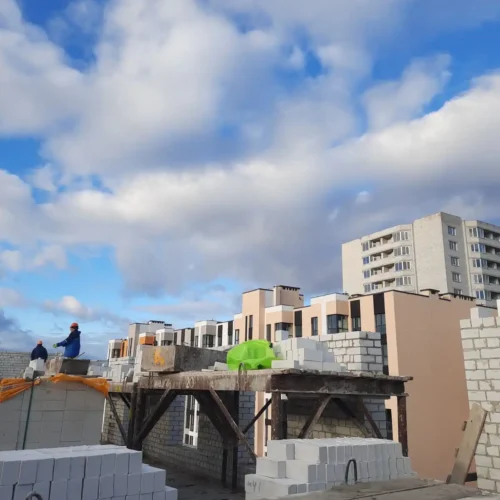

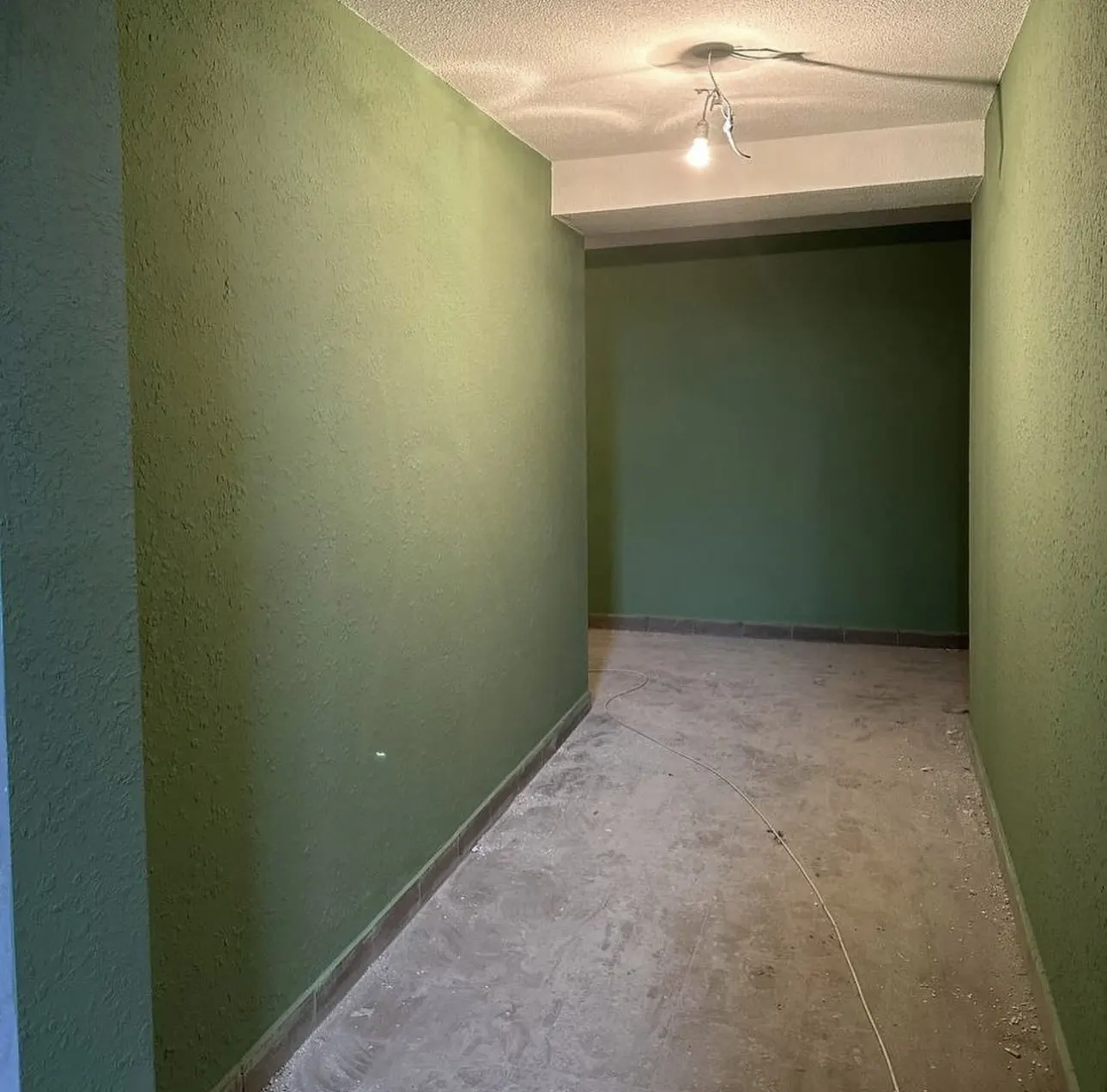

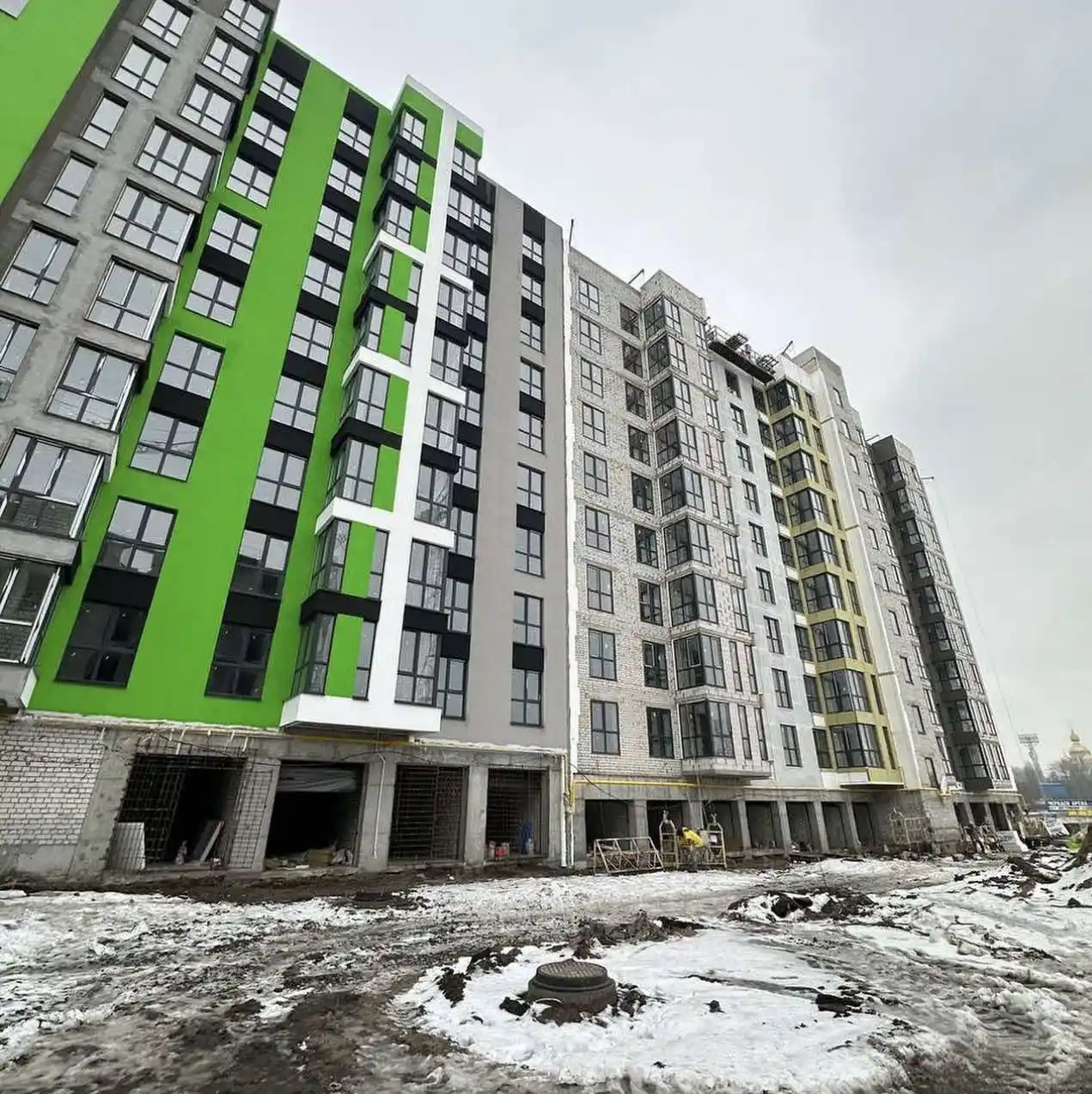

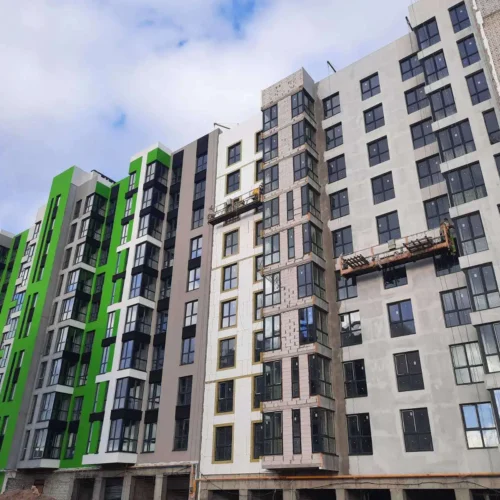

ІІІ секція 🏗

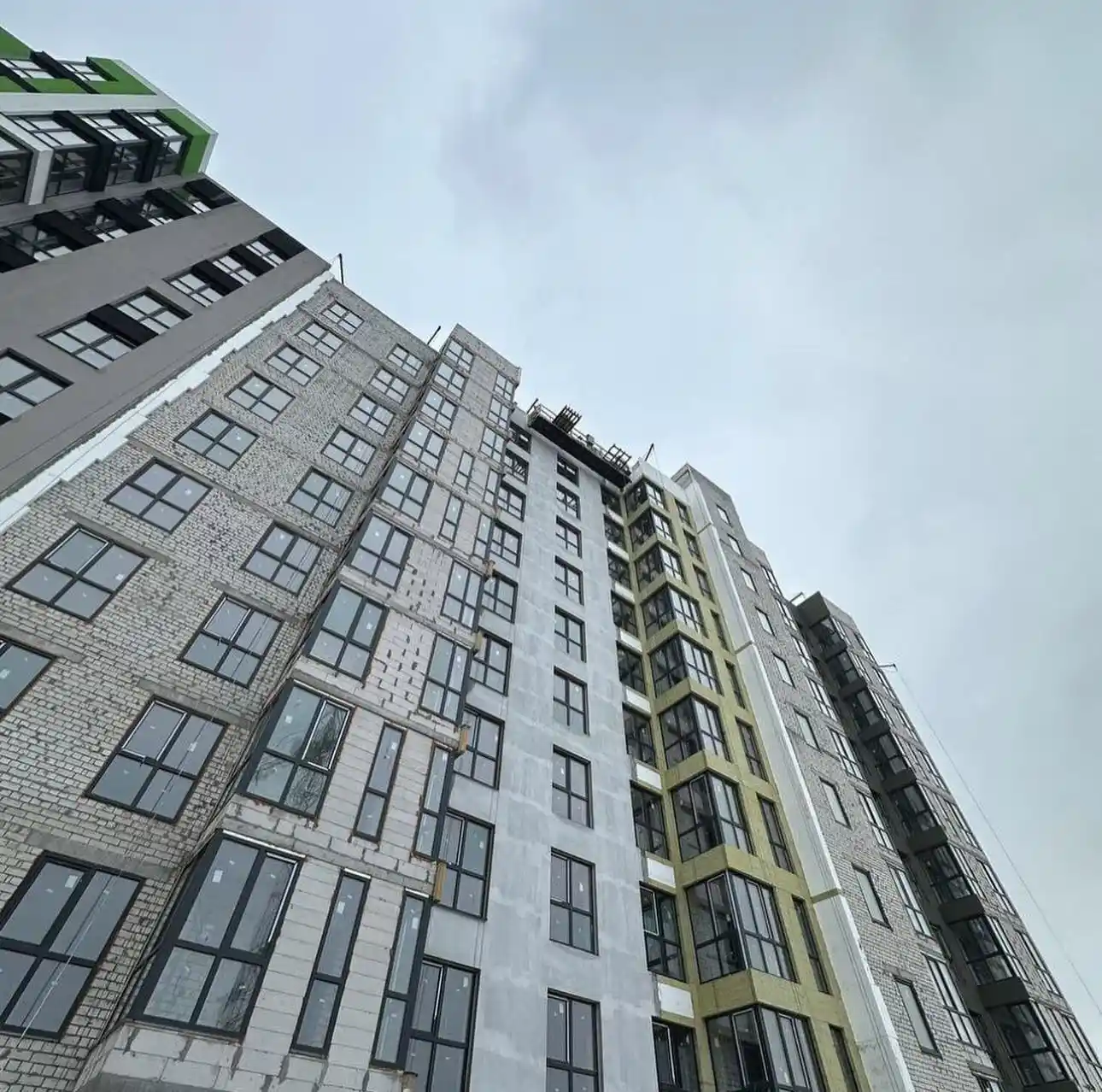

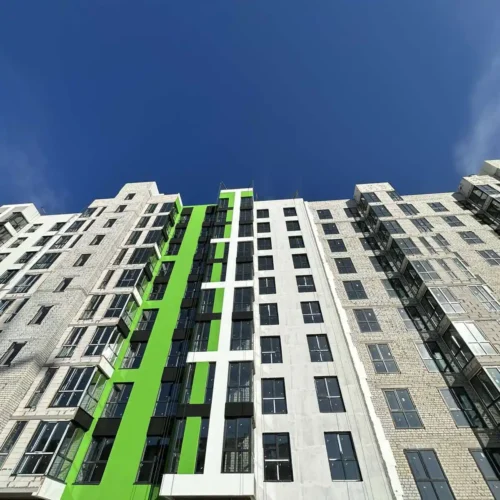

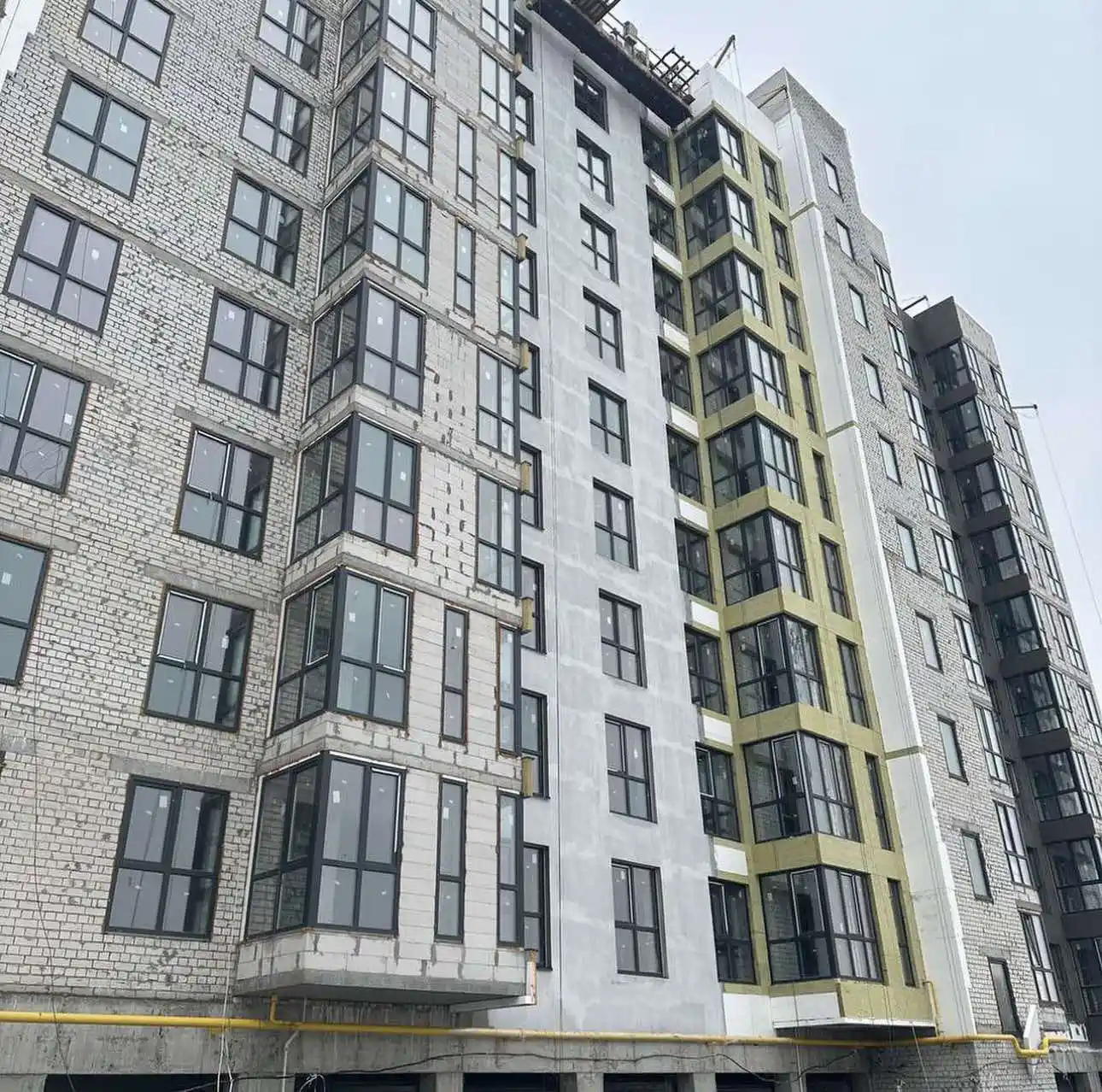

– продовжуємо роботу над утепленням та фарбуванням фасаду;

– звершили укладання плитки у фоє;

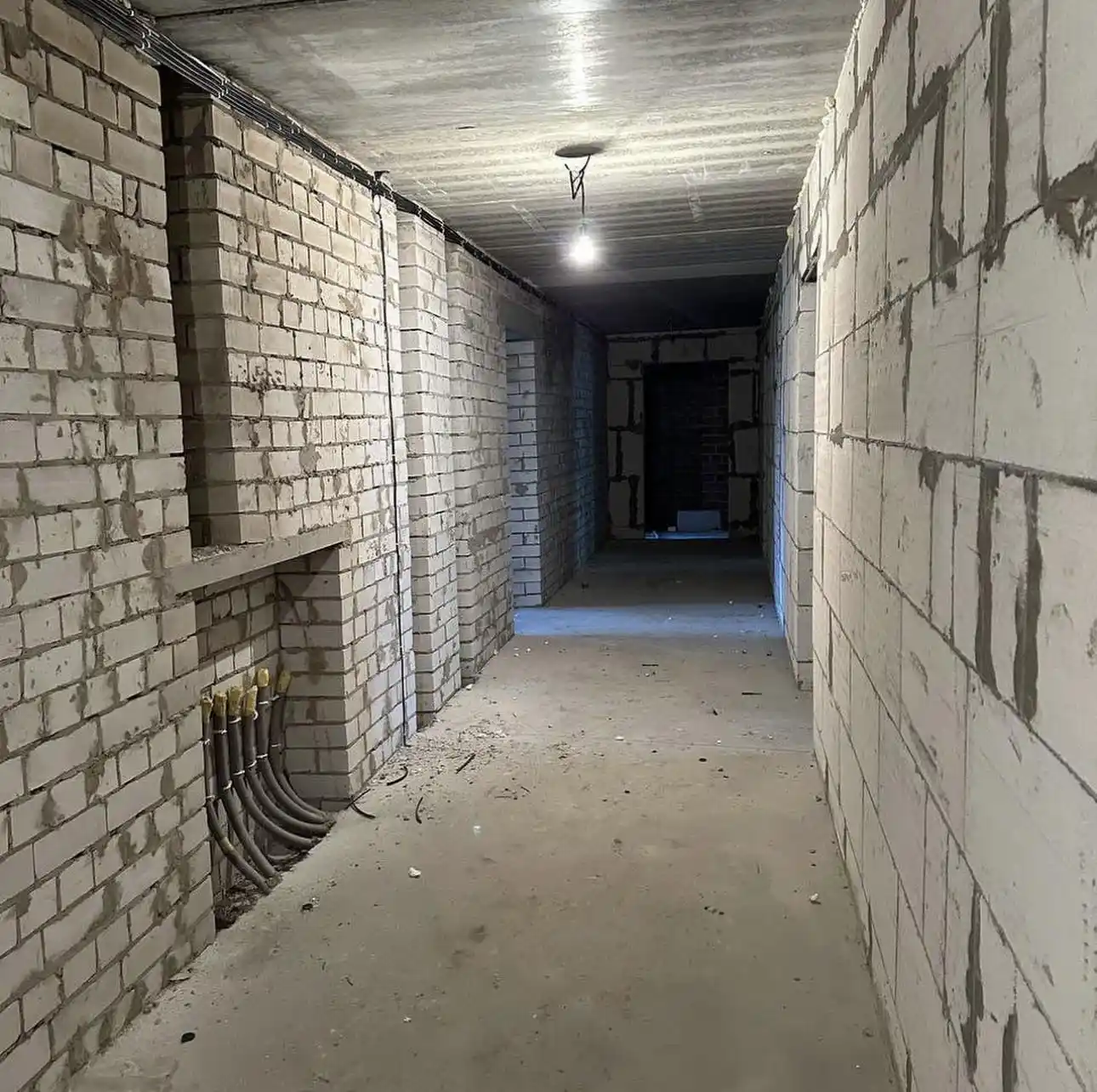

ІV секція 🏗
– продовжуємо роботу з утеплення та фарбуванню фасаду;

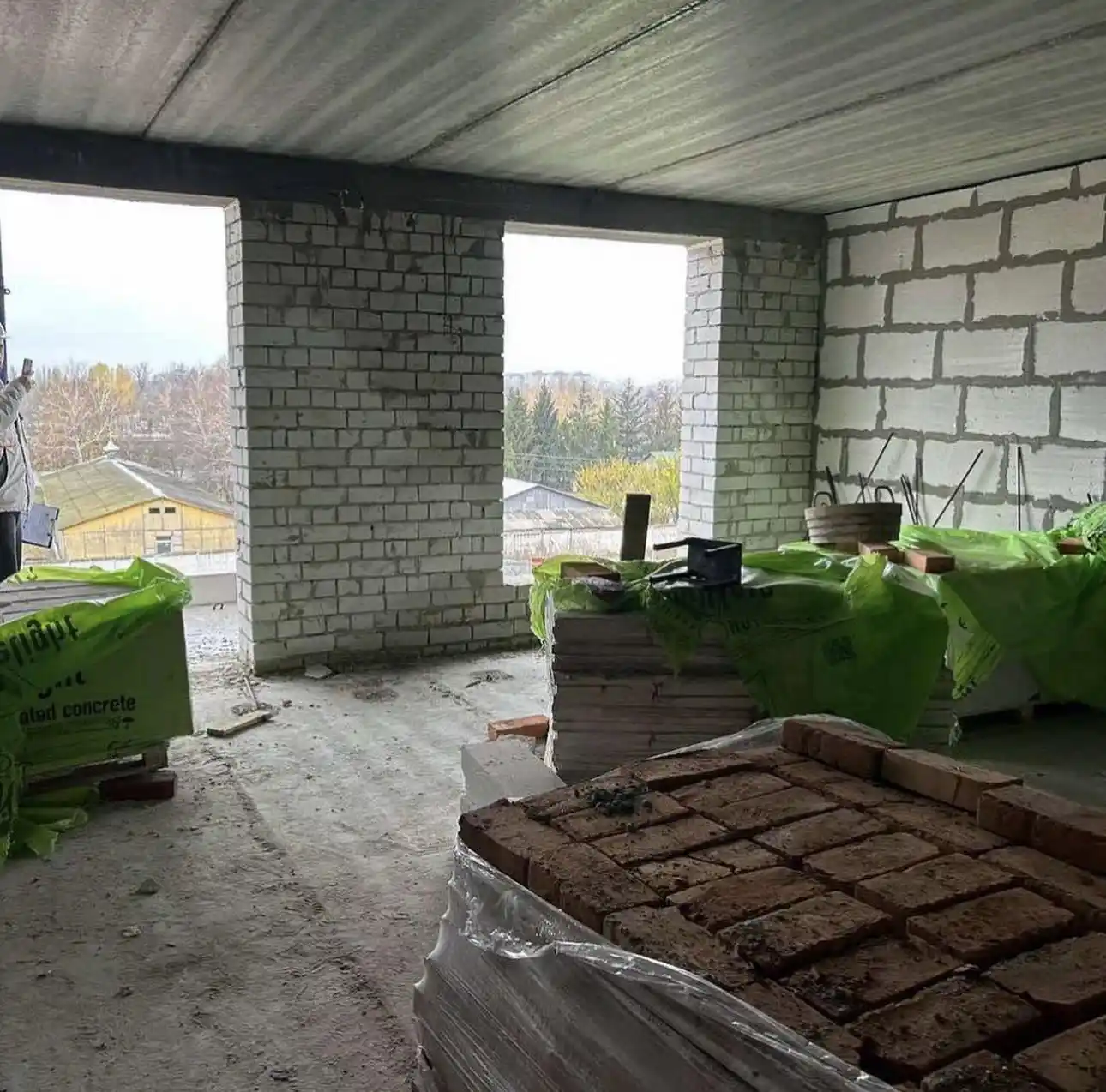

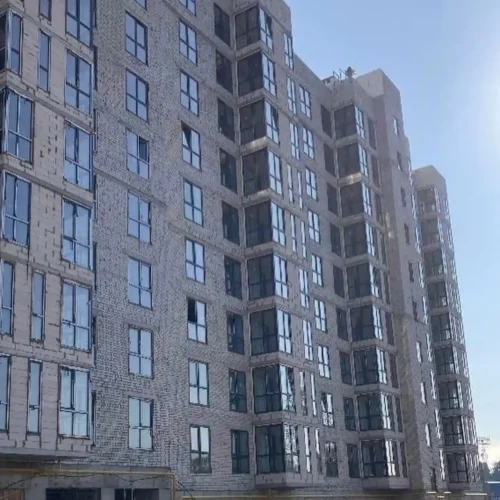

– завершили нанесення декоративної штукатурки та фарбування стін у коридорах загального користування;

– укладаємо плитку на поверхових площадках та сходових маршах з 2 по 10 поверх;

V секція 🏗:

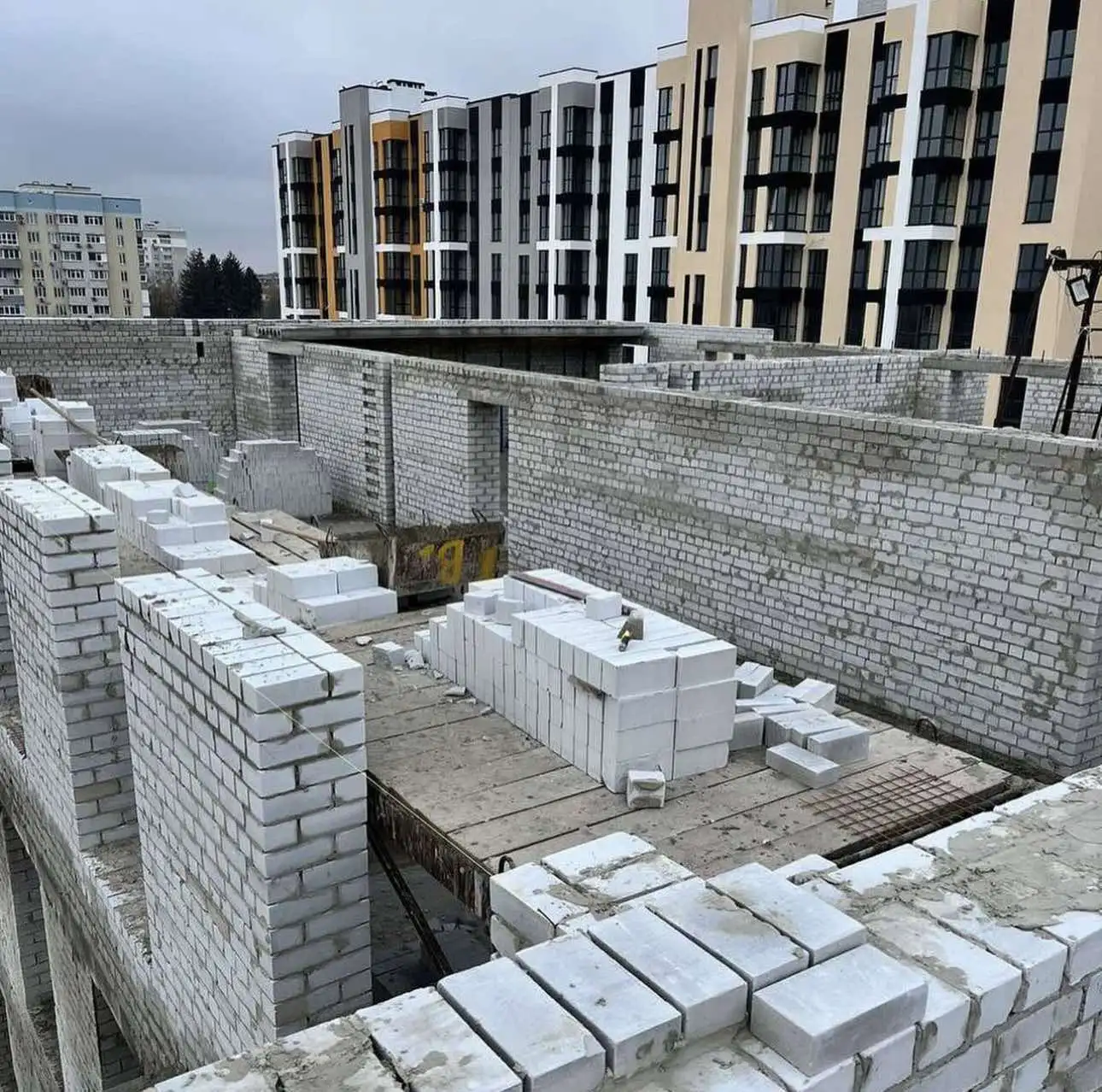

– завершили цегляну кладку 8 поверху;

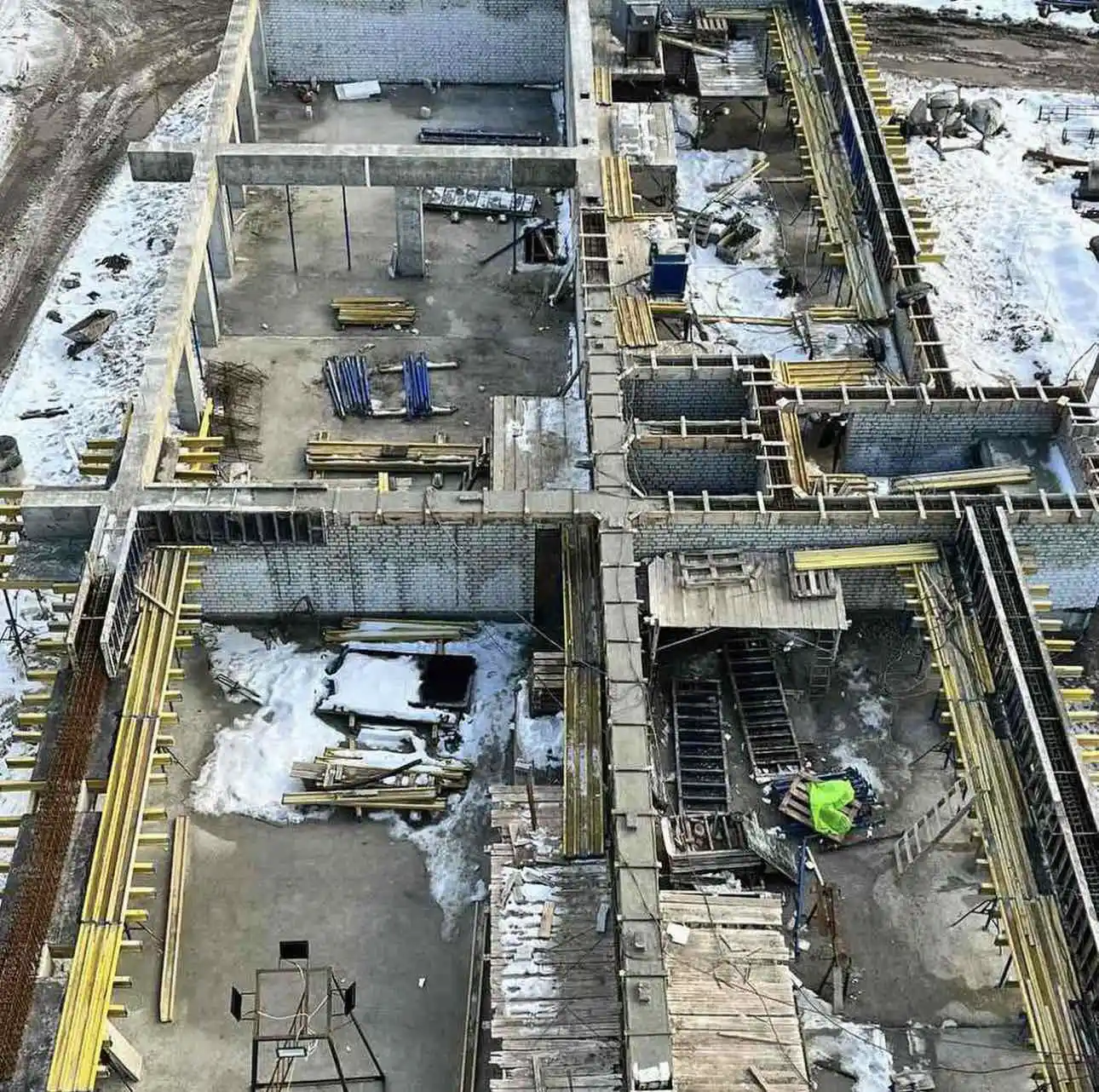

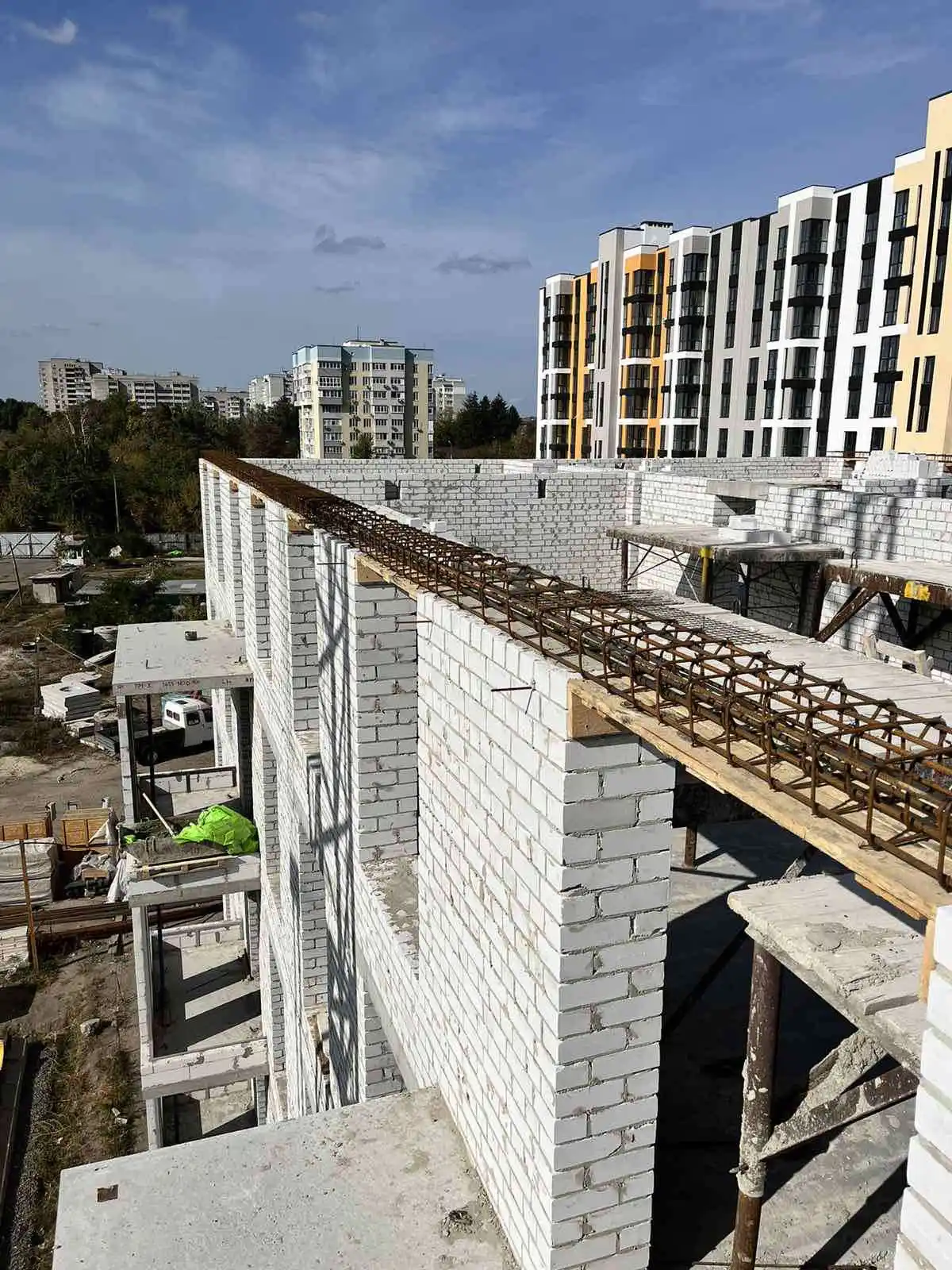

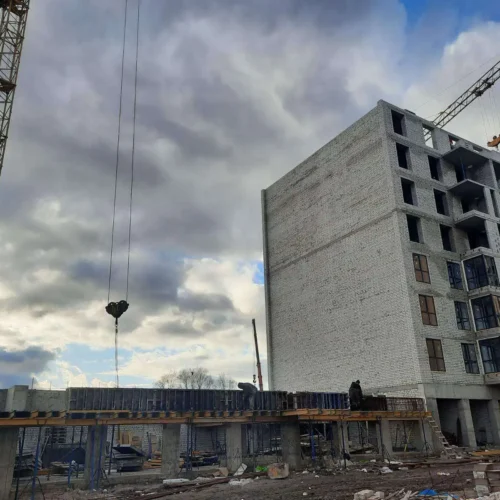

– розпочали монтаж плит перекриття 8-го поверху;

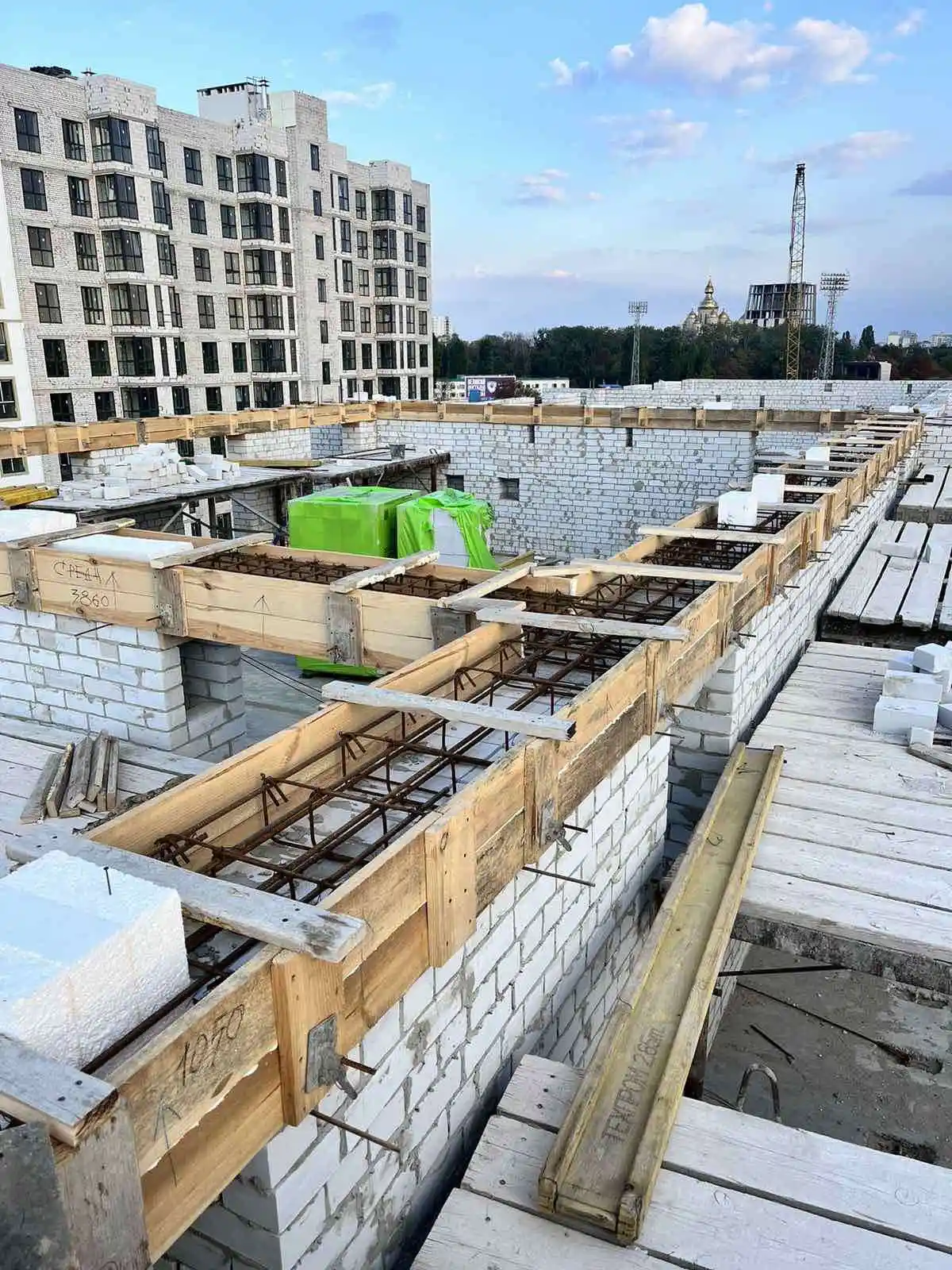

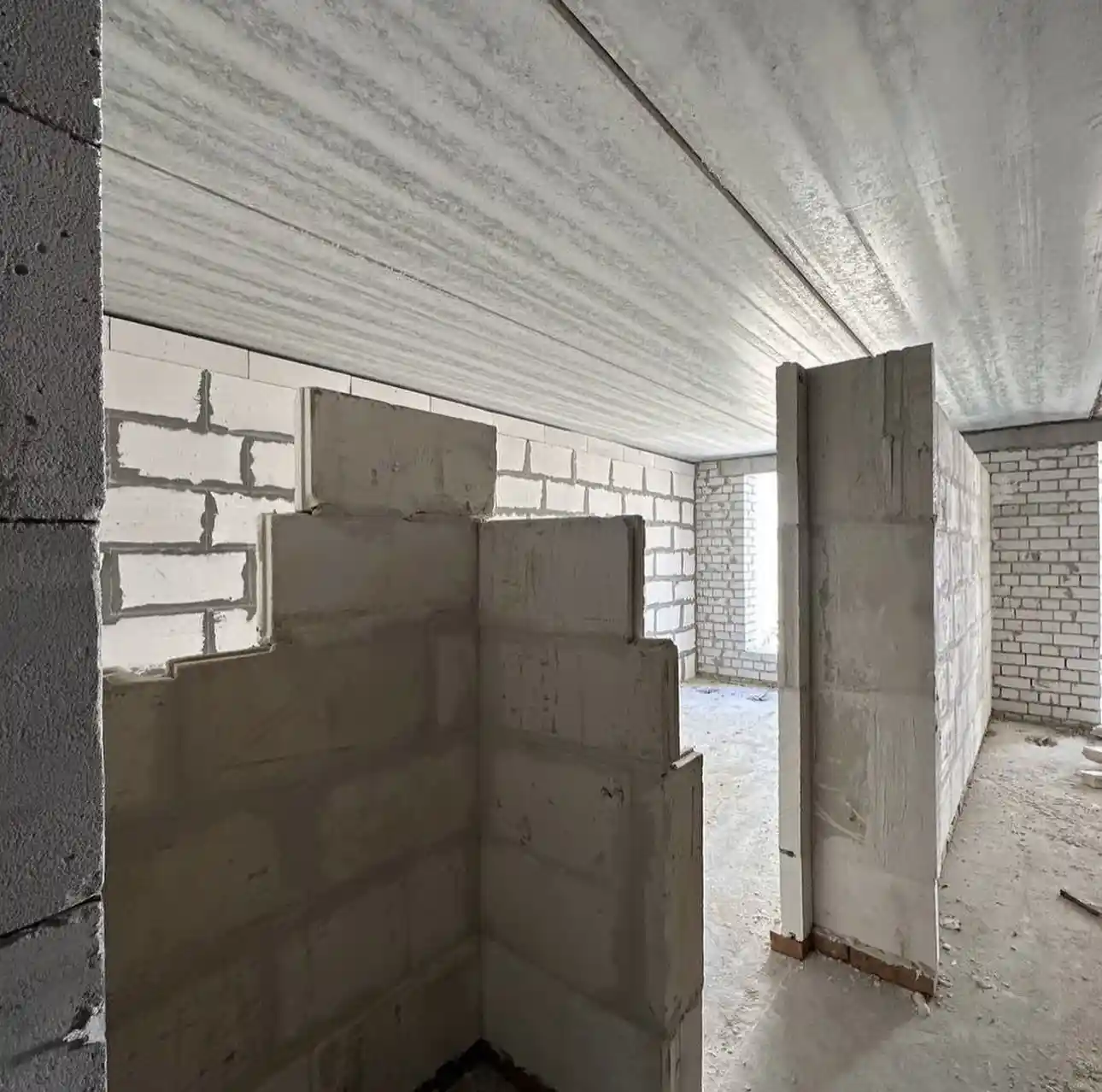

– розпочали влаштування перегородок 7-го поверху;
– встановили квартирні двері на 3-му поверсі;
– виконуємо монтаж вікон 4-го поверху;

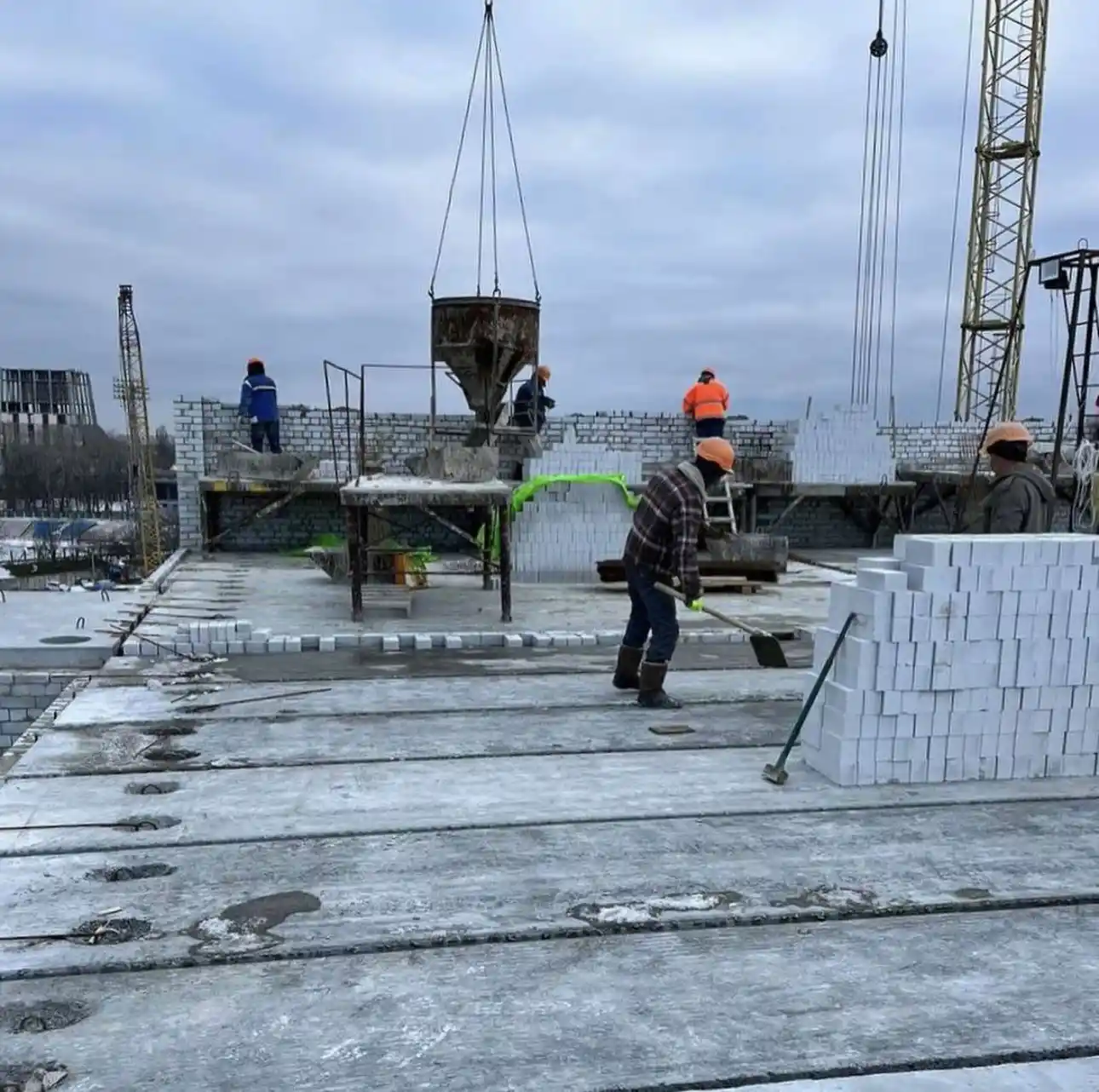

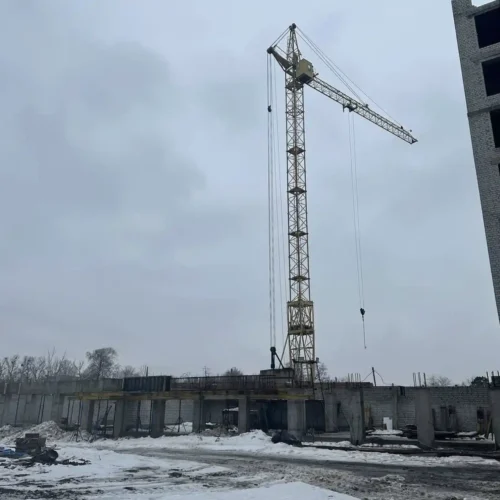

VІ секція 🏗:

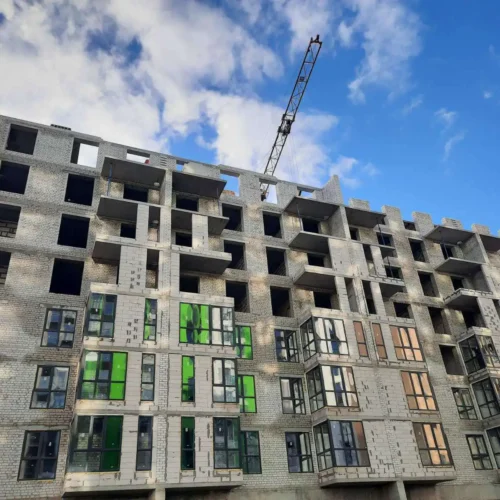

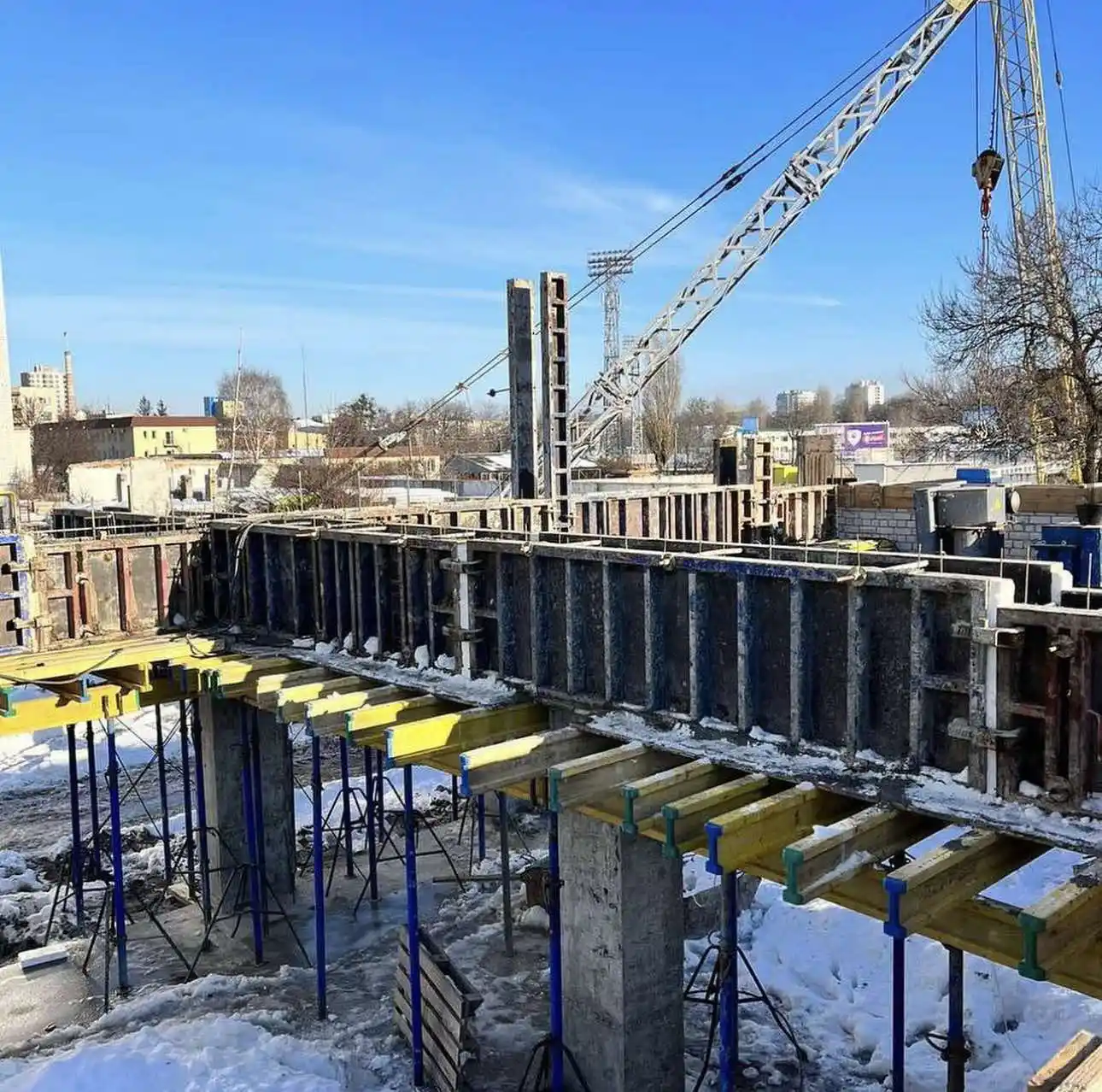

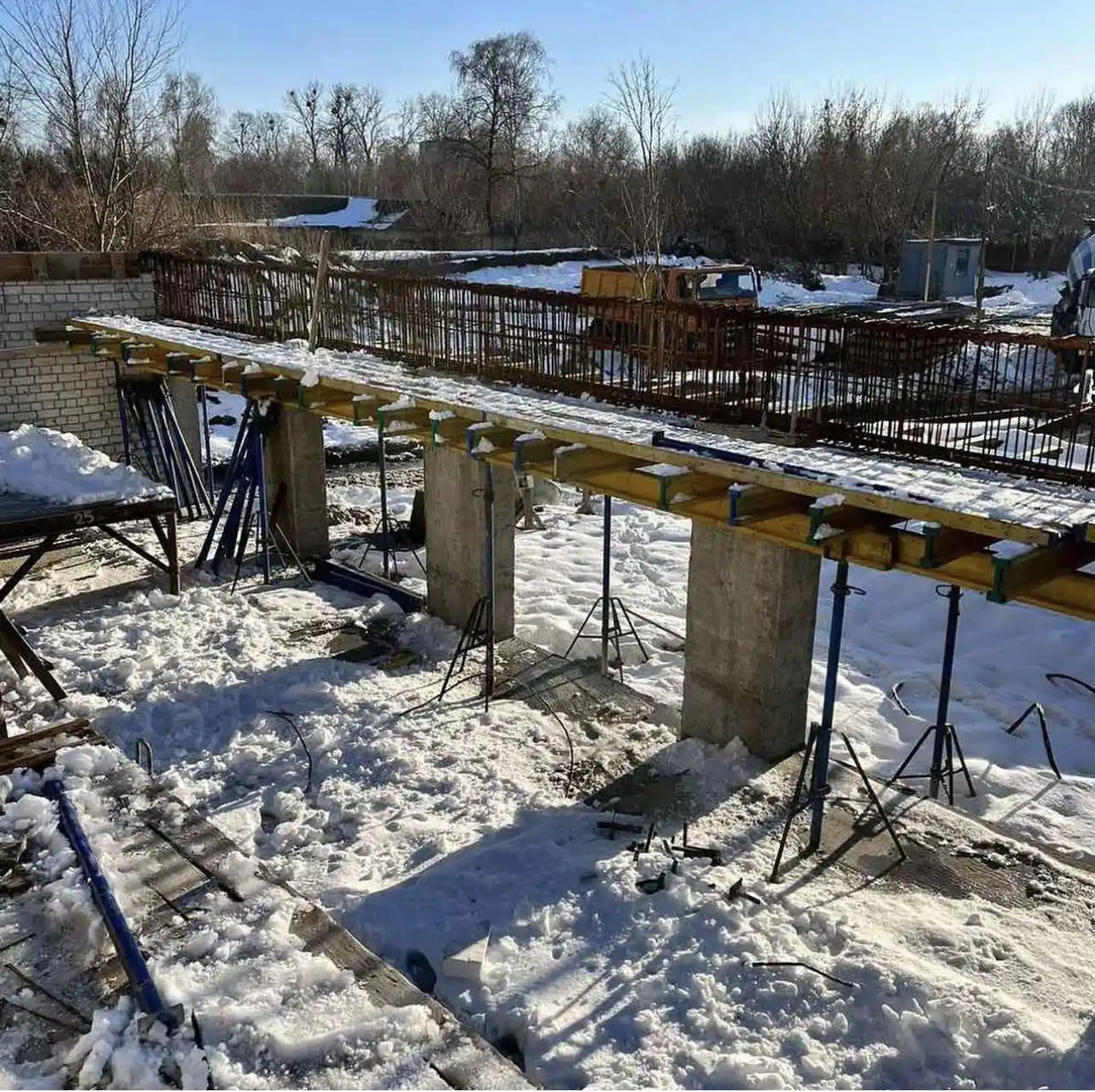

– завершили арматурні роботи по влаштуванню несучих монолітних балок.

Запрошуємо на перегляд квартир та детальну консультацію за адресою вул. Байди Вишневецького, 101

⏰Графік роботи
Пн.-Пт. 9.00-19.00
Сб-Нд 10.00-16.00

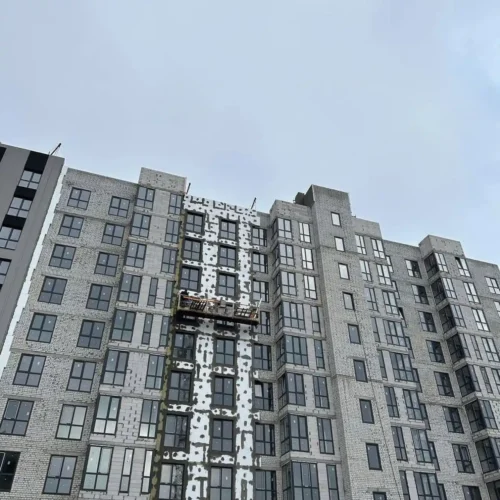

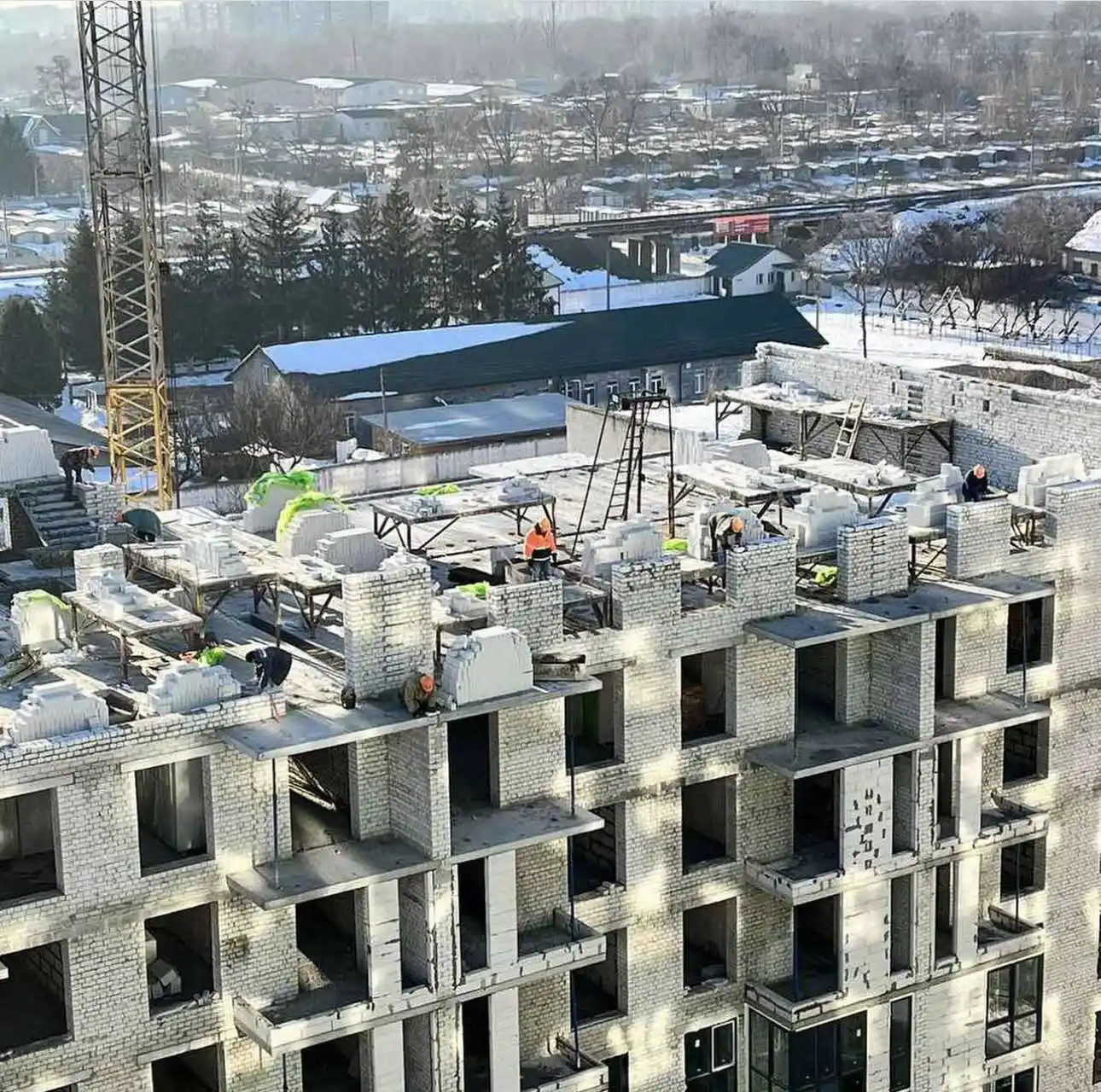

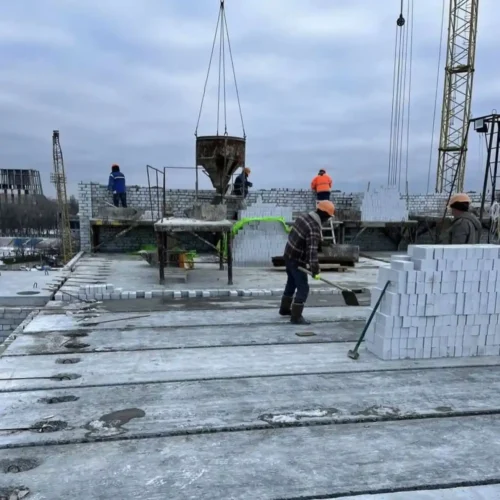

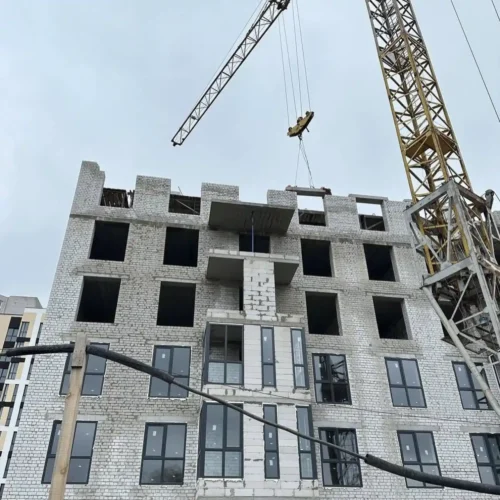

16 грудня 2023

изображение_viber_2023-12-26_14-00-19-583

16 грудня 2023

Опис

Традиційно для ЖК “Рідний Дім” звітуємось про хід будівництва:

ІІІ секція 🏗
– продовжуємо роботу над утепленням та фарбуванням фасаду;
– укладаємо плитку у фоє;

ІV секція 🏗
– продовжуємо роботу з утеплення та фарбуванню фасаду;
– з 8 по 10 поверх виконуємо нанесення декоративної штукатурки та фарбування стін у коридорах загального користування;
– укладаємо плитку на поверхових площадках та сходових маршах з 8 по 9 поверх;

V секція 🏗:
– перекриваємо 7 поверх;
– розпочали цегляну кладку 8 поверху;
– завершили влаштування перегородок 6-го поверху;
– закінчили штукатурні роботи фоє 1-го поверху;
– встановили квартирні двері на 2-му поверсі;

VІ секція 🏗:
– продовжуємо арматурні роботи по влаштуванню несучих монолітних балок.

Запрошуємо на перегляд квартир та детальну консультацію за адресою вул. Байди Вишневецького, 101

⏰Графік роботи
Пн.-Пт. 9.00-19.00
Сб-Нд 10.00-16.00

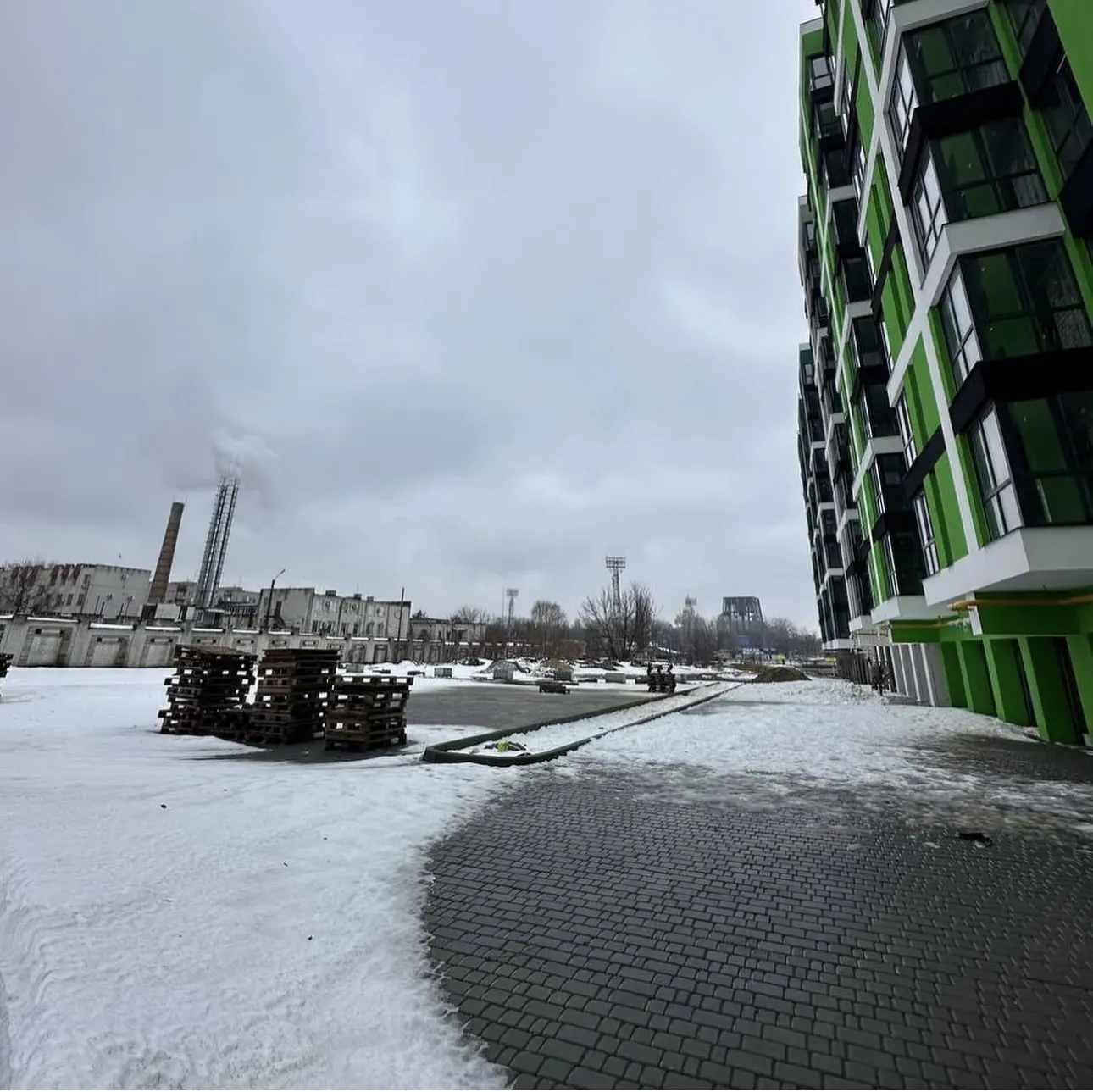

2 грудня 2023

изображение_viber_2023-12-26_14-00-16-535

2 грудня 2023

Опис

Традиційно для ЖК “Рідний Дім” звітуємось про хід будівництва:

ІІІ секція 🏗
– продовжуємо роботу над утепленням та фарбуванням фасаду;
– продовжуємо виконувати роботи з благоустрою території;

ІV секція 🏗
– продовжуємо роботу з утеплення та фарбуванню фасаду;

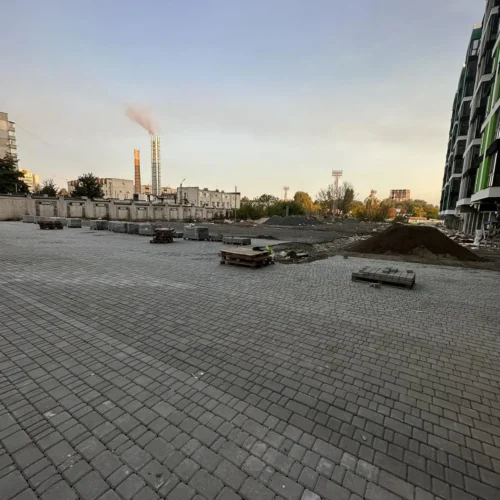

– продовжуємо виконувати роботи з благоустрою території;
– з 2 по 7 поверх виконали нанесення декоративної штукатурки та фарбування стін у коридорах загального користування;

V секція 🏗:
– перекрили 6 поверх;
– виконуємо цегляну кладку 7 поверху;
– завершили влаштування перегородок 5-го поверху;
– закінчуємо штукатурні роботи фоє 1-го поверху;
– завершили поквартирну розводку кабелів електроенергії на 2-му поверсі;
– закінчили мурування міжкімнатних перегородок 5-го поверху;

VІ секція 🏗:
– проводимо арматурні роботи по влаштуванню несучих монолітних балок;
– розпочали бетонування несучих монолітних балок.

Запрошуємо на перегляд квартир та детальну консультацію за адресою вул. Байди Вишневецького, 101

⏰Графік роботи
Пн.-Пт. 9.00-19.00
Сб-Нд 10.00-16.00

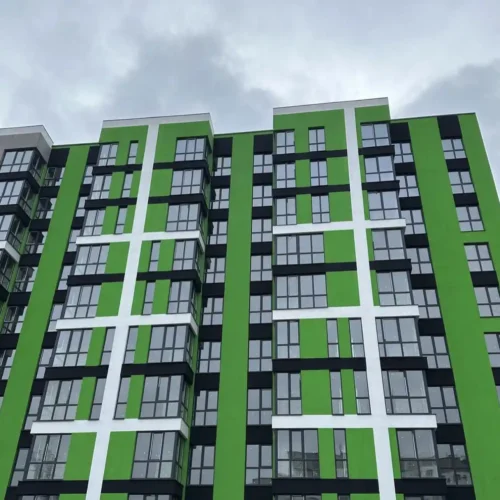

18 листопада 2023

изображение_viber_2023-12-26_14-00-09-660

18 листопада 2023

Опис

Традиційно для ЖК “Рідний Дім” звітуємось про хід будівництва:

ІІІ секція 🏗
– продовжуємо роботу над утепленням та фарбуванням фасаду;

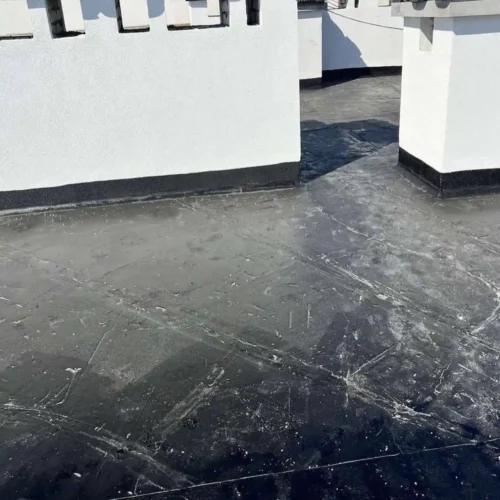

– продовжуємо роботи з влаштування третього шару руберойду покрівлі;
– продовжуємо виконувати роботи з благоустрою території;
– встановили лічильники електроенергії в гаражах;

ІV секція 🏗
– продовжуємо роботу з утеплення та фарбуванню фасаду;

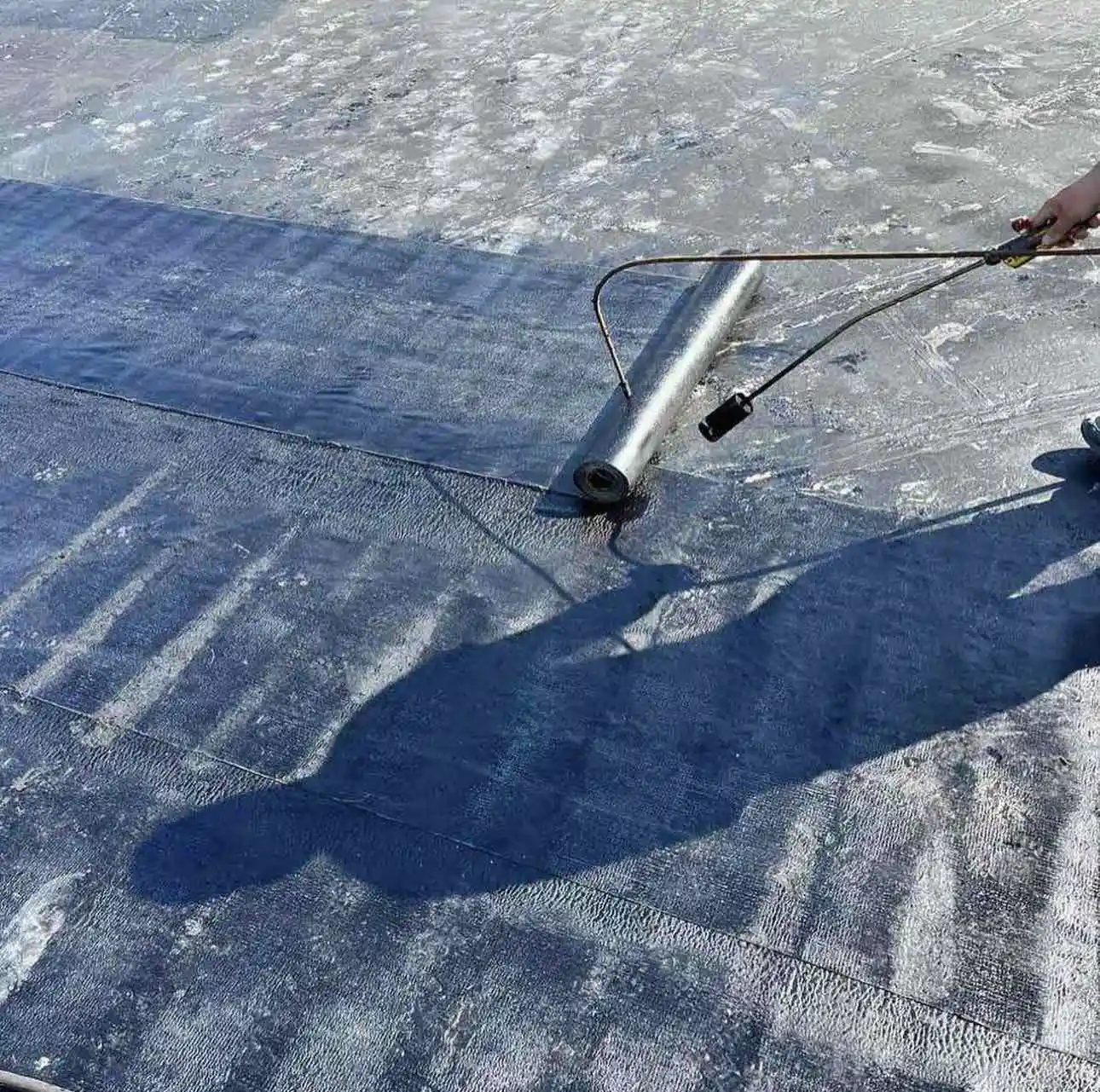

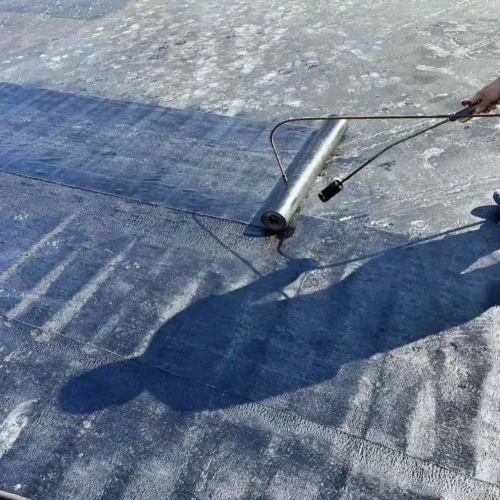

– продовжуємо роботу з влаштування гідроізоляційного шару покрівлі;

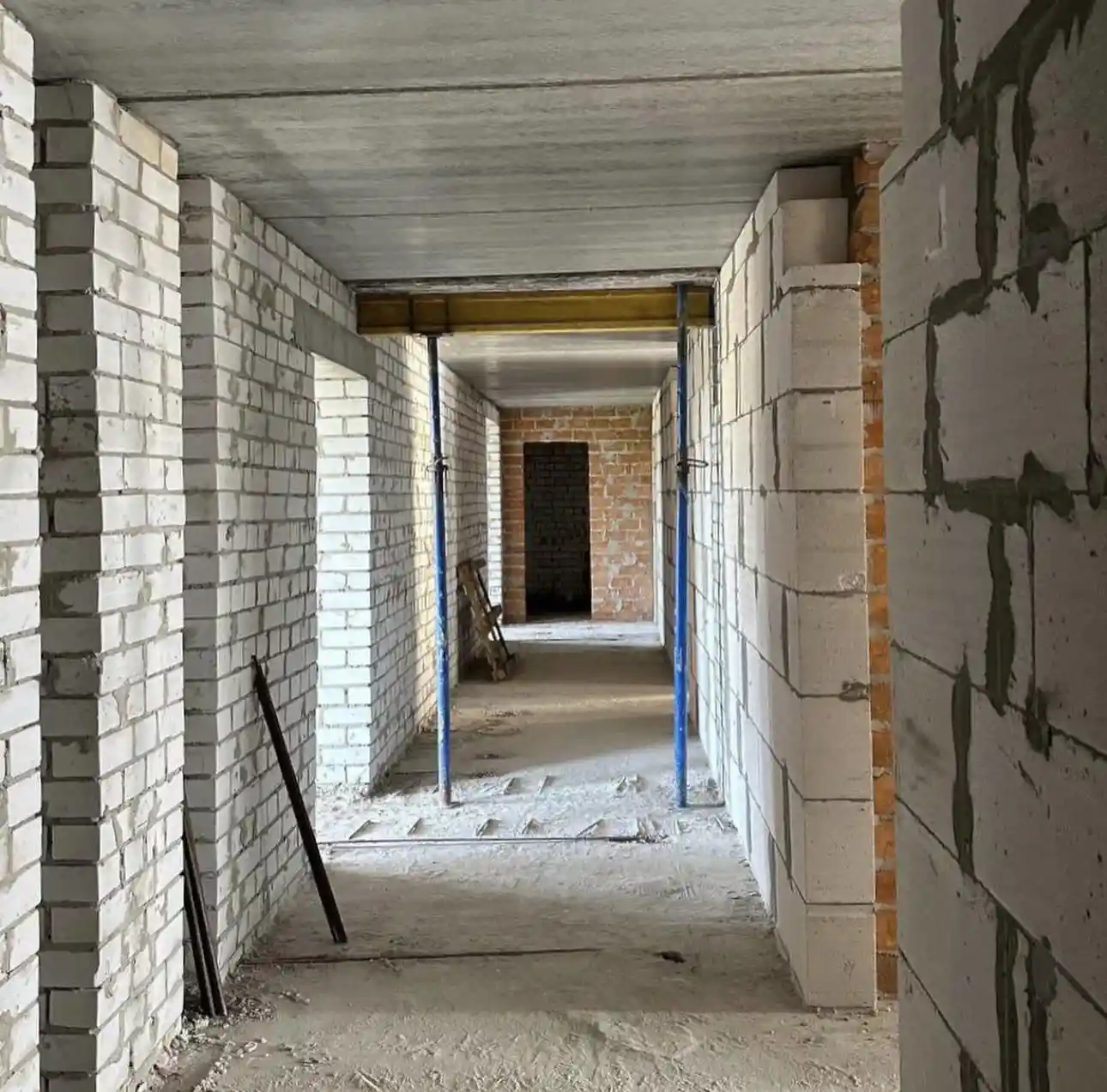

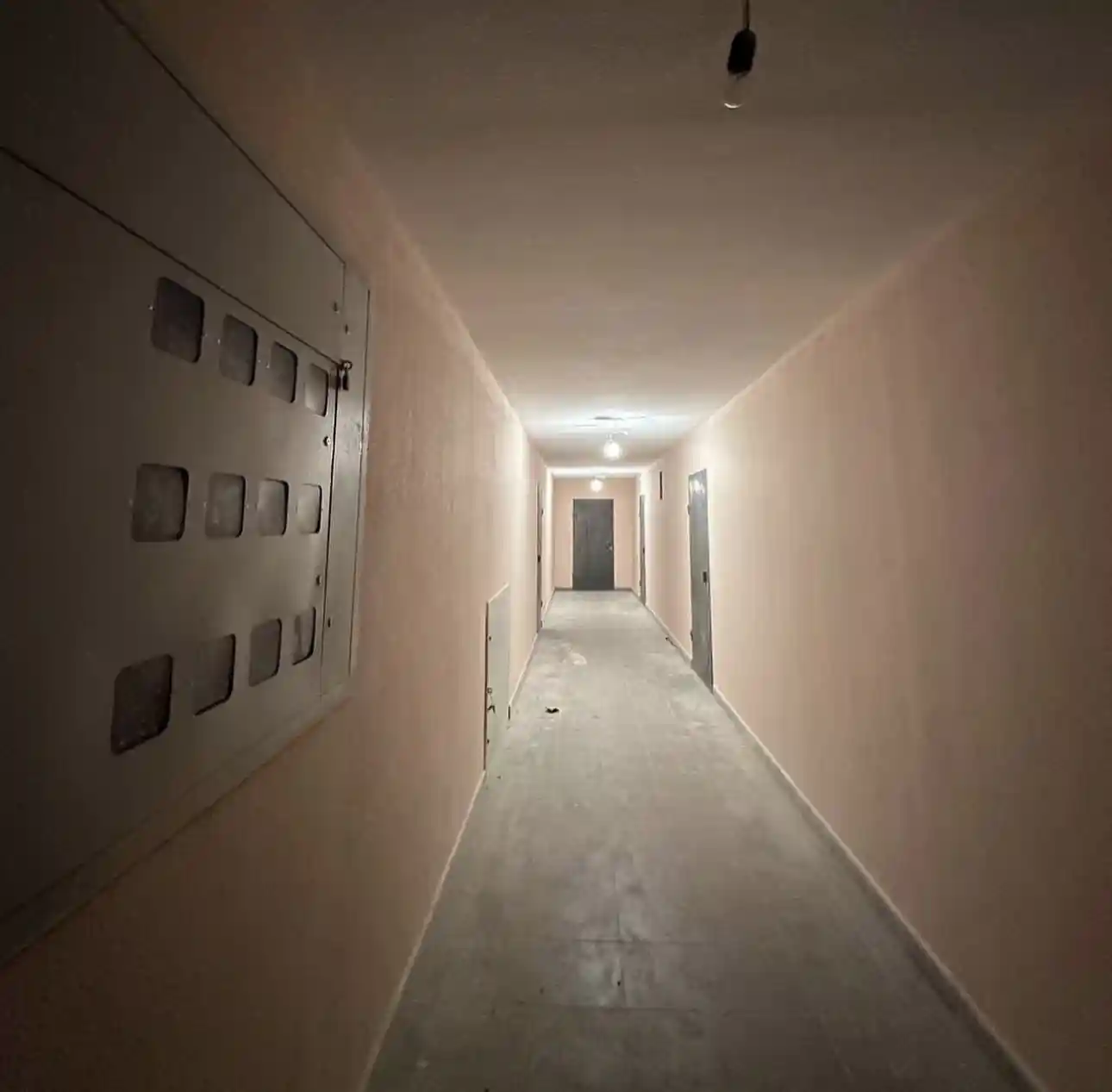

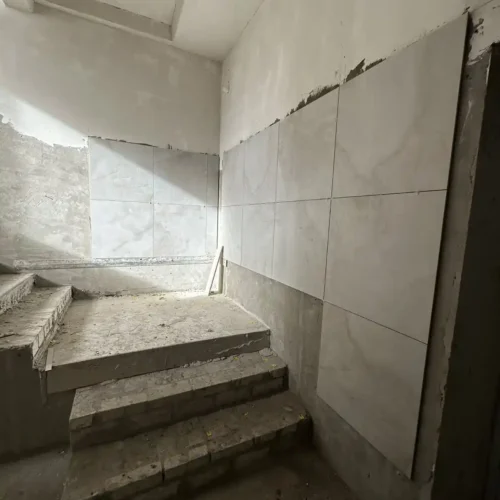

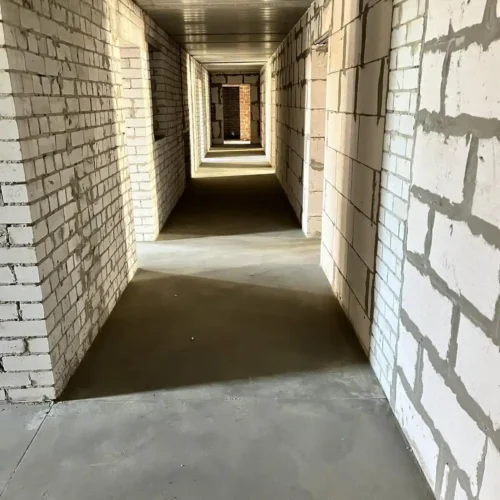

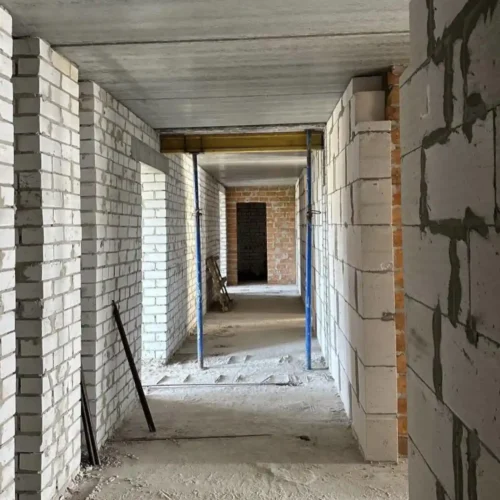

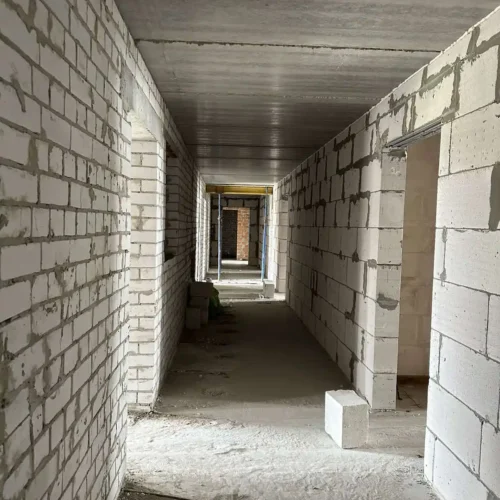

– завершили укладання плитки у коридорі загального користування на 7-му, 8-му, 9-му та 10-му поверсі;

V секція 🏗:

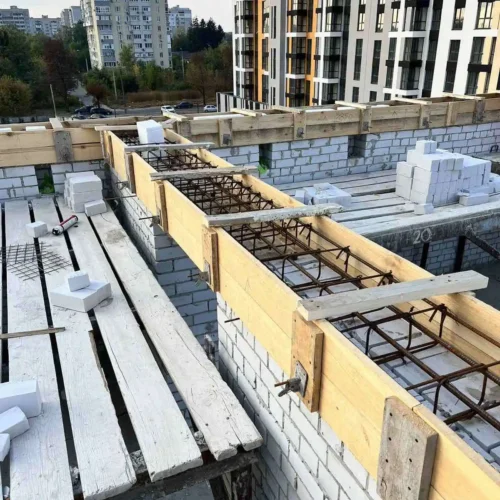

– завершили роботи з влаштування армопоясу 5-го поверху;

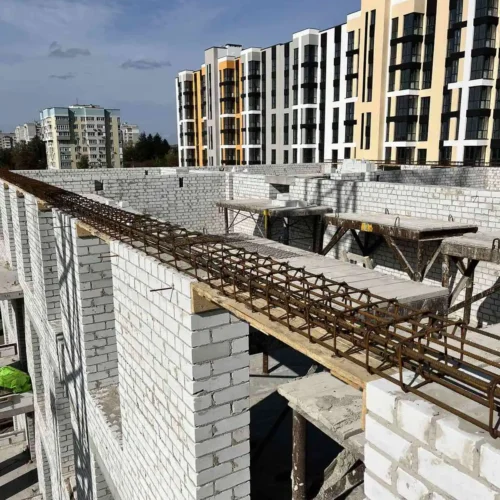

– продовжуємо монтаж плит перекриття 5-го поверху;
– розпочали монтаж вікон 2-го поверху;

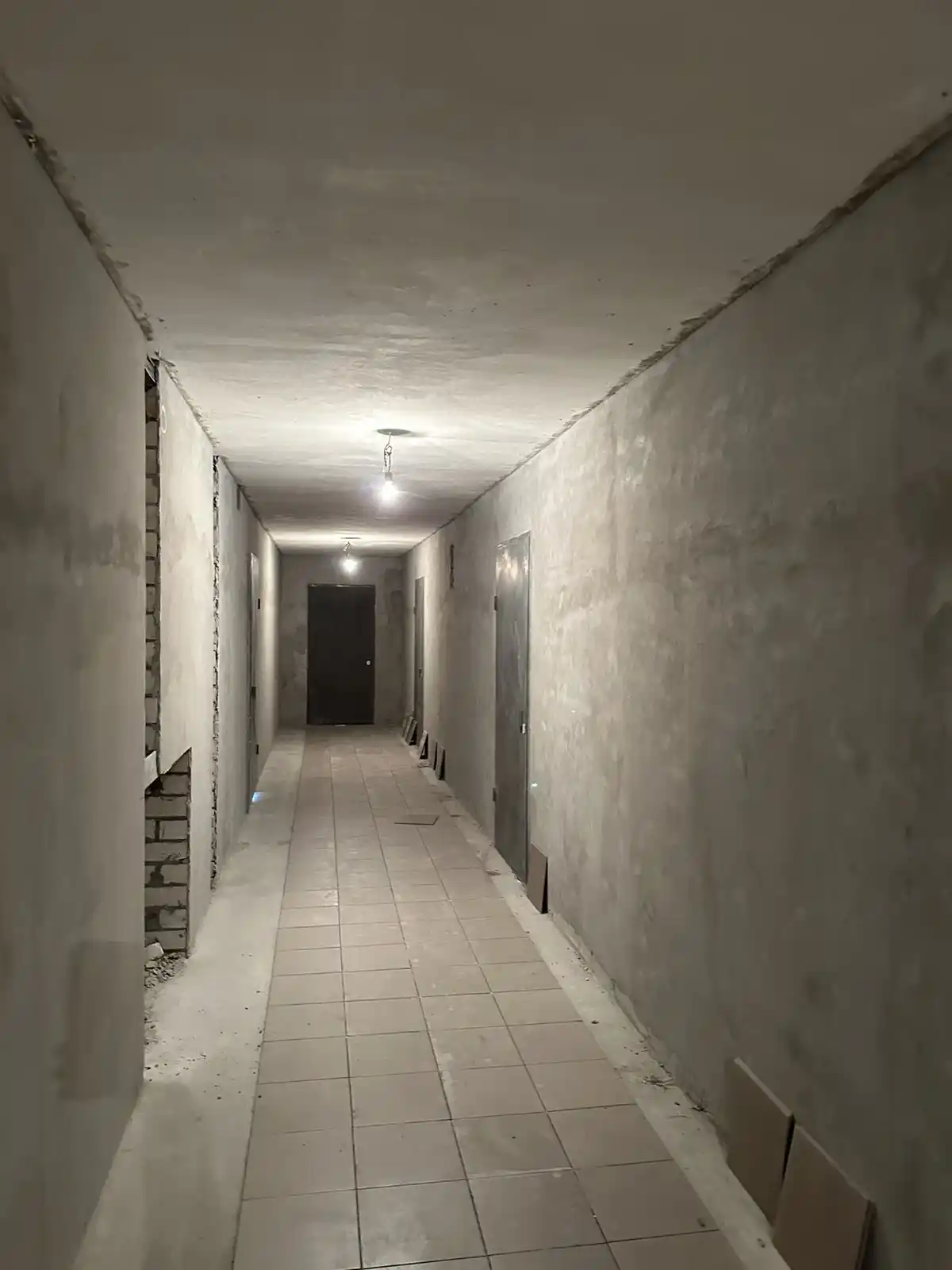

– виконали стяжку у коридорах загального користування 2-го, 3-го і 4-го поверхів;

– проклали труби водопостачання у квартири 2-го, 3-го і 4-го поверхів;

VІ секція 🏗:
– проводимо арматурні роботи по влаштуванню несучих монолітних балок.

Запрошуємо на перегляд квартир та детальну консультацію за адресою вул. Байди Вишневецького, 101

⏰Графік роботи
Пн.-Пт. 9.00-19.00
Сб-Нд 10.00-16.00

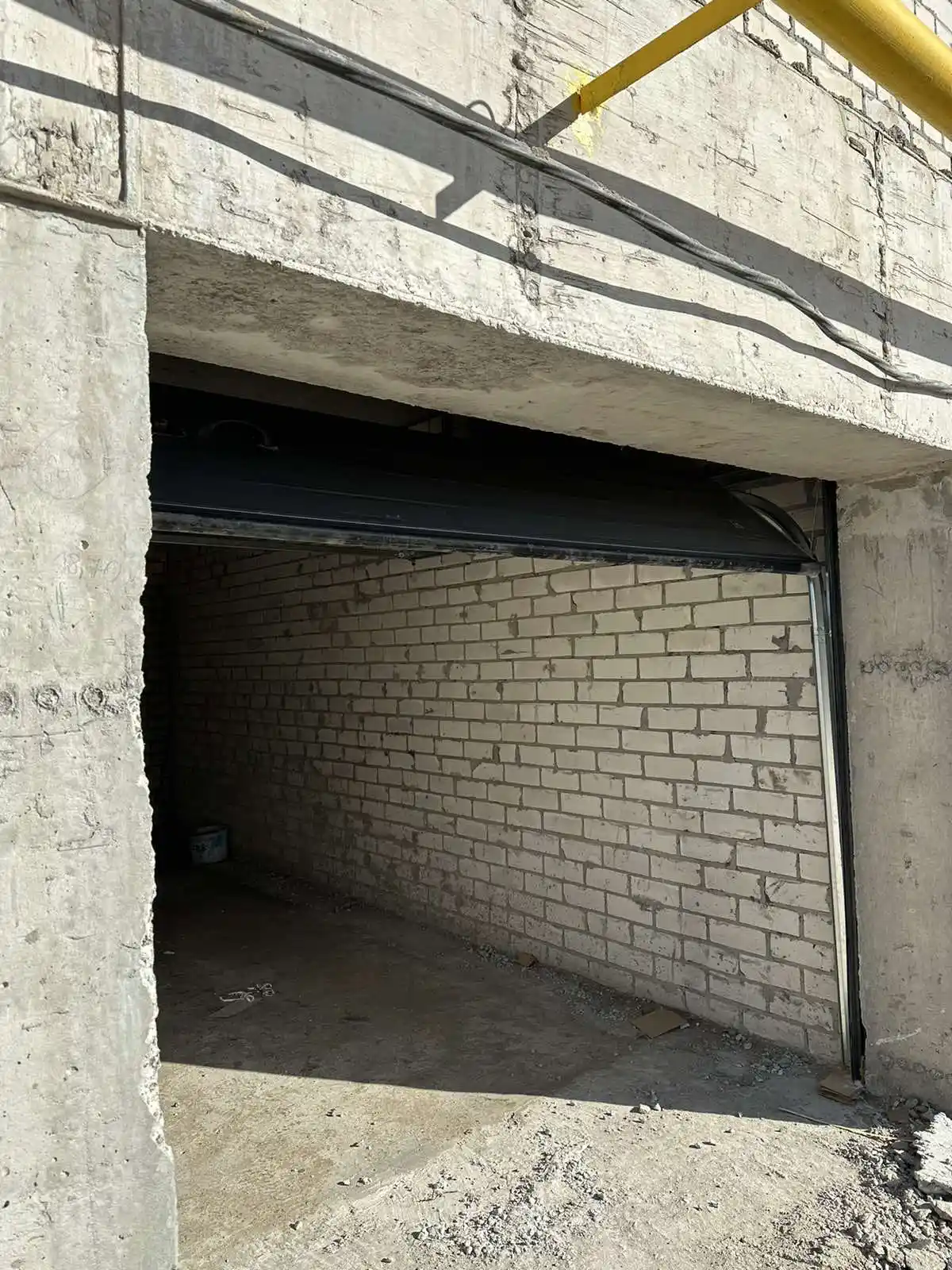

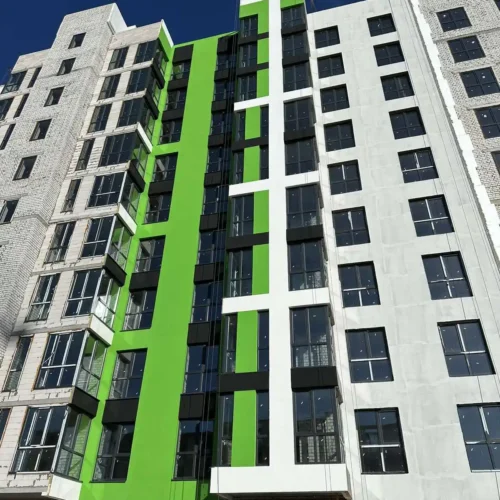

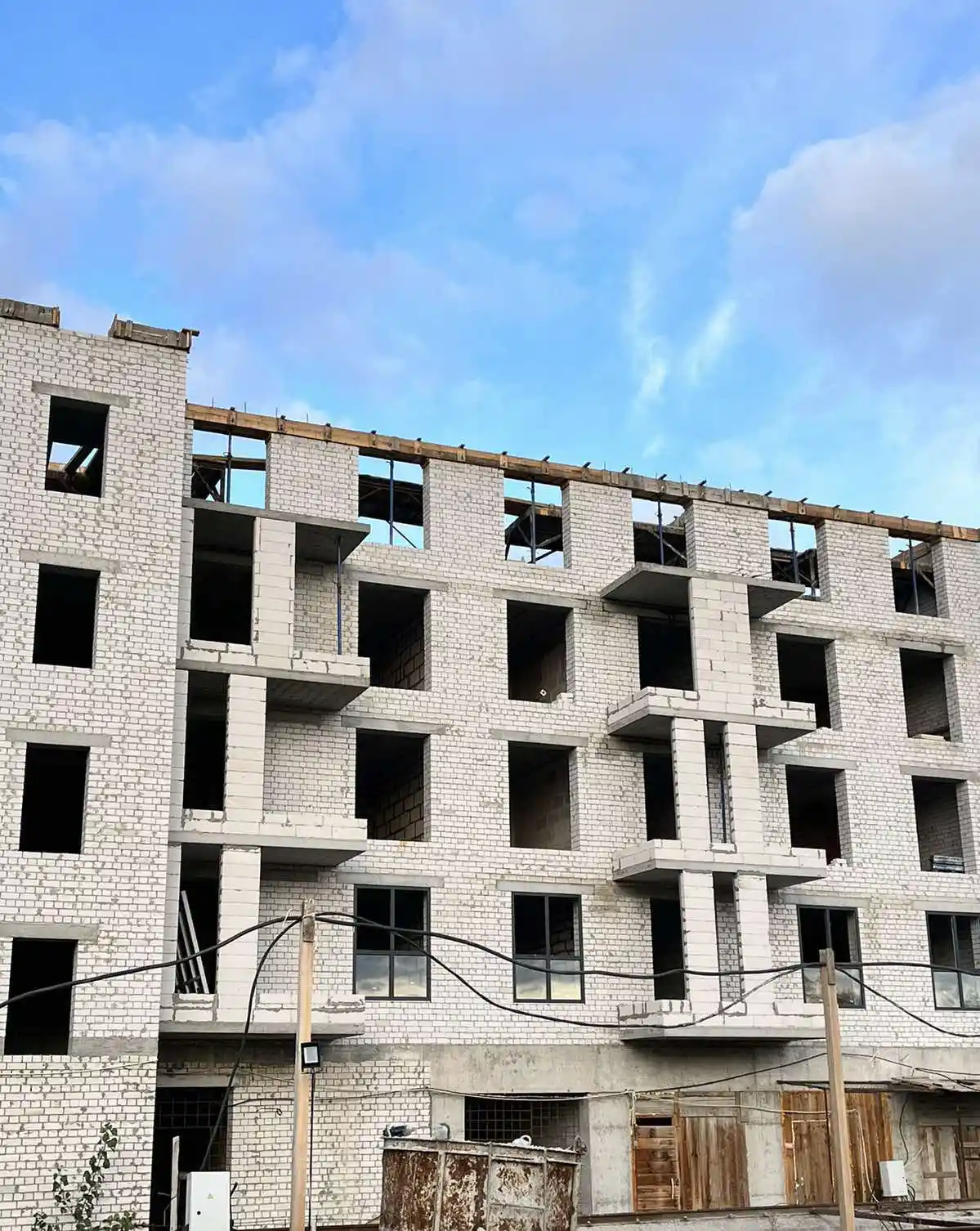

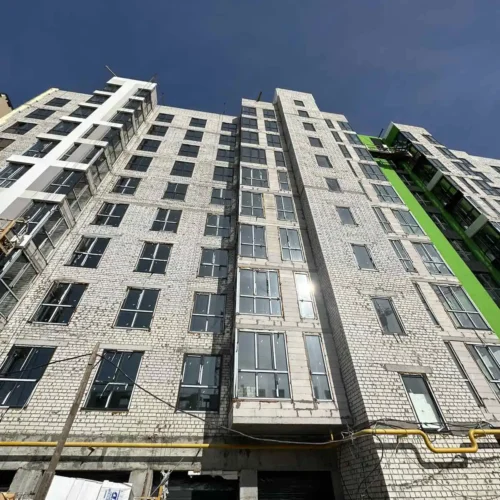

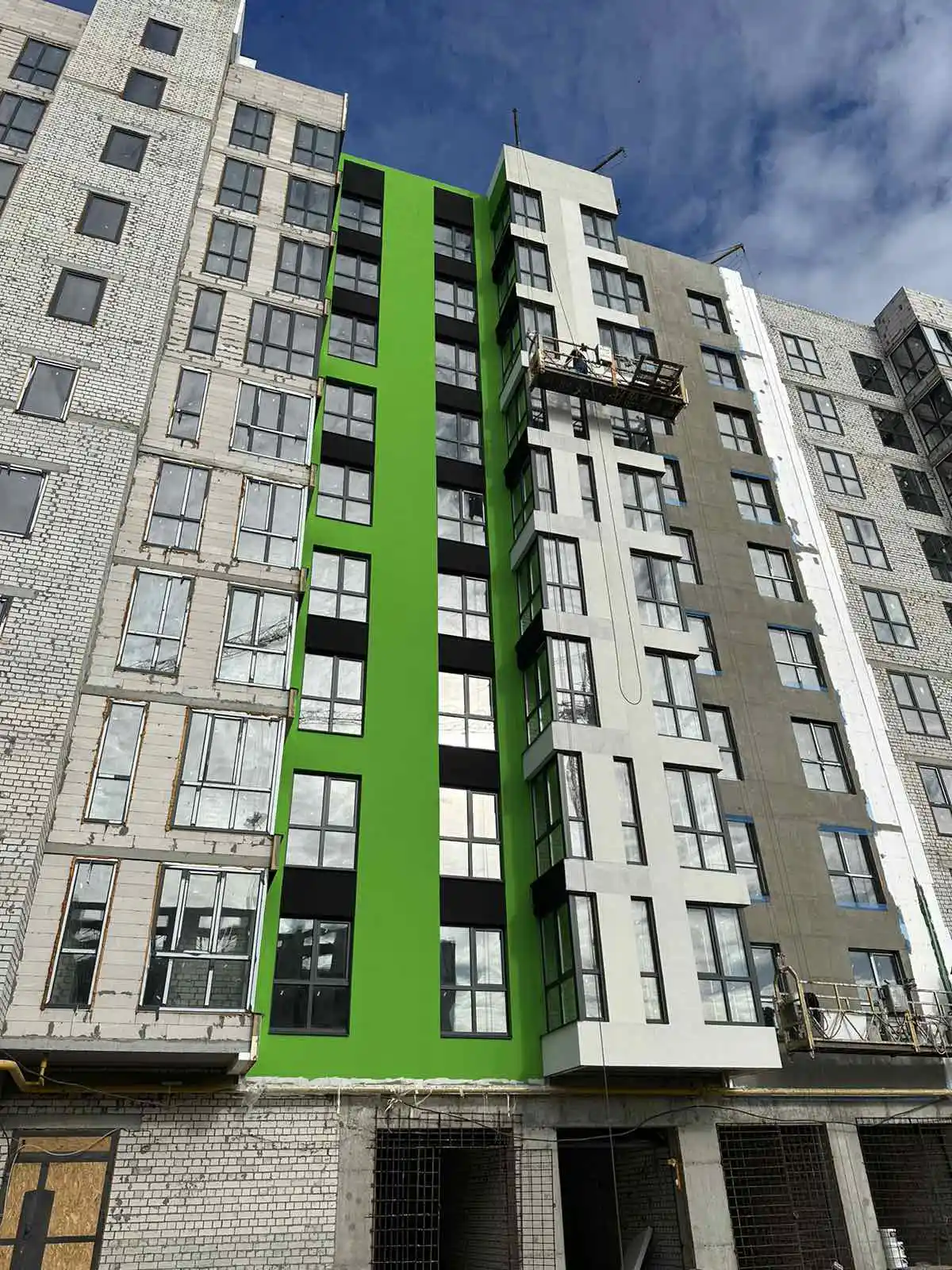

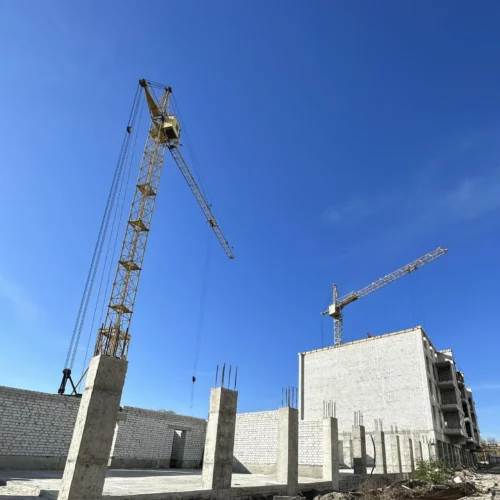

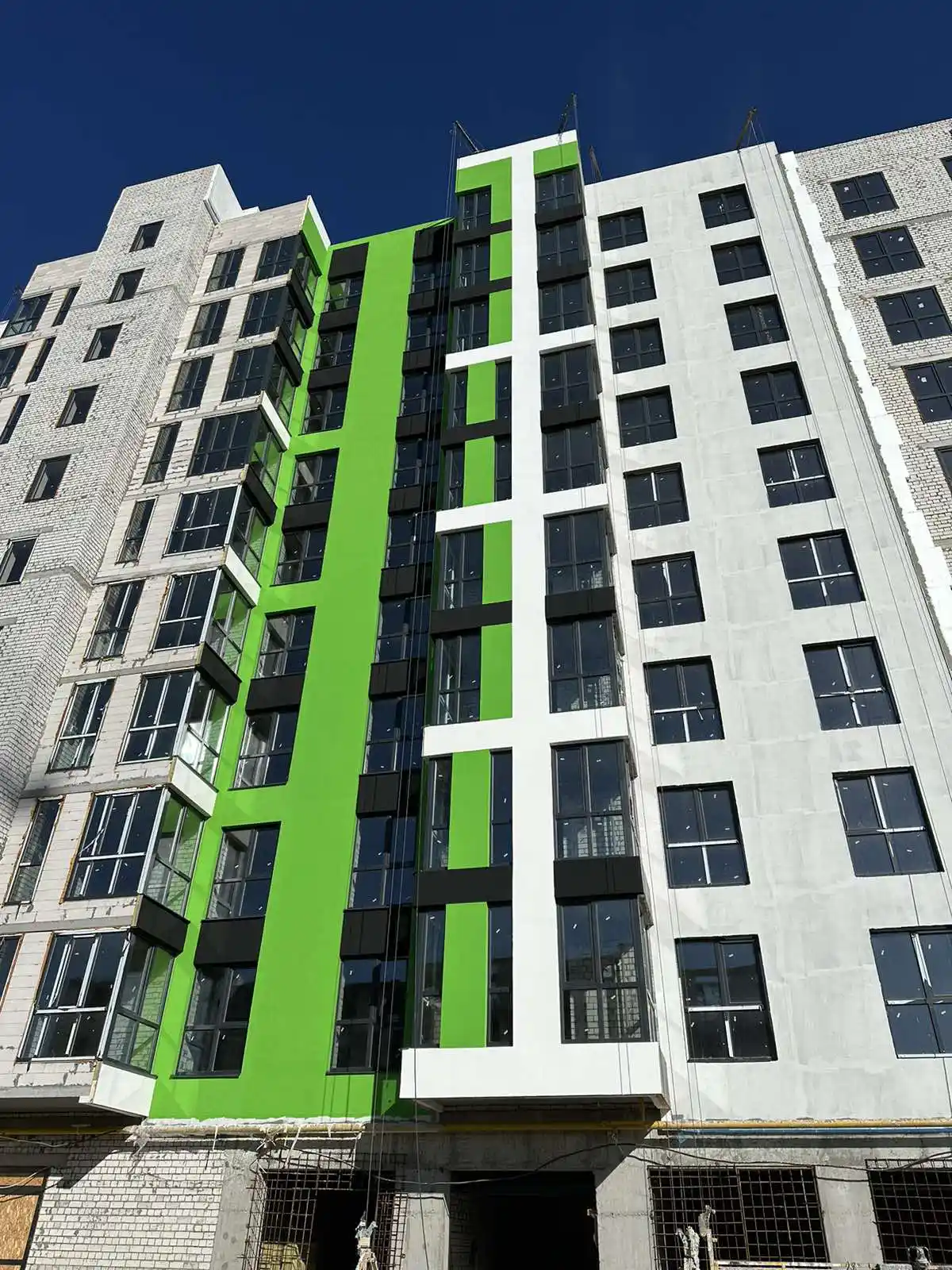

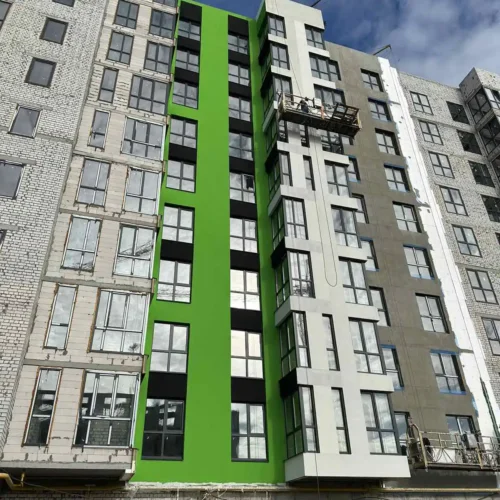

3 листопада 2023

изображение_viber_2023-11-03_10-34-42-469

3 листопада 2023

Опис

Традиційно для ЖК “Рідний Дім” звітуємось про хід будівництва:

ІІІ секція 🏗
– продовжуємо роботу над утепленням та фарбуванням фасаду;
– продовжуємо роботи з влаштування третього шару руберойду покрівлі;

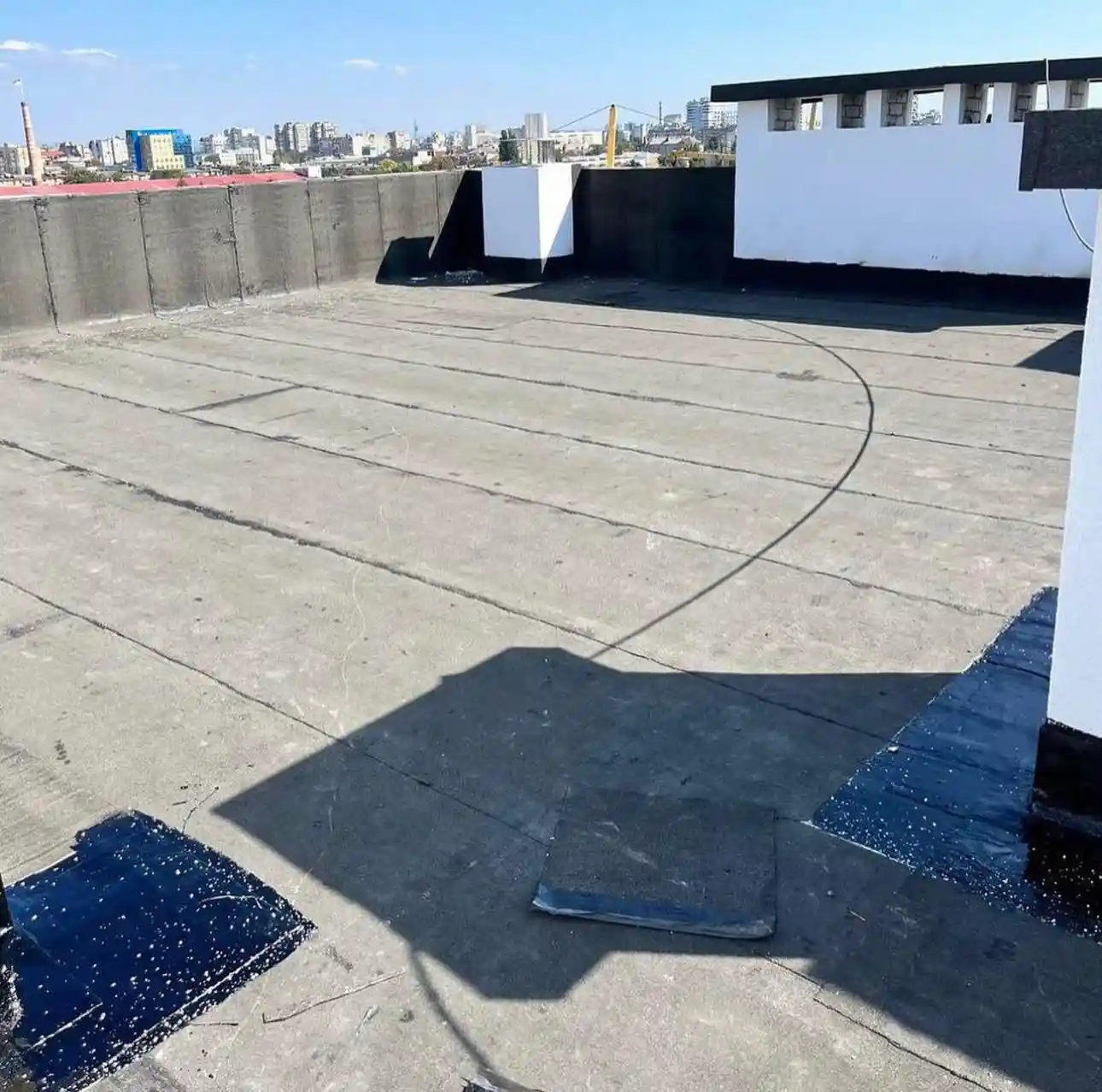

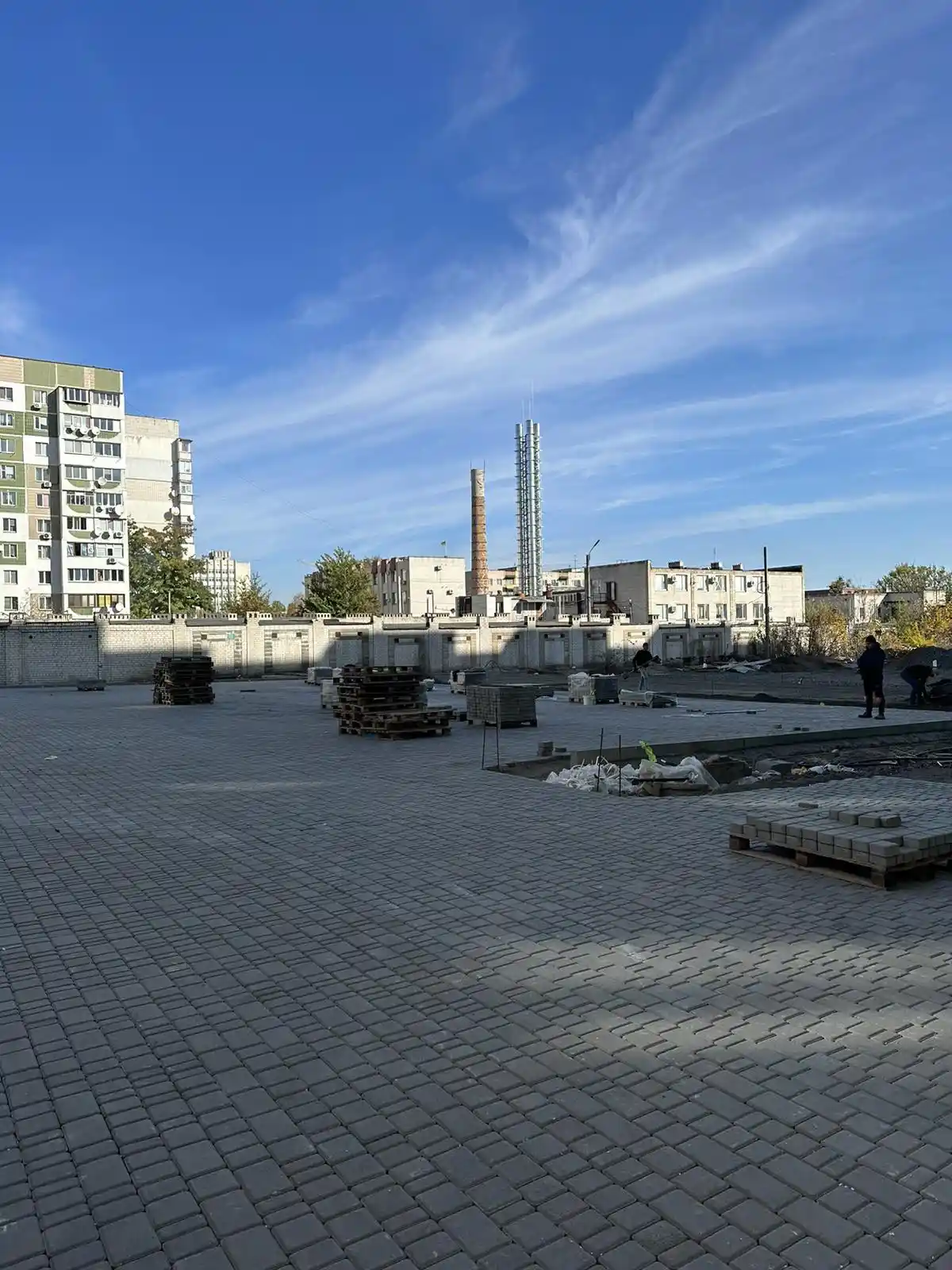

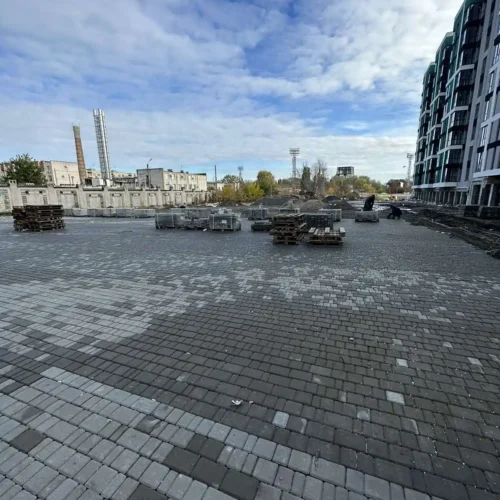

– продовжуємо виконувати роботи з благоустрою території;

ІV секція 🏗
– продовжуємо роботу з утеплення та фарбуванню фасаду;
– продовжуємо роботу з влаштування гідроізоляційного шару покрівлі;

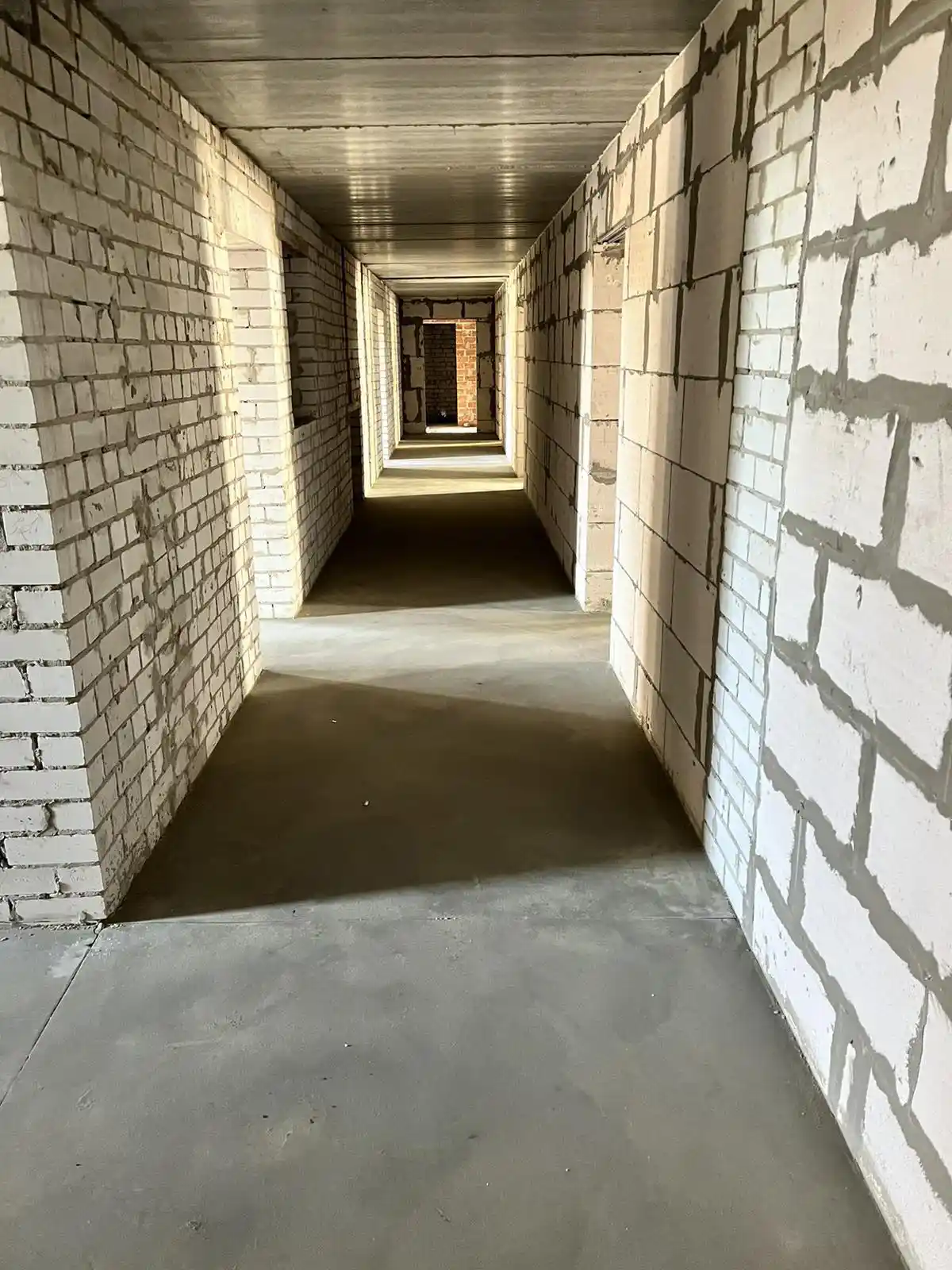

– виконуємо укладання плитки у коридорі загального користування на 7-му поверсі;

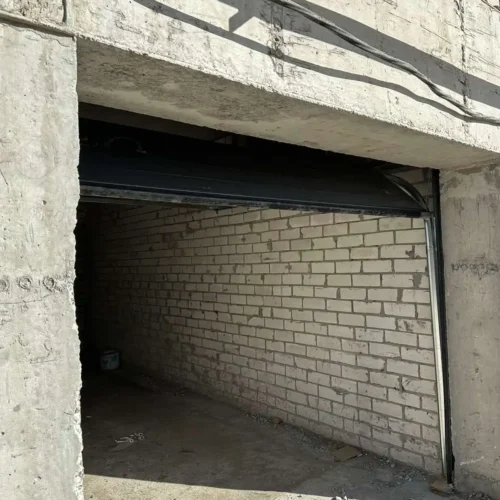

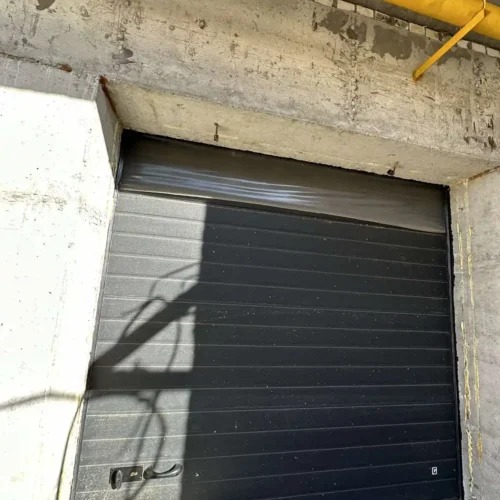

– завершили монтаж ролетів на гаражах;

V секція 🏗:

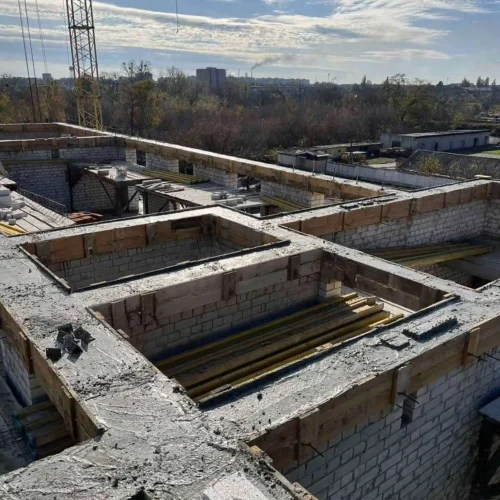

– завершили роботи з влаштування армопоясу 5-го поверху;
– продовжуємо монтаж плит перекриття 5-го поверху;
– розпочали монтаж вікон 2-го поверху;
– виконали стяжку у коридорах загального користування 2-го, 3-го і 4-го поверхів;
– проклали труби водопостачання у квартири 2-го, 3-го і 4-го поверхів;

VІ секція 🏗:
– завершили роботи з влаштування бетонної підлоги гаражів 1-го поверху.

Запрошуємо на перегляд квартир та детальну консультацію за адресою вул. Байди Вишневецького, 101

⏰Графік роботи
Пн.-Пт. 9.00-19.00
Сб-Нд 10.00-16.00

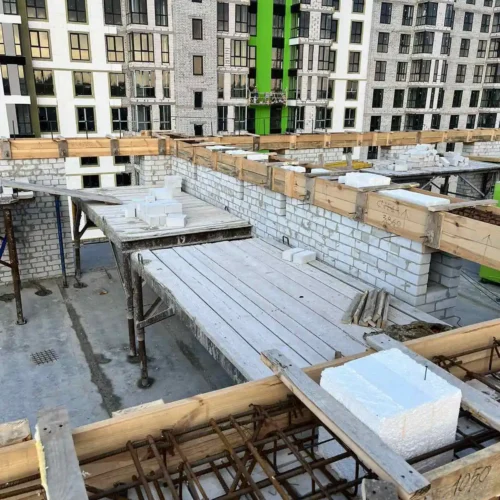

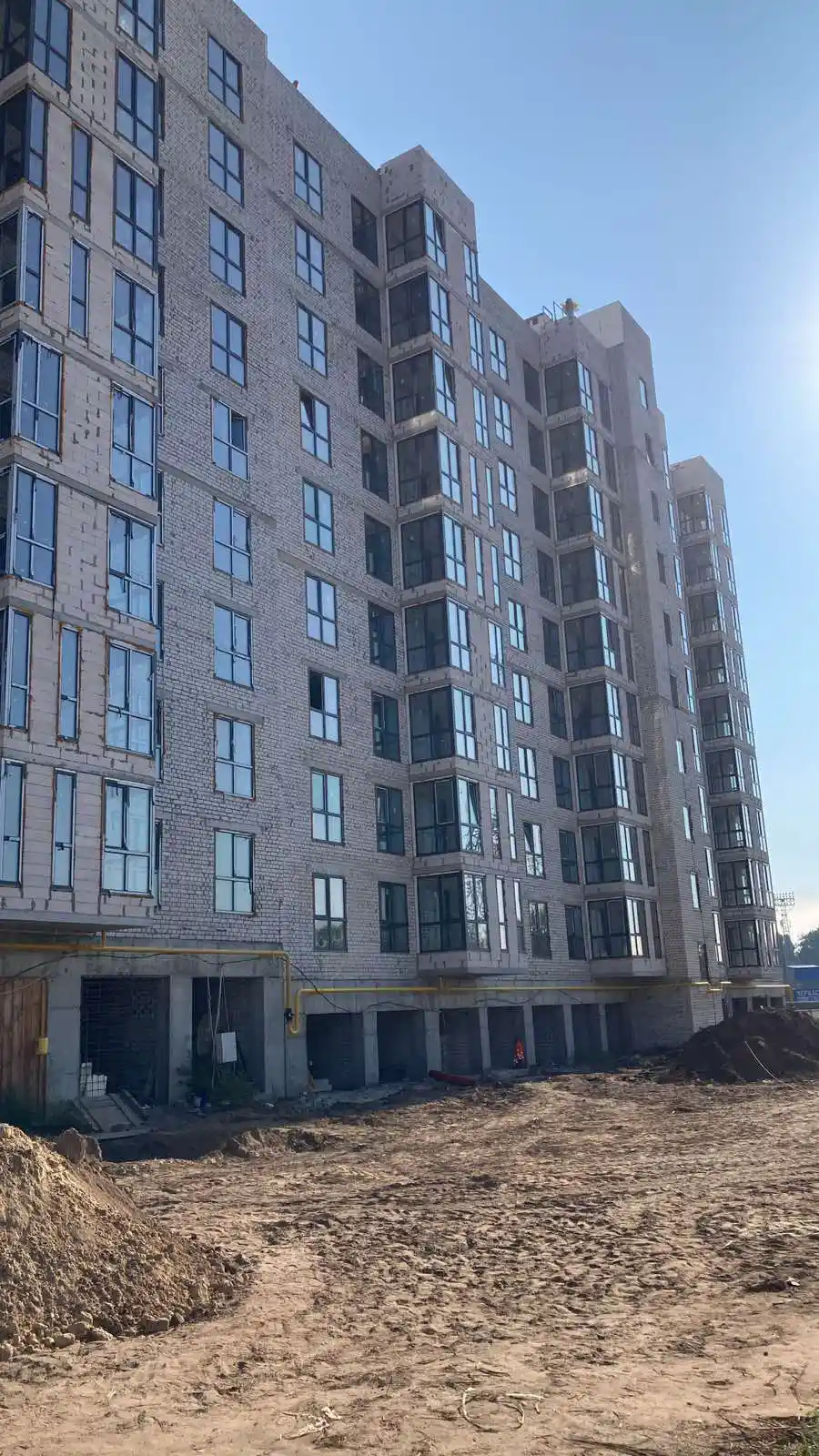

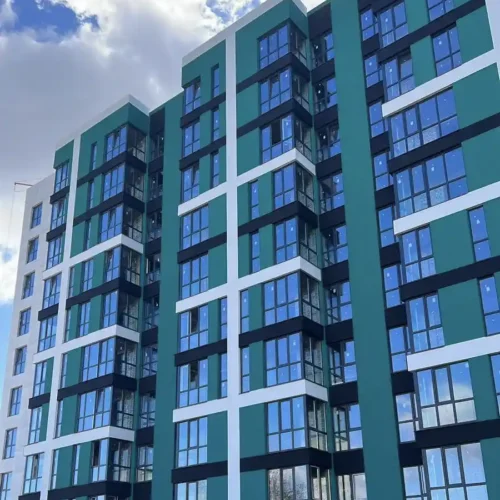

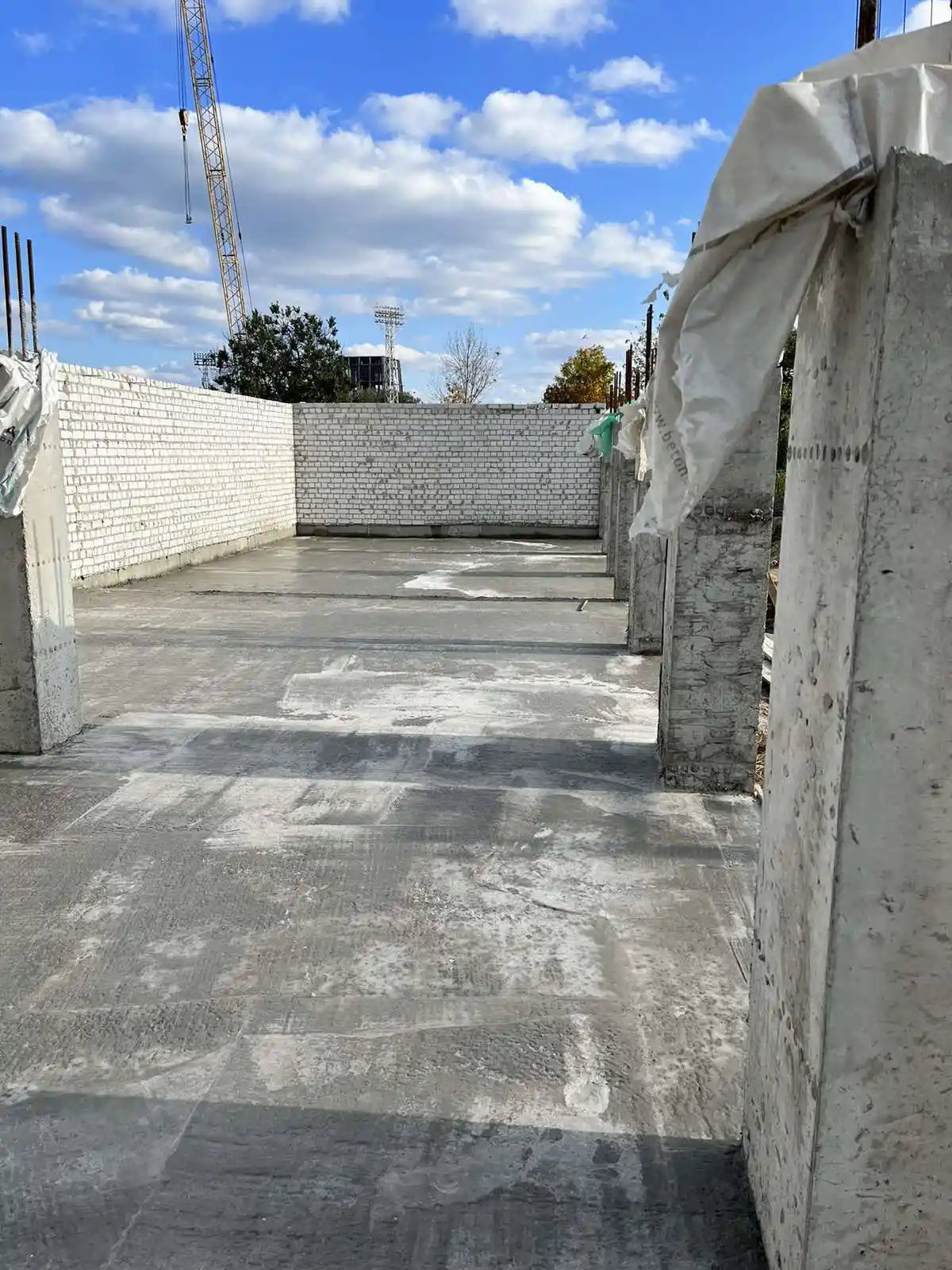

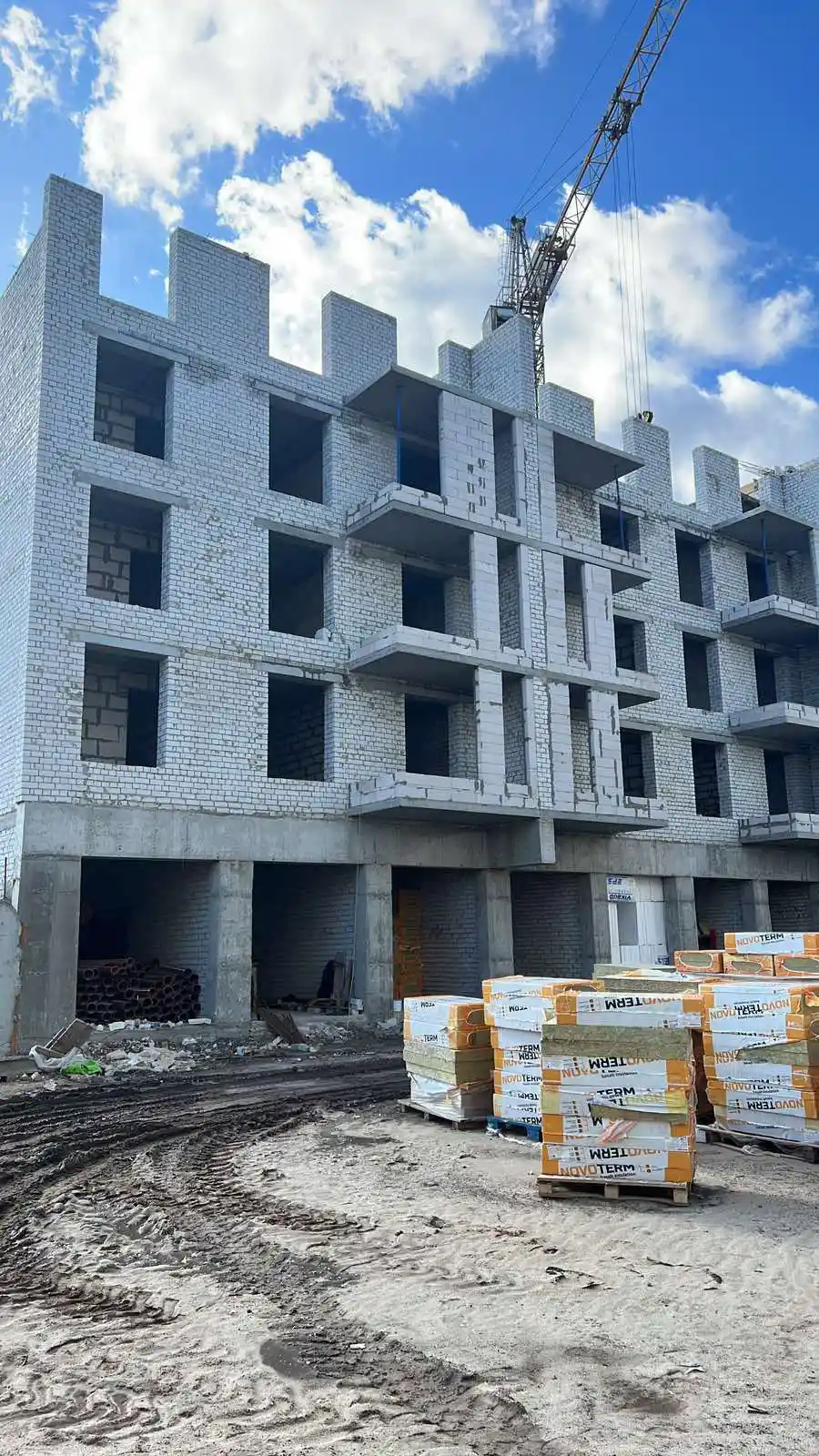

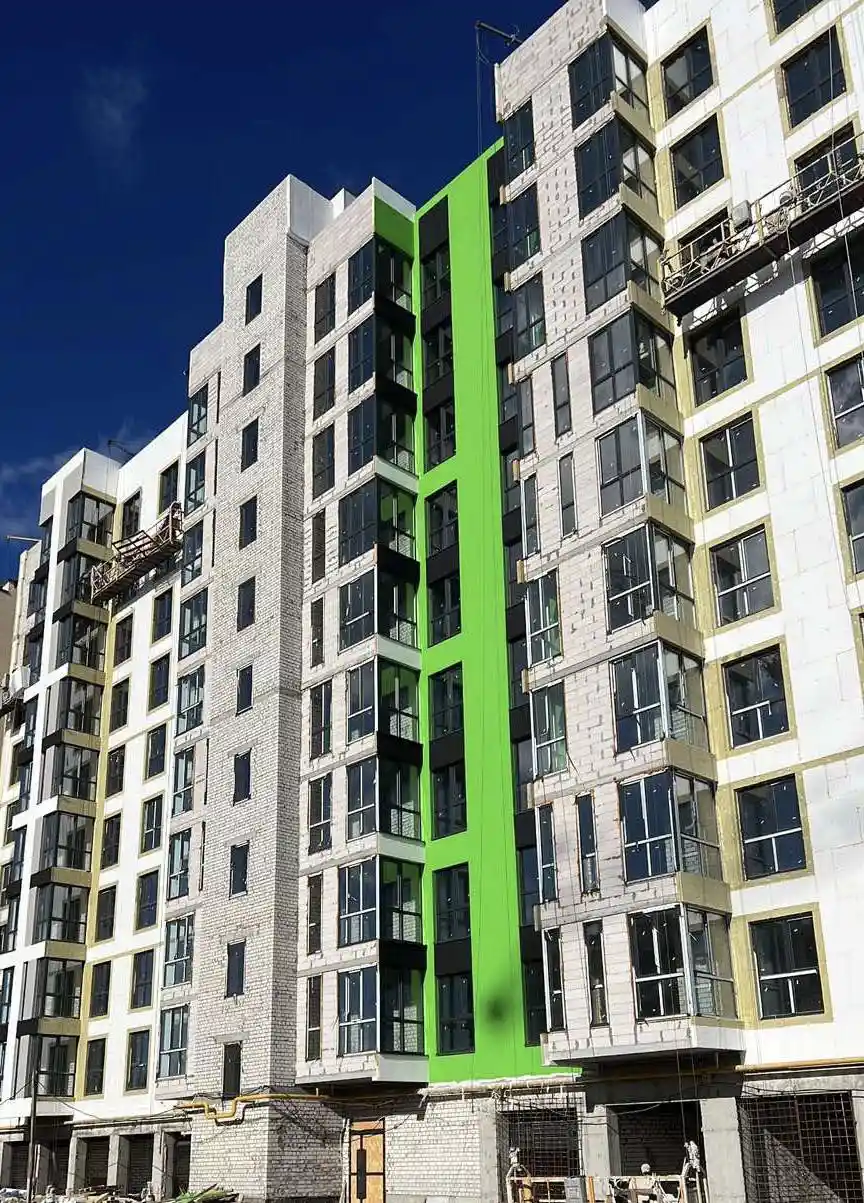

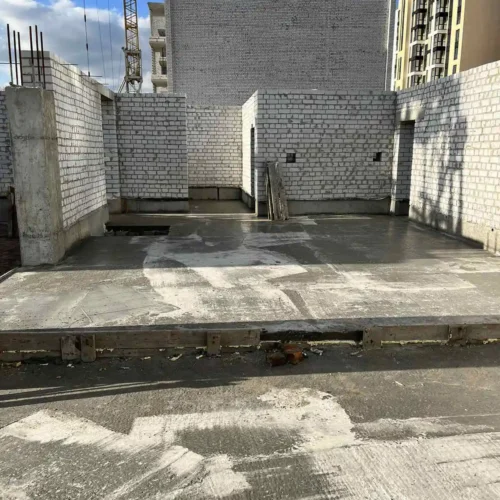

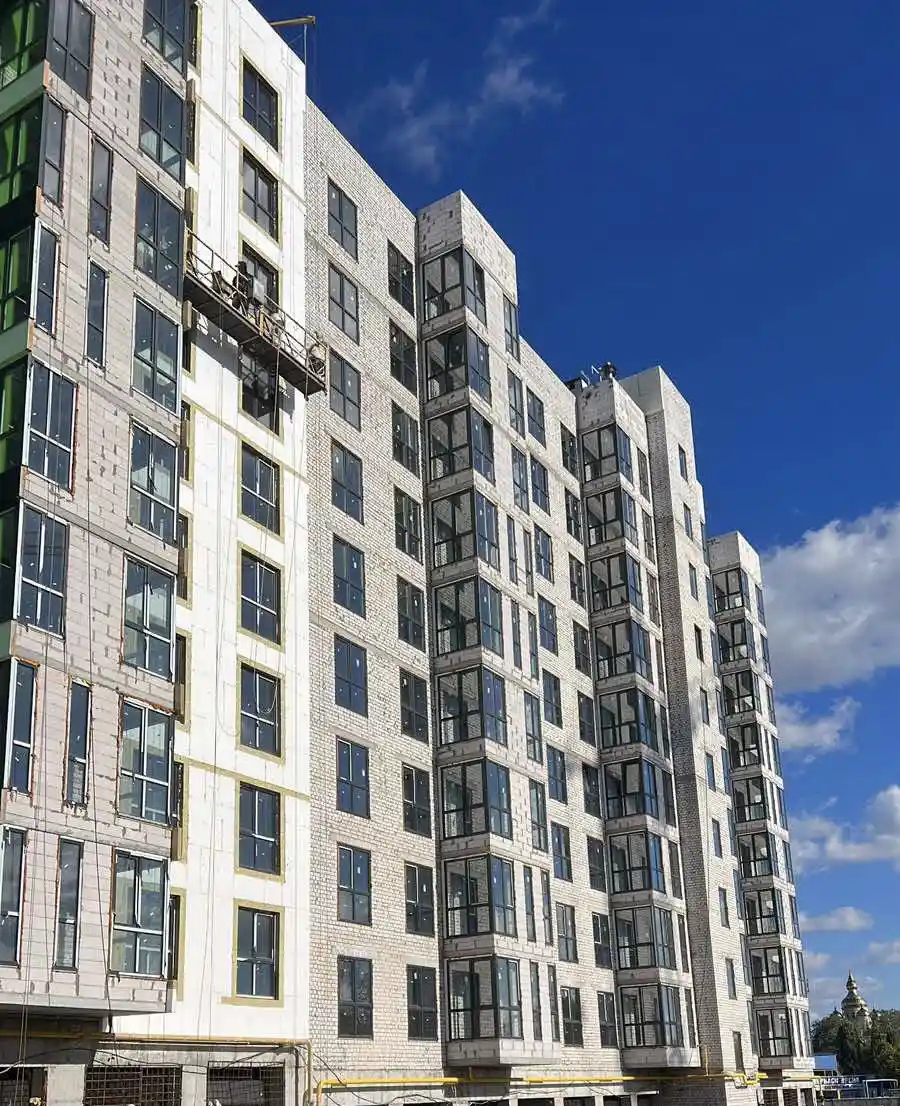

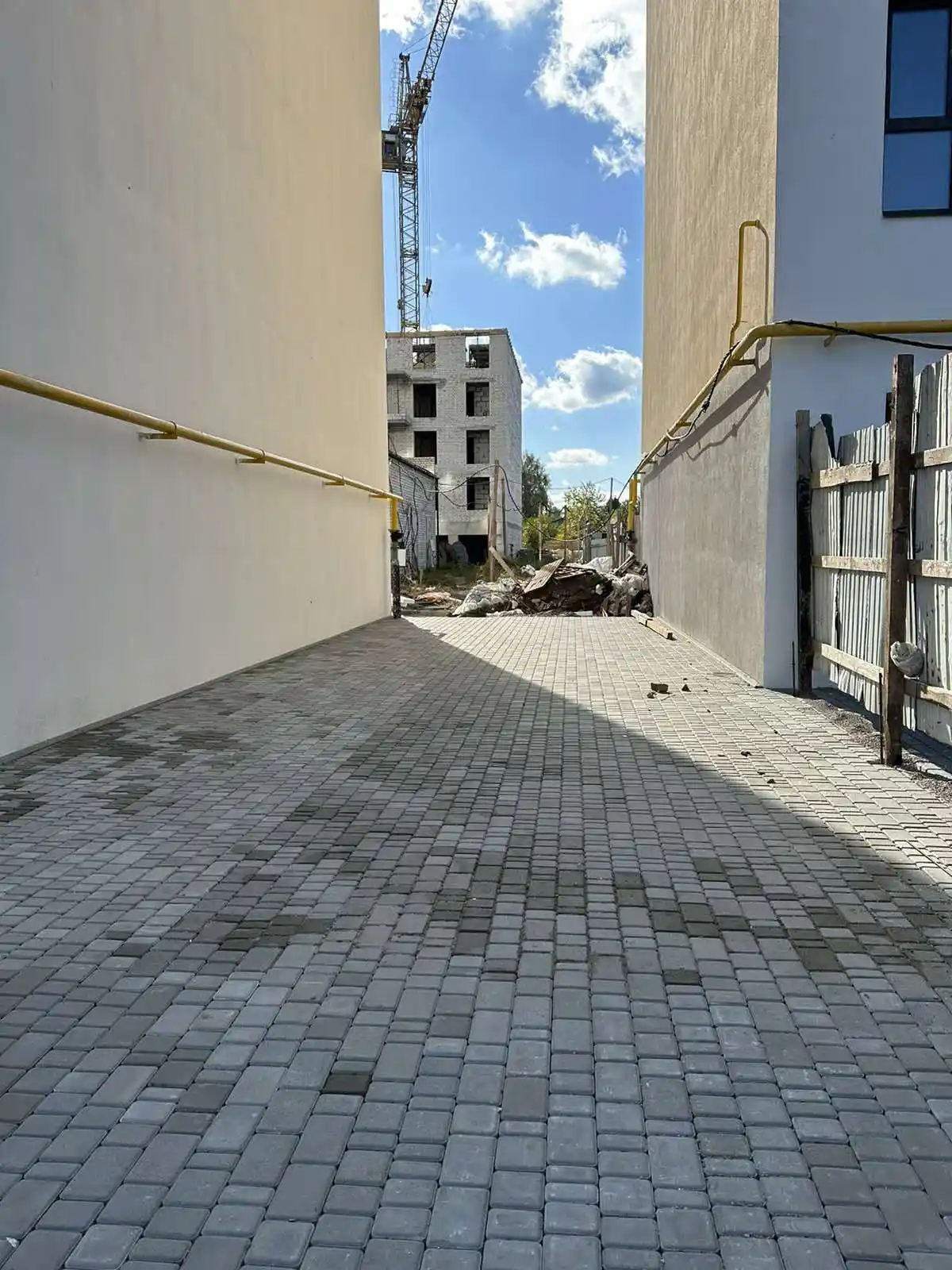

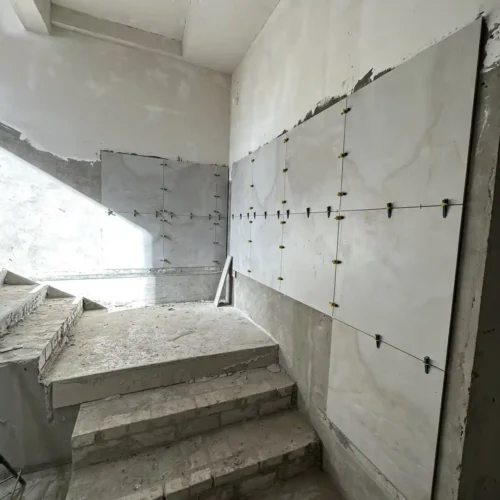

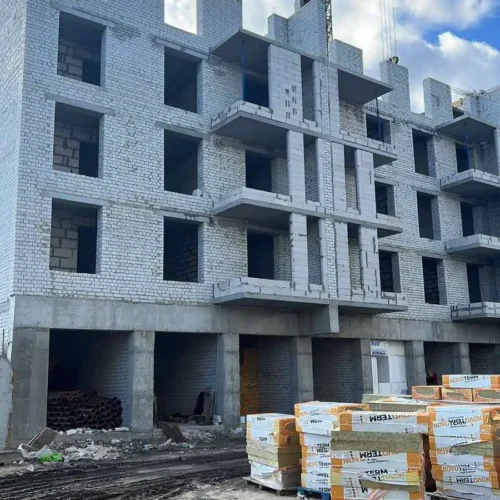

21 жовтня 2023

изображение_viber_2023-10-22_12-18-27-633

21 жовтня 2023

Опис

Традиційно для ЖК “Рідний Дім” звітуємось про хід будівництва:

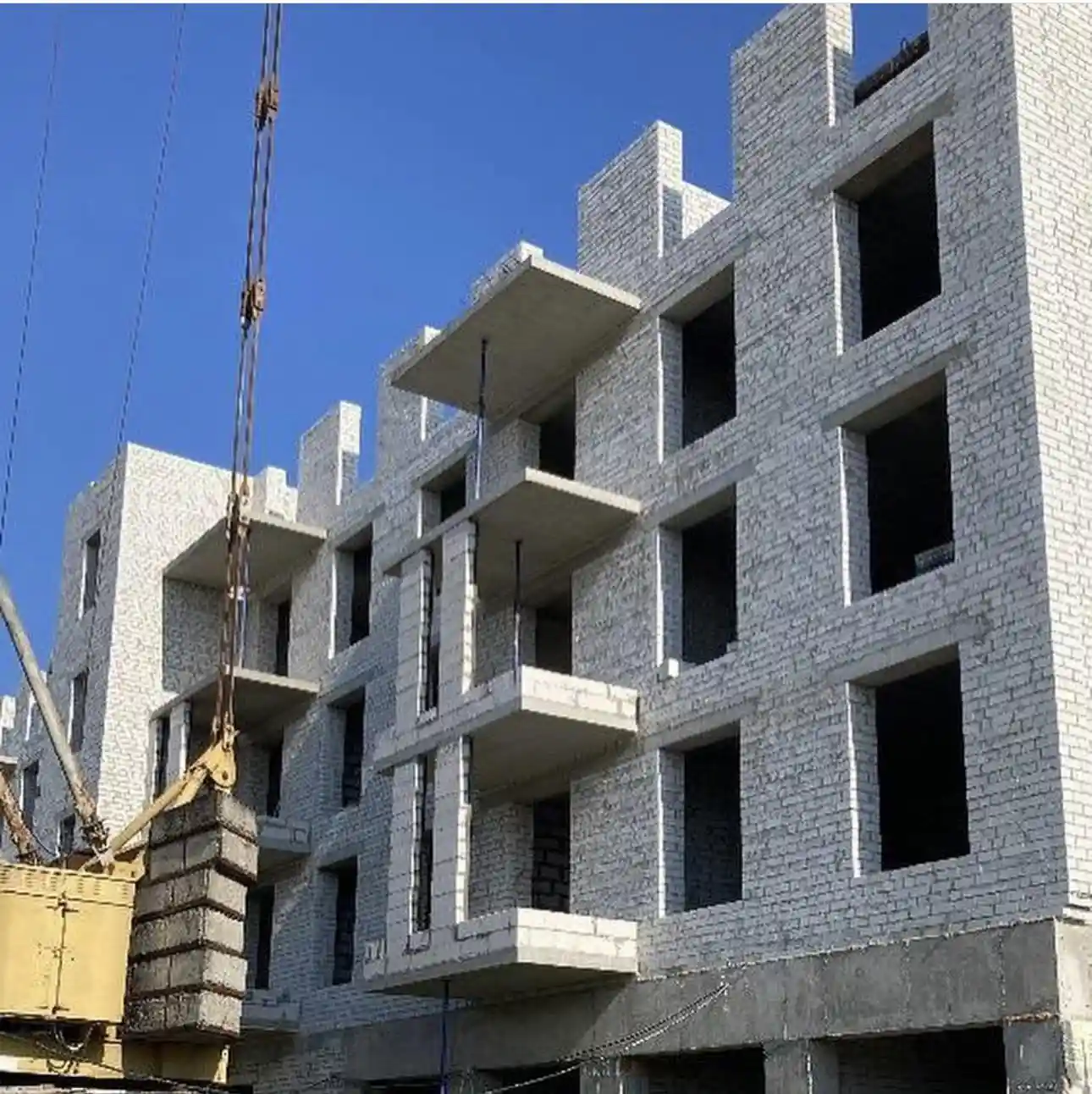

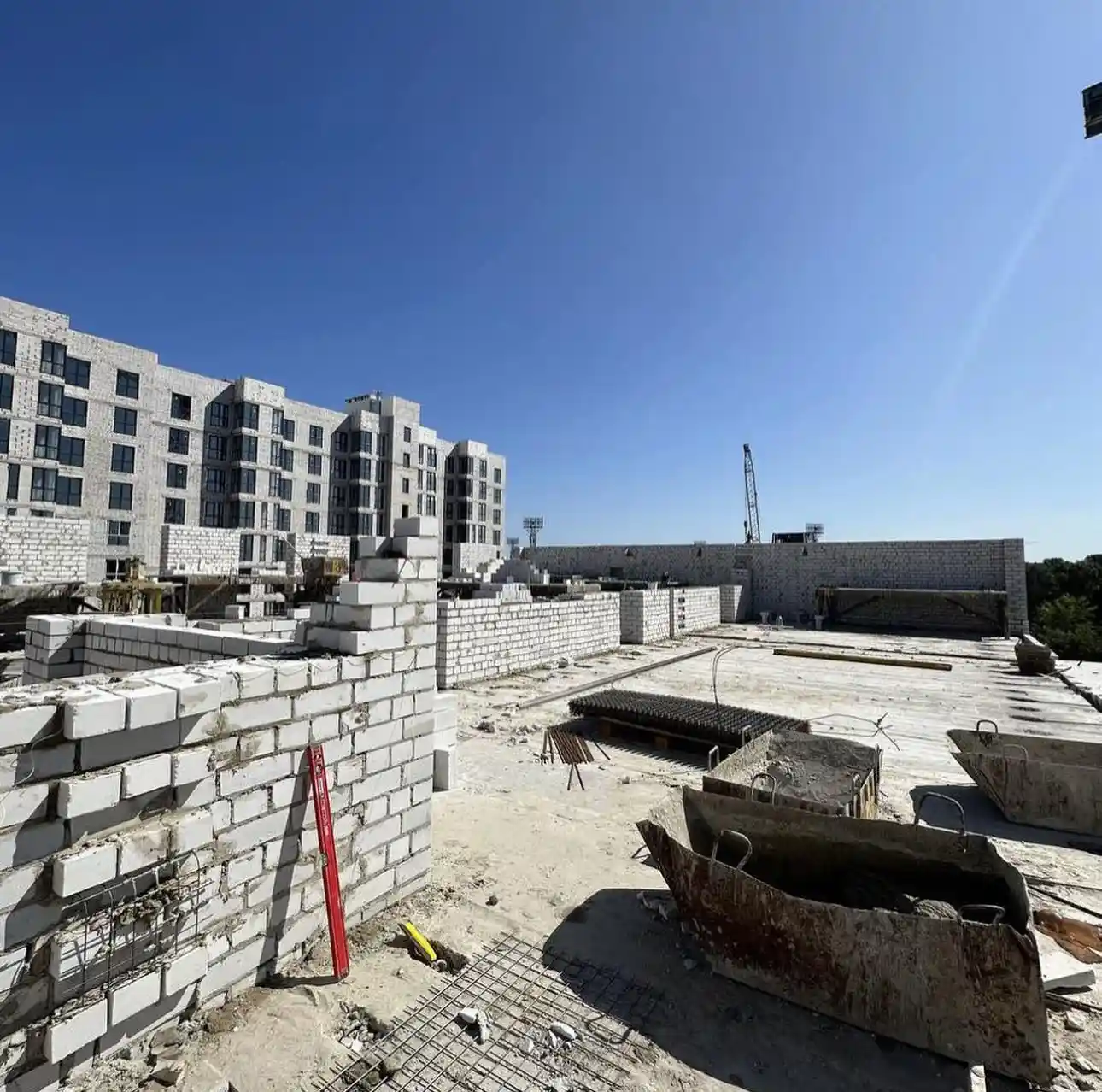

ІІІ секція 🏗

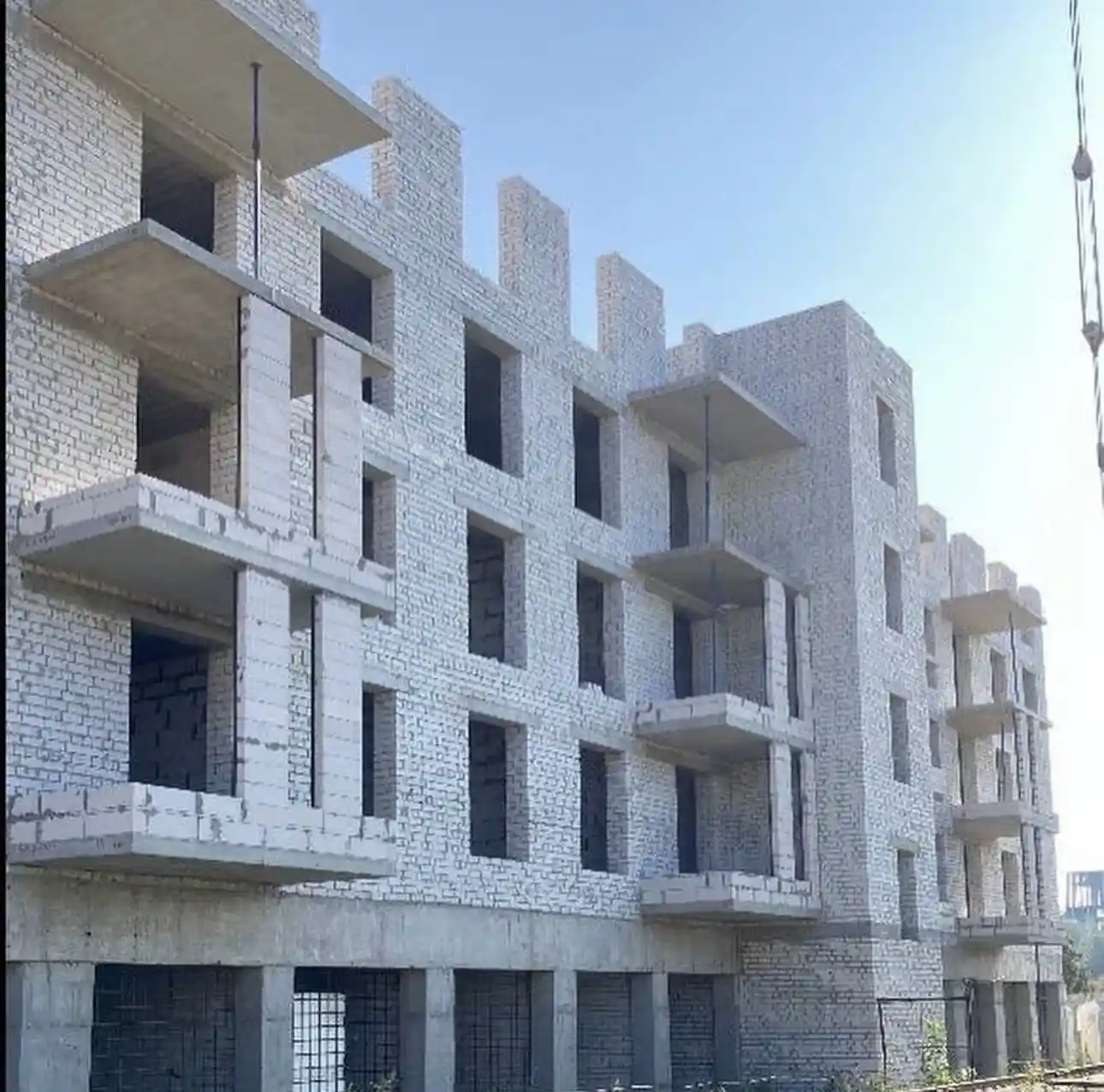

– продовжуємо роботу над утепленням та фарбуванням фасаду;
– продовжуємо роботи по влаштуванню третього шару руберойду покрівлі;
– завершили роботу над зовнішніми мережами водопостачання та каналізації;

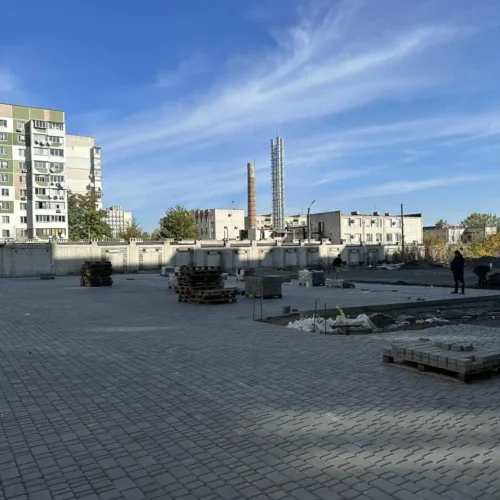

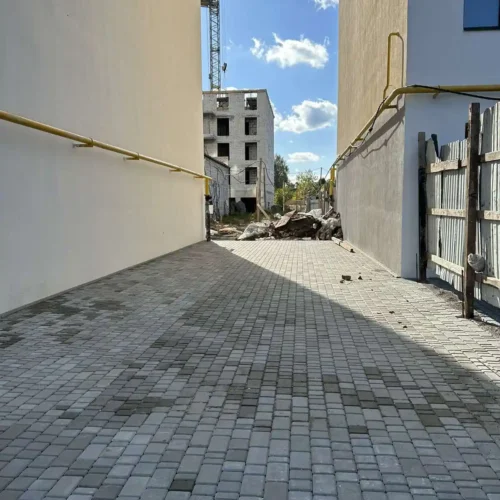

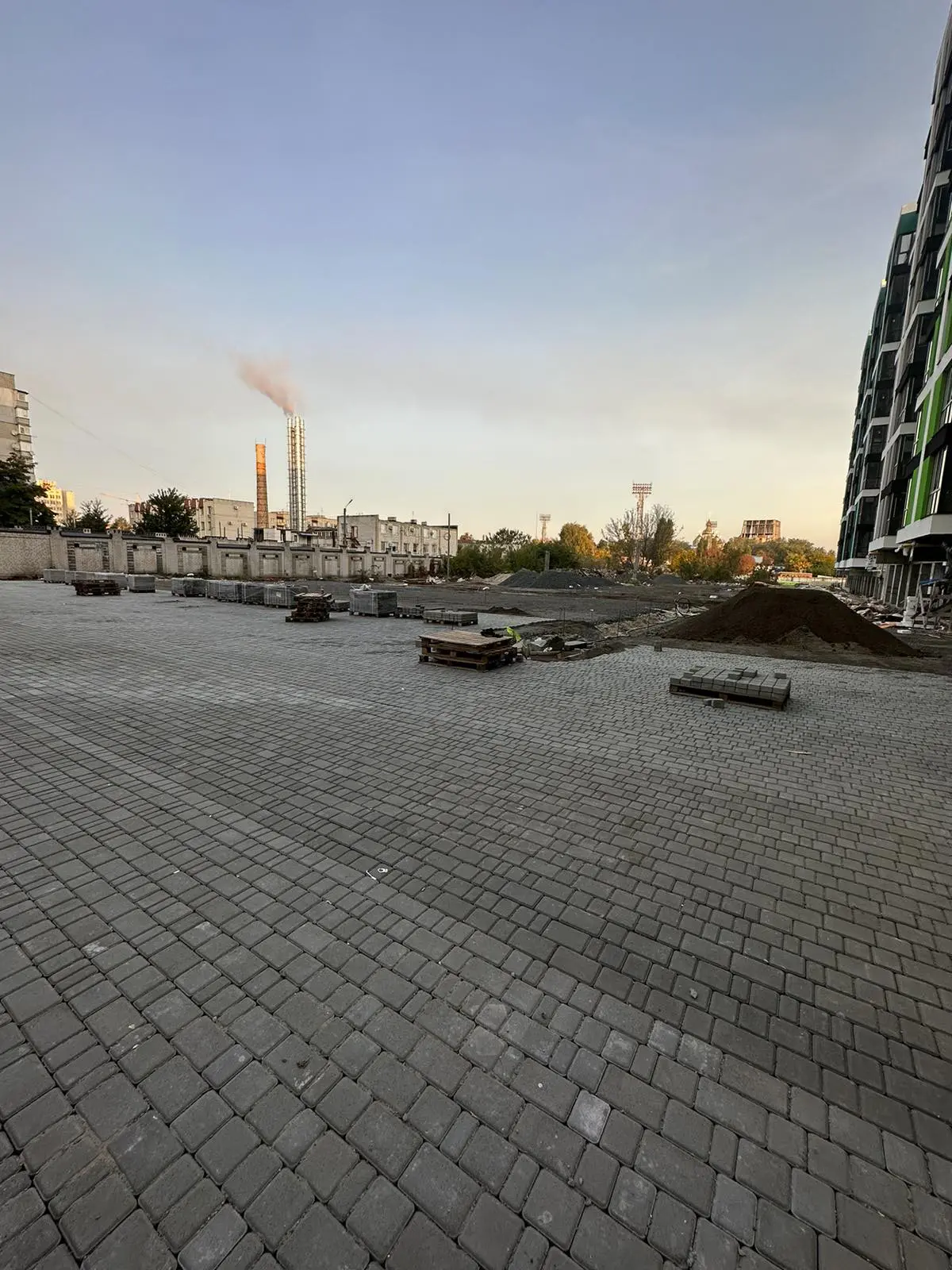

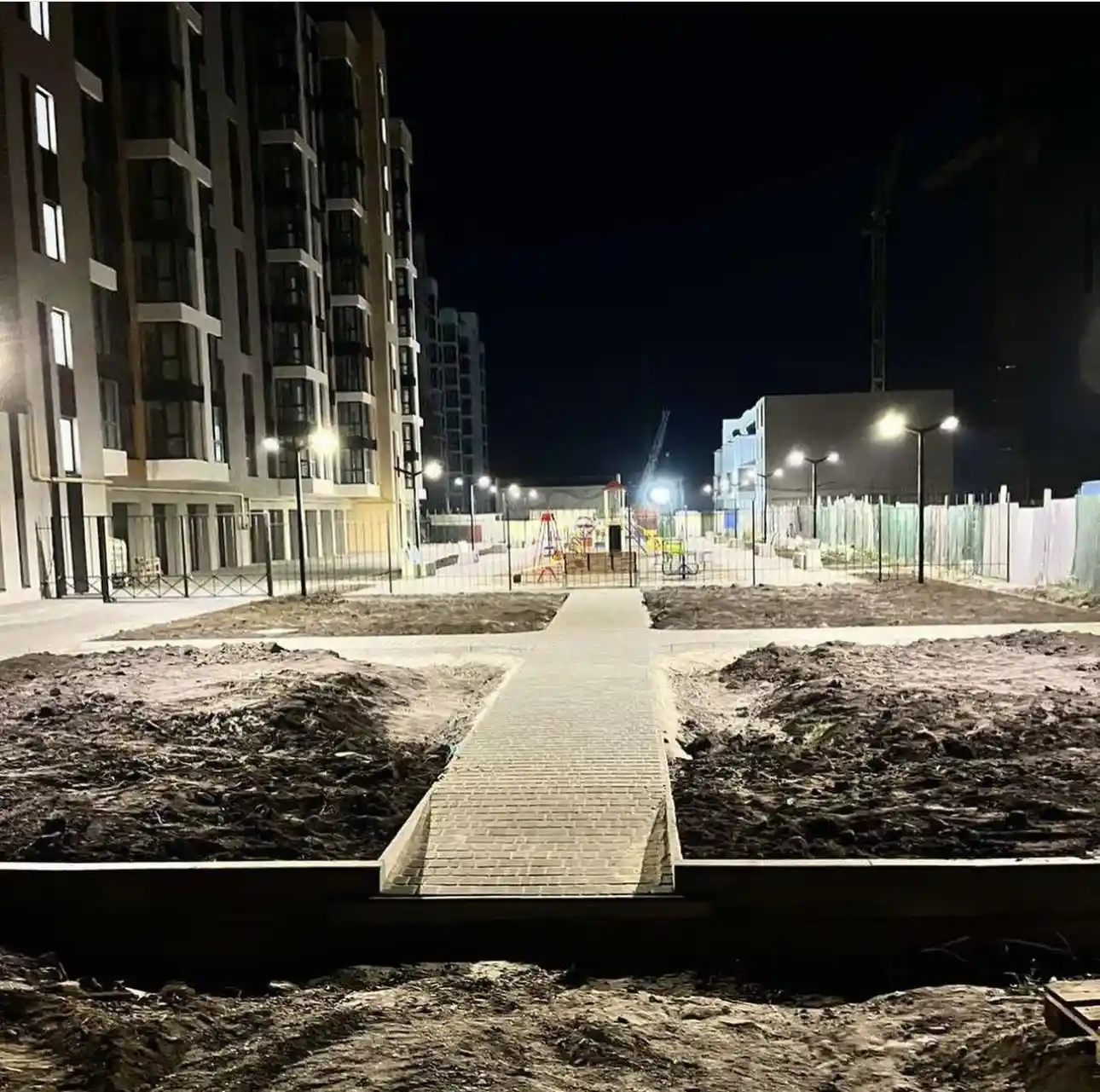

– продовжуємо виконувати роботи по благоустрою території;
– завершили встановлювати механічні ролети на гаражі;

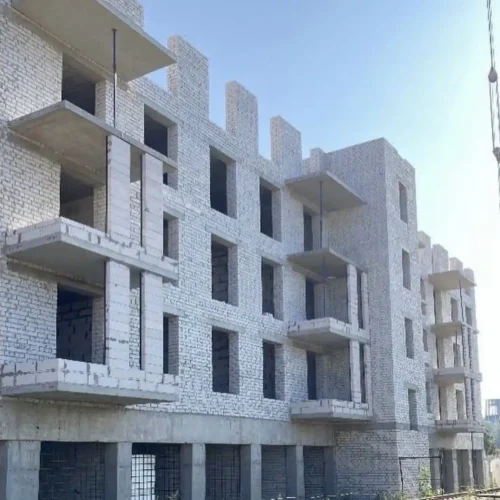

– продовжуємо укладання плитки у фоє;

ІV секція 🏗
– продовжуємо роботу по утепленню та фарбуванню фасаду;
– продовжуємо роботу по влаштуванню гідроізоляційного шару покрівлі;

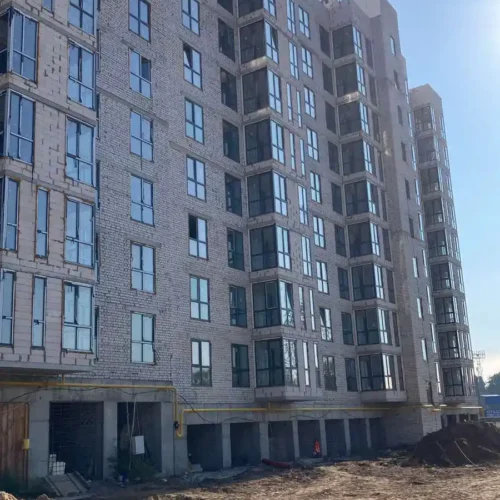

– завершили штукатурні роботи на 9-му та 10-му поверсі;
– завершили укладання плитки у загальному коридорі на 6-му поверсі, розпачали на 7-му;
– завершили роботи по влаштуванню зовнішніх мереж водопостачання та каналізації;

V секція 🏗:

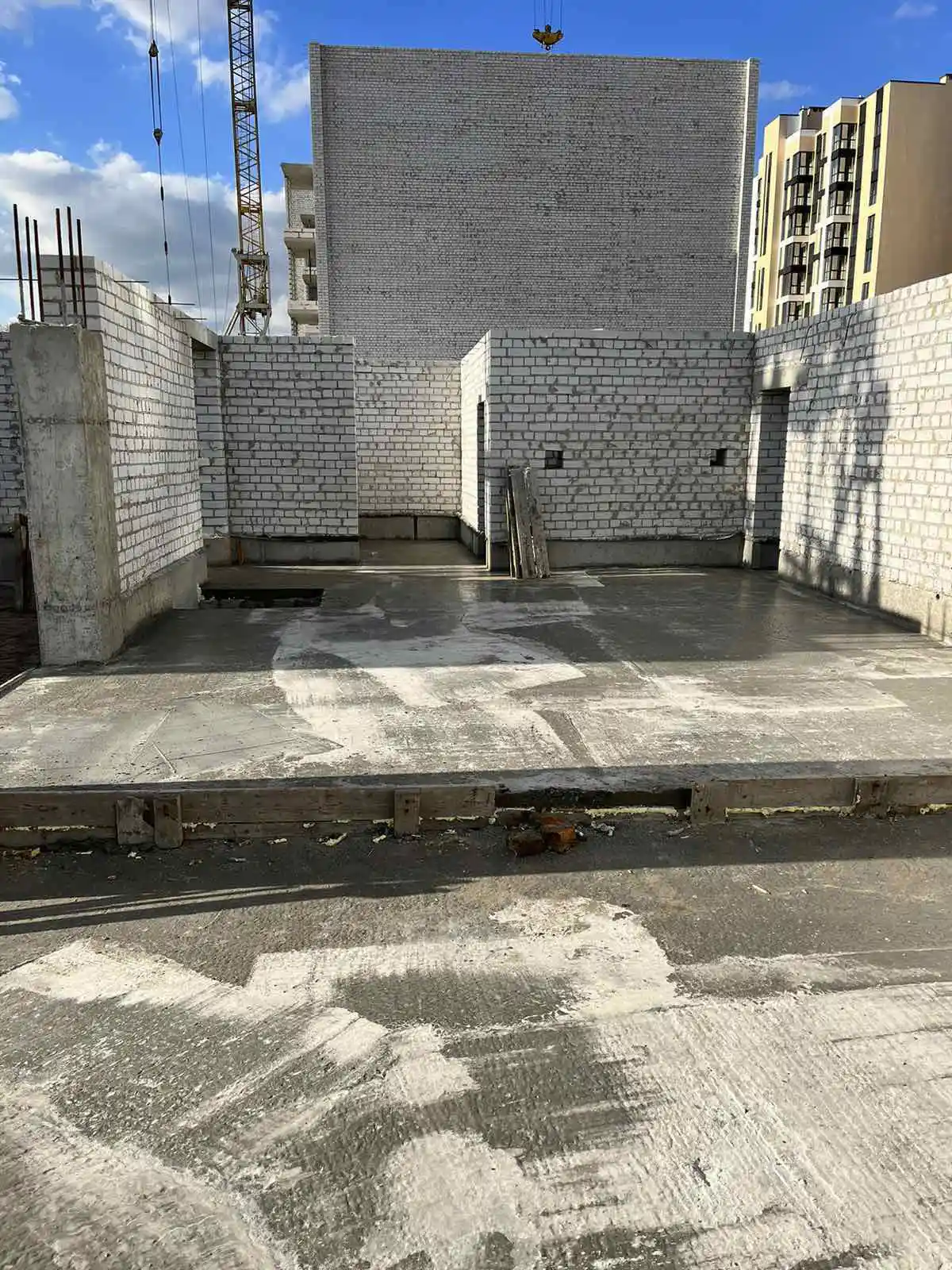

– завершили влаштування перегородок на 4-му поверсі;
– продовжуємо роботи по влаштуванню армопоясу 5-го поверху;

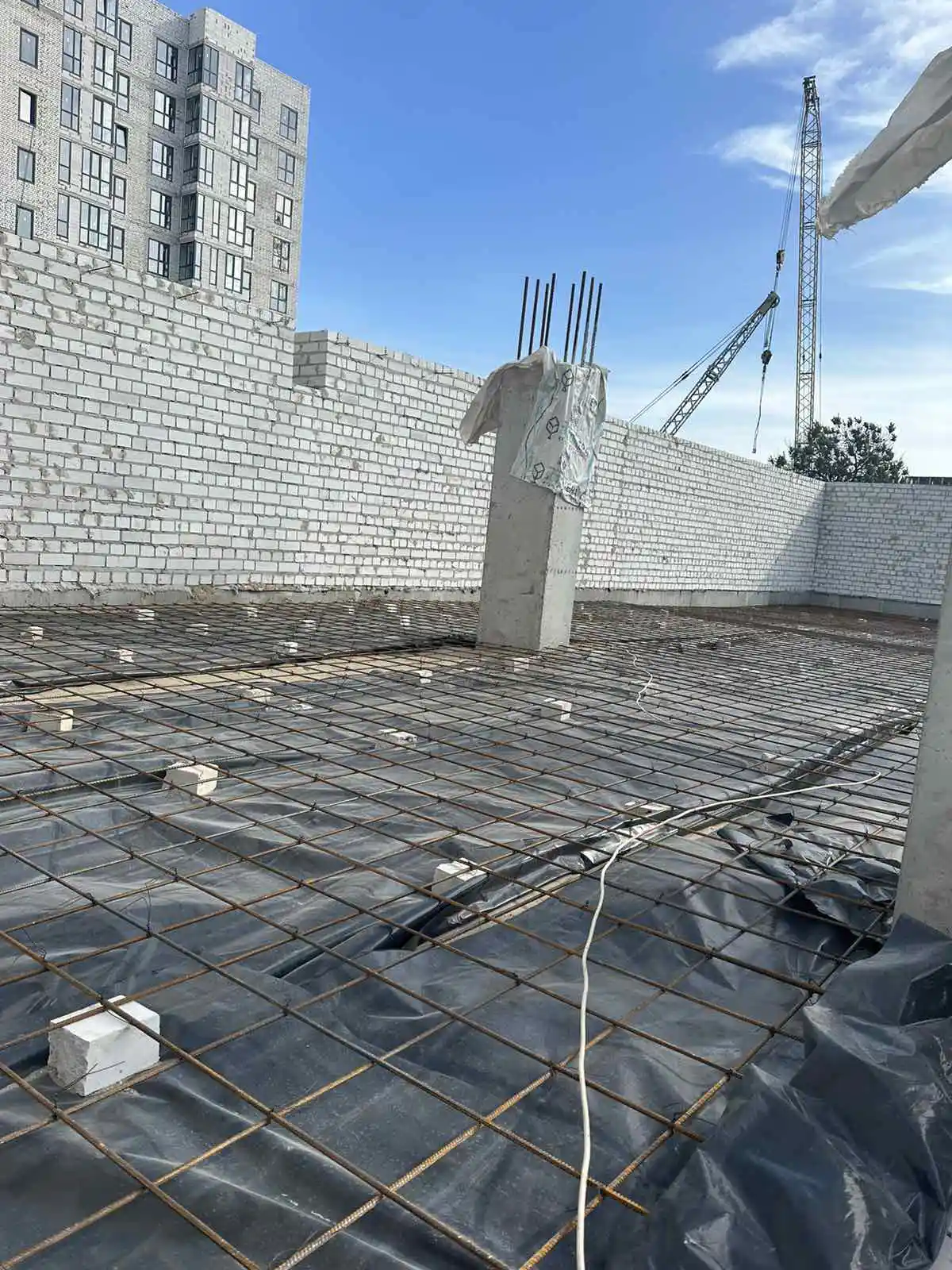

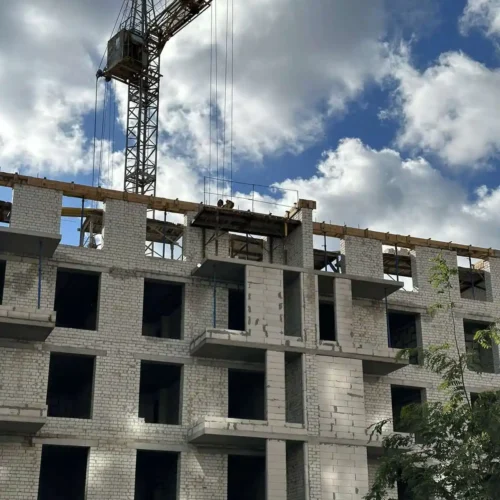

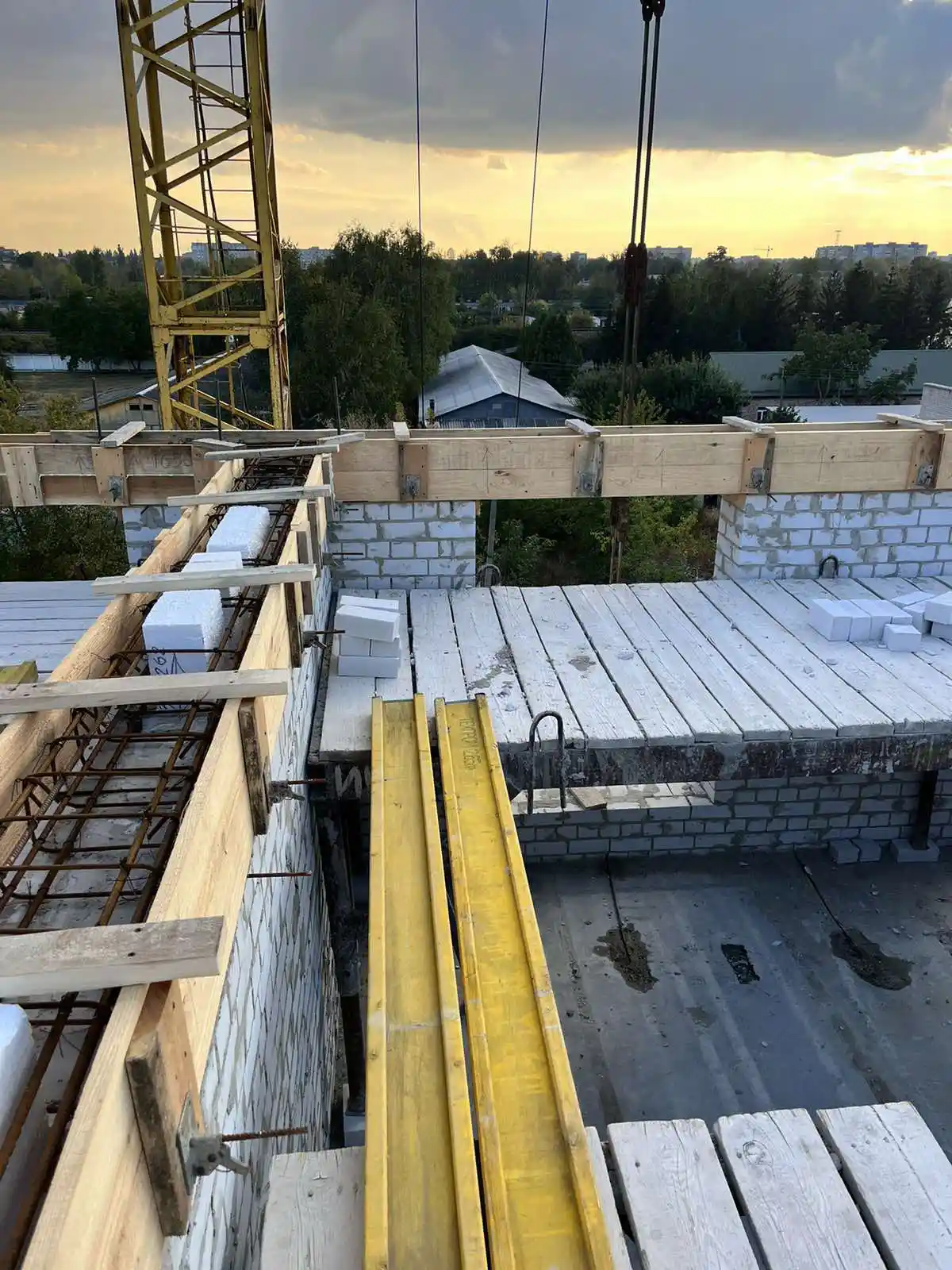

– розпочали монтаж плит перекриття 5-го поверху;

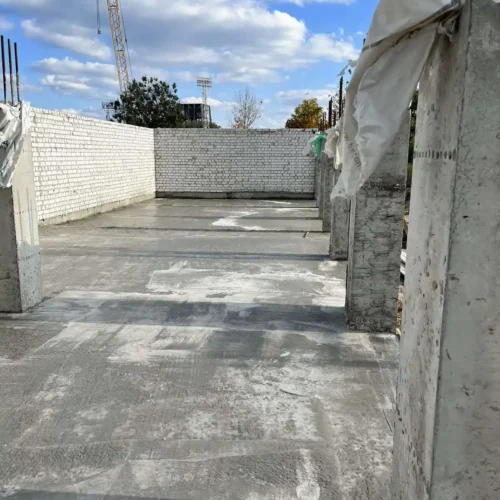

VІ секція 🏗:
– продовжуємо роботи по влаштуванню бетонної підлоги гаражів 1-го поверху.

Запрошуємо на перегляд квартир та детальну консультацію за адресою вул. Байди Вишневецького, 101

⏰Графік роботи
Пн.-Пт. 9.00-19.00
Сб-Нд 10.00-16.00

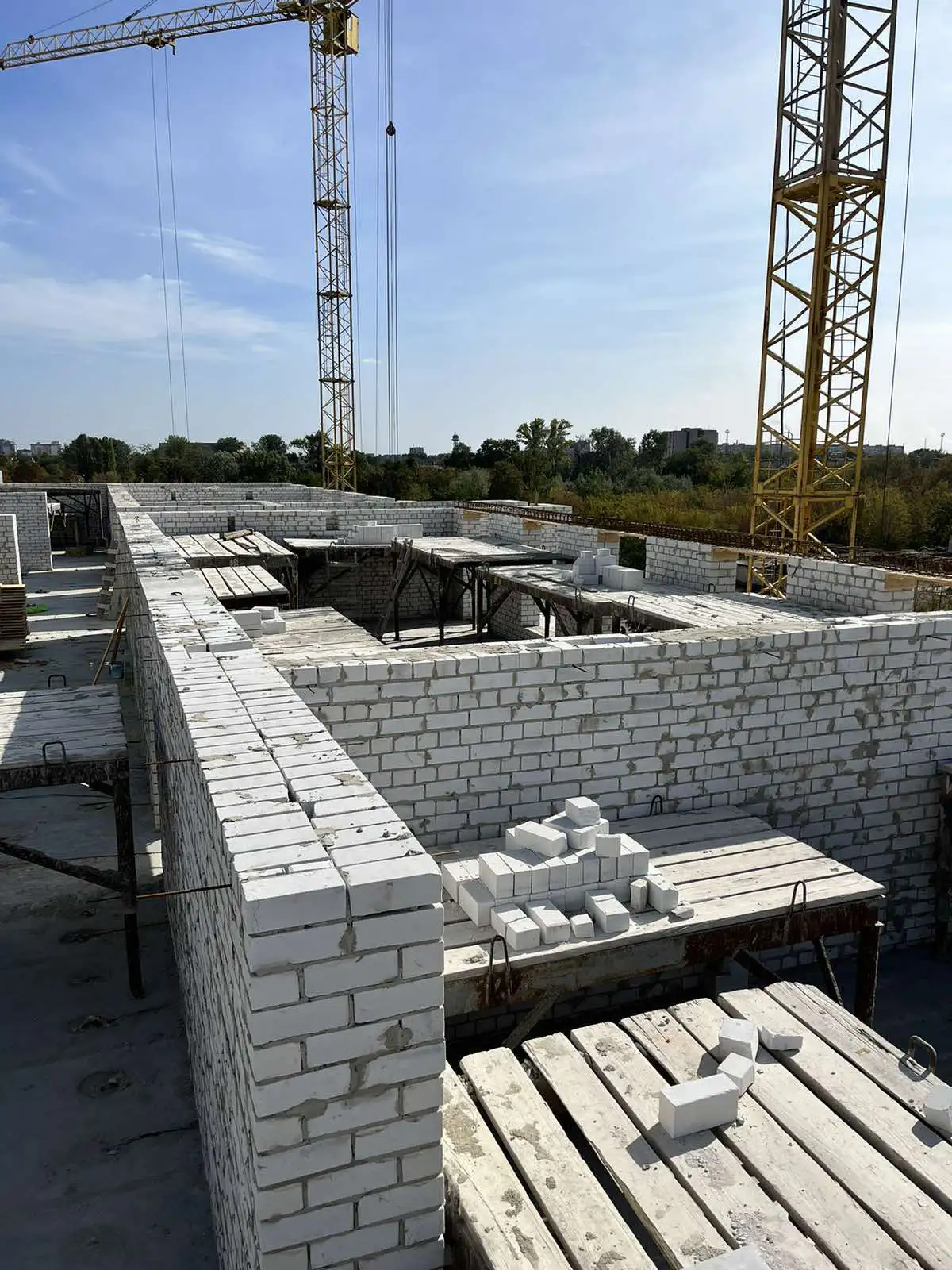

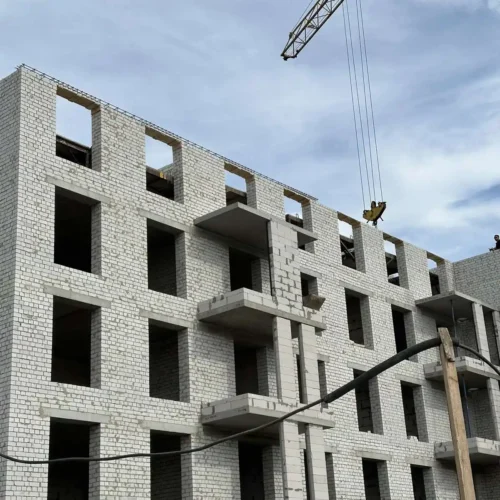

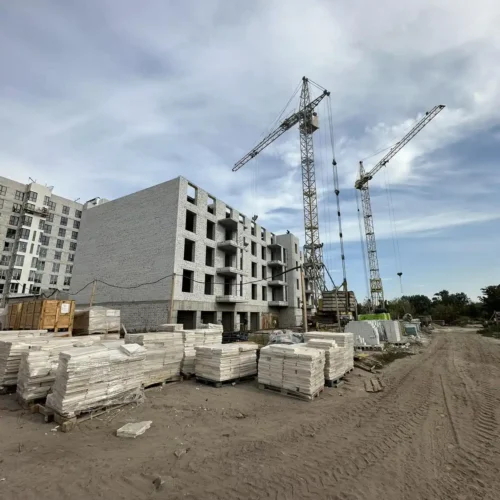

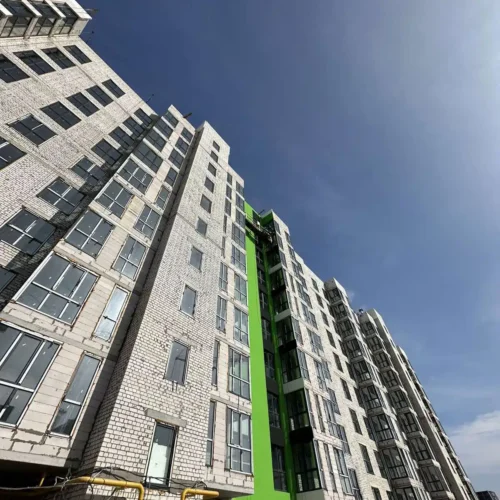

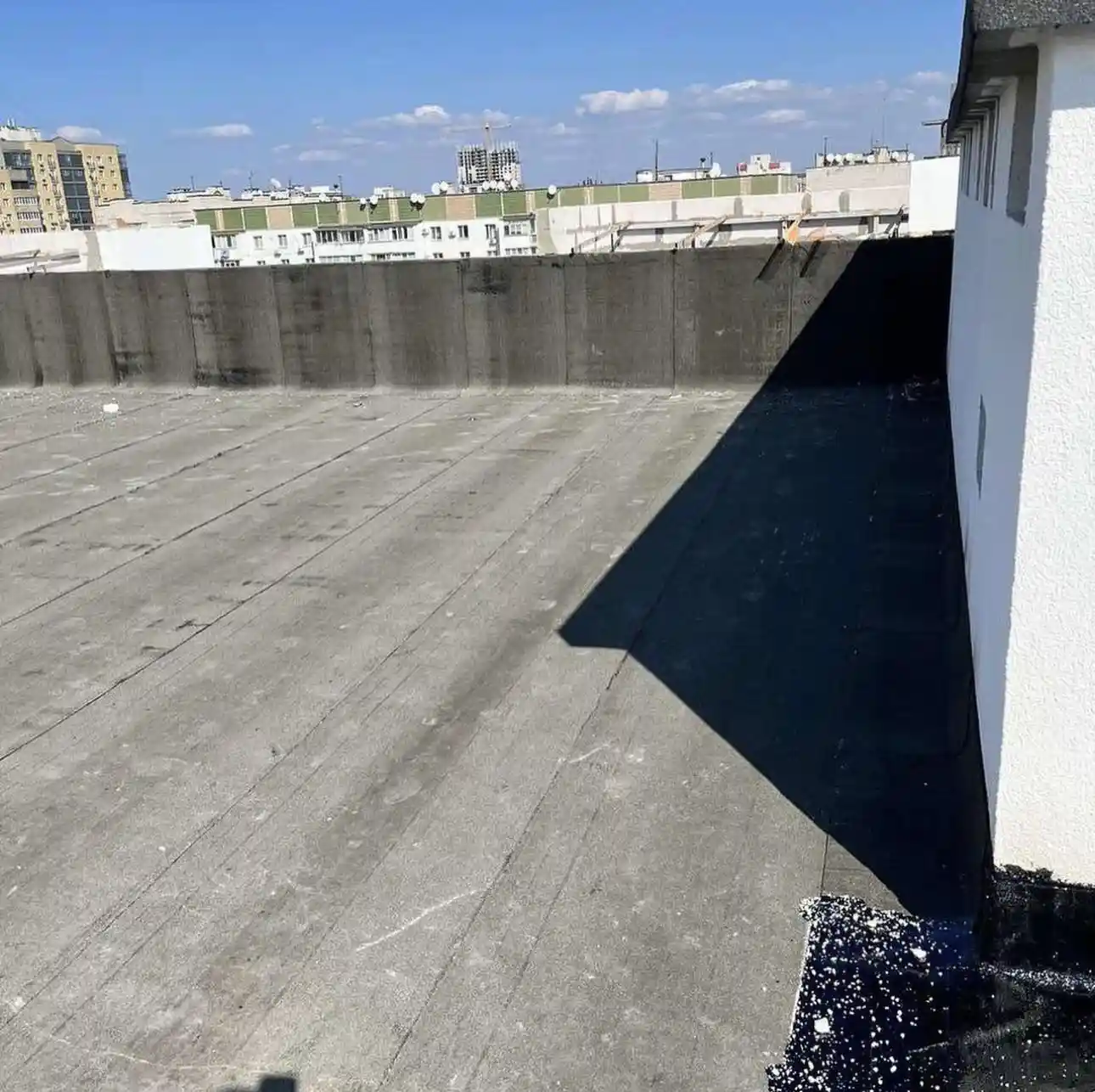

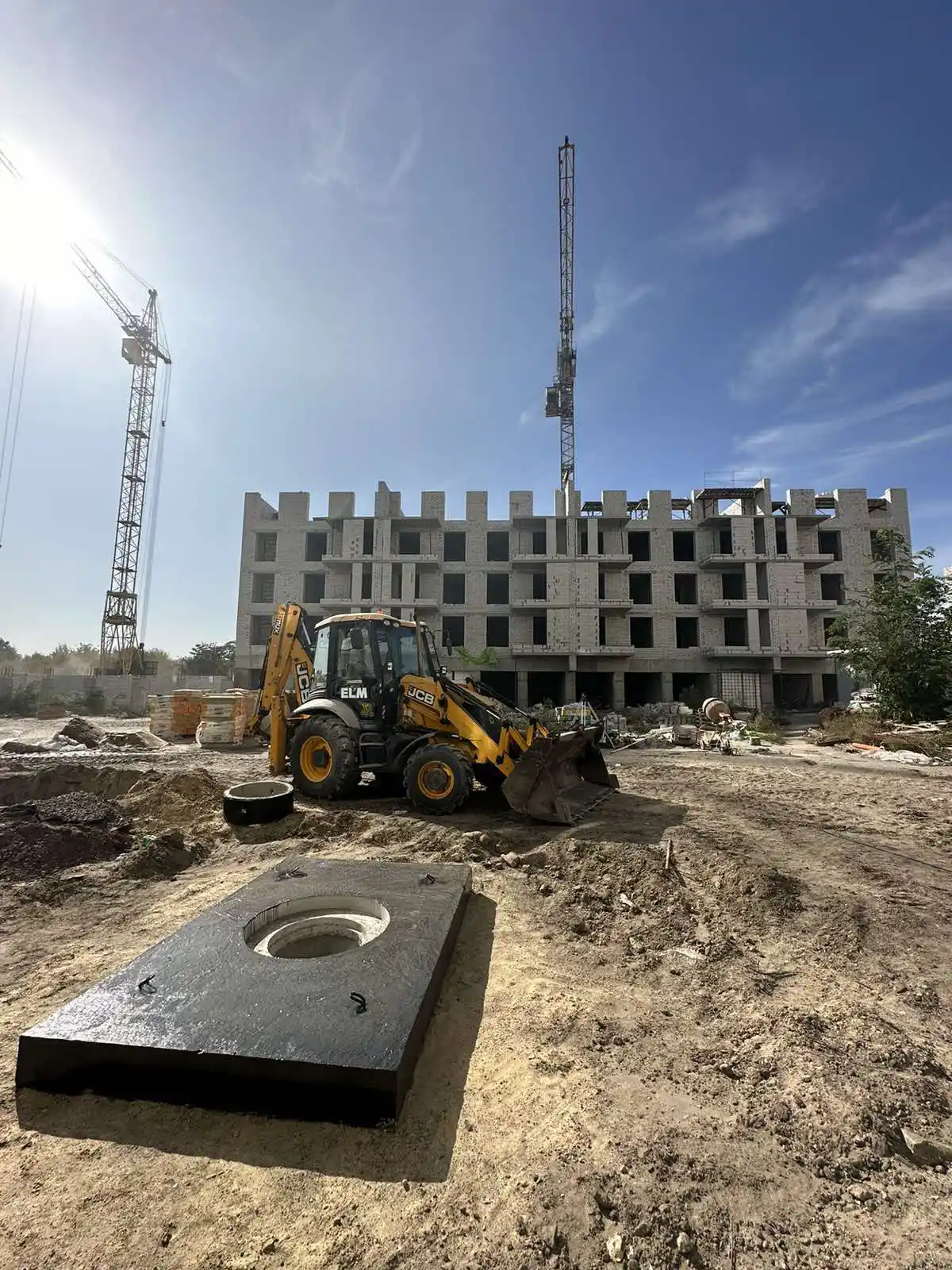

5 жовтня 2023

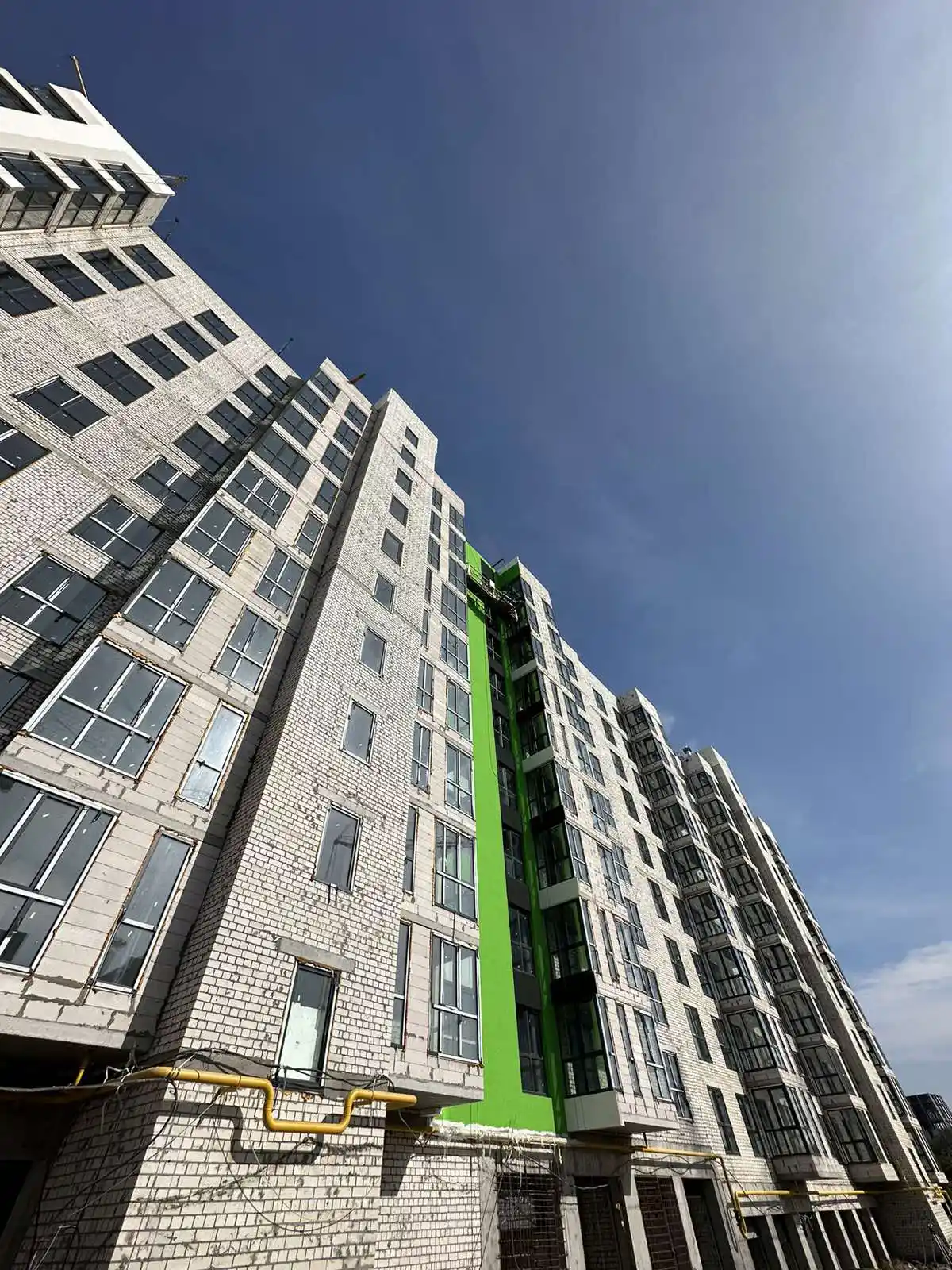

изображение_viber_2023-10-05_13-54-44-077

5 жовтня 2023

Опис

Традиційно для ЖК “Рідний Дім” звітуємось про хід будівництва:

ІІІ секція 🏗

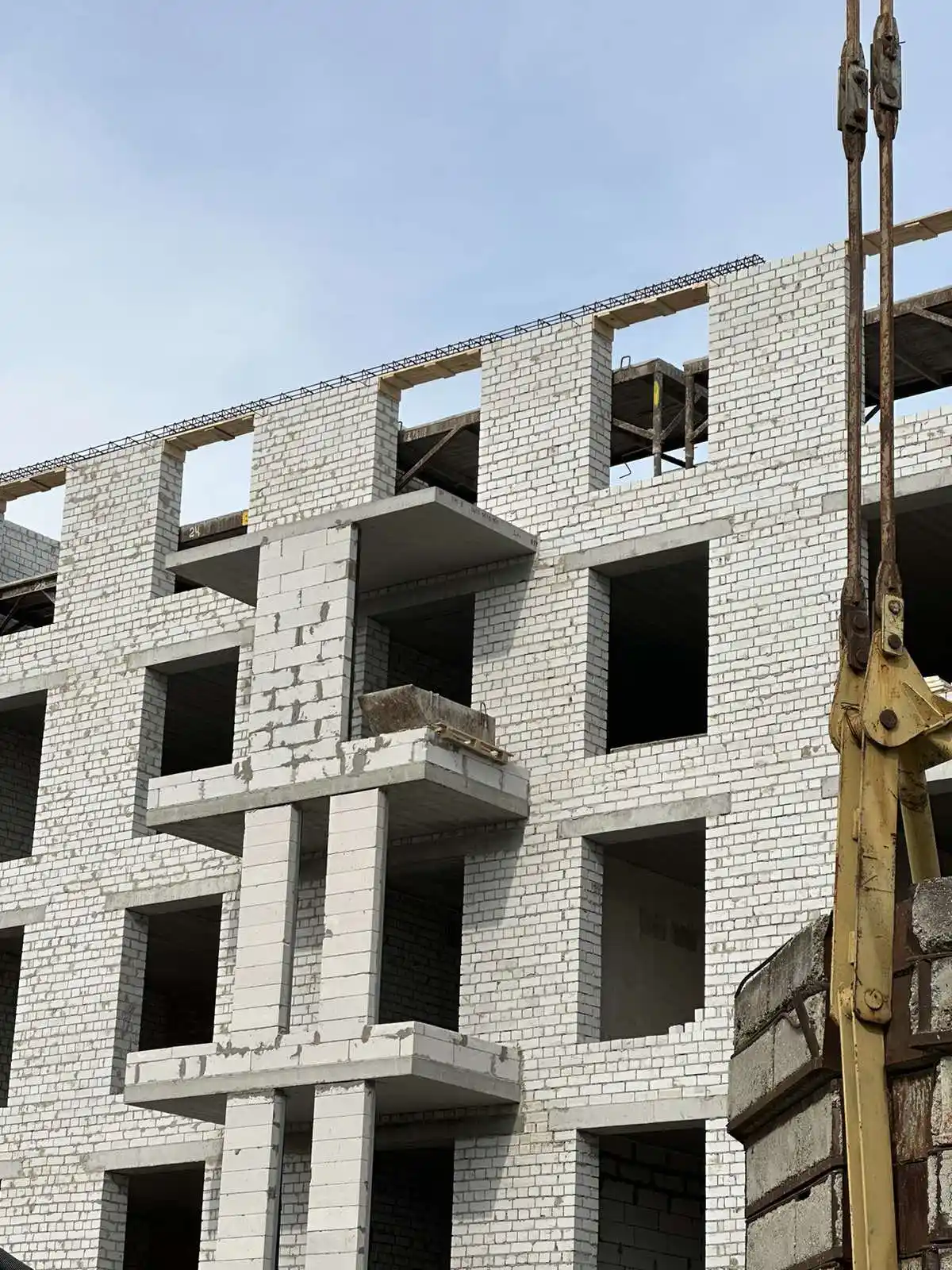

– продовжуємо роботу над утепленням та фарбуванням фасаду;
– продовжуємо роботи по влаштуванню третього шару руберойду покрівлі;
– продовжуємо роботу над зовнішніми мережами водопостачання та каналізації;

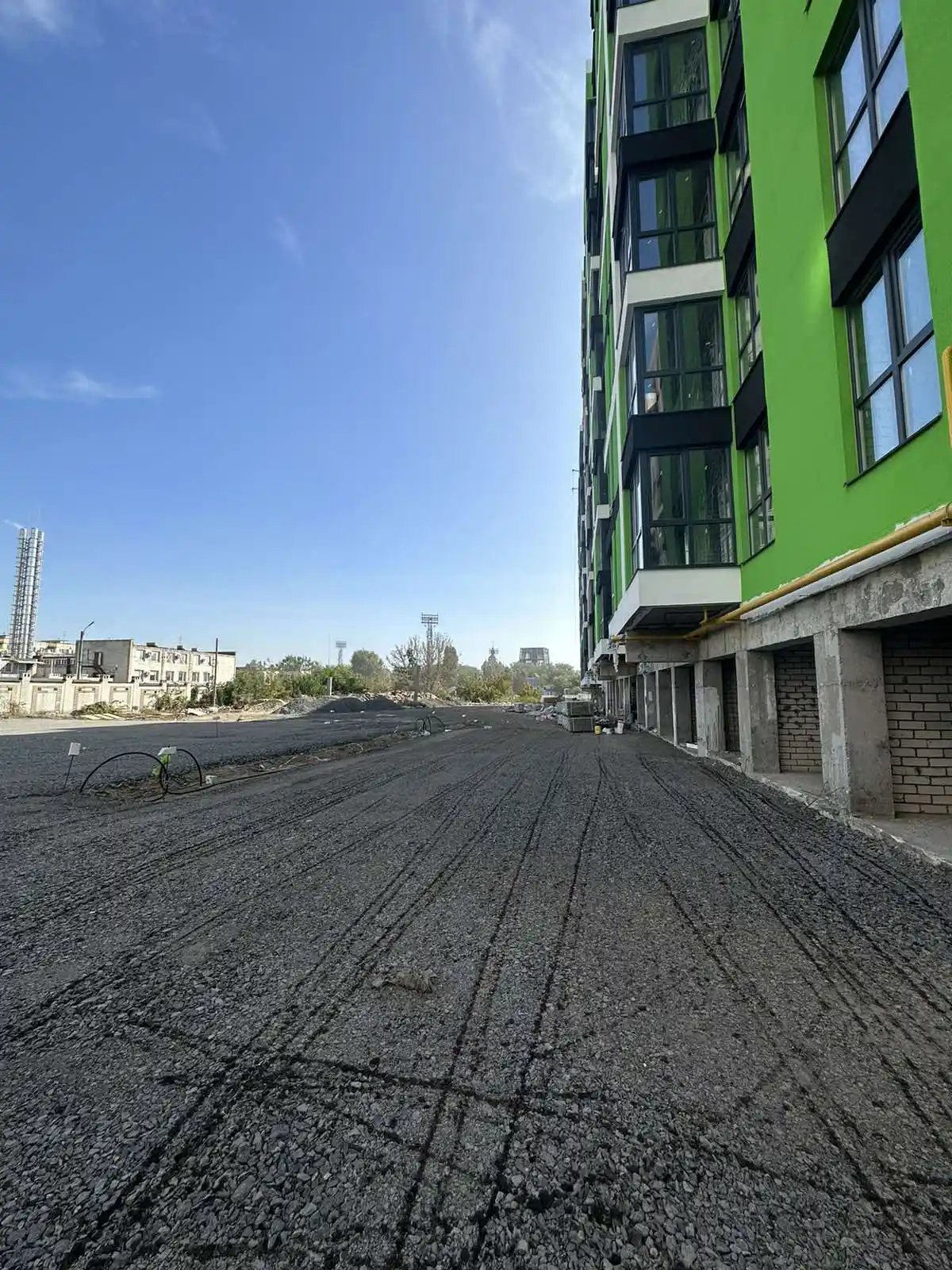

– виконуємо роботи по благоустрою території;
– розпочали встановлювати механічні ролети на гаражі;

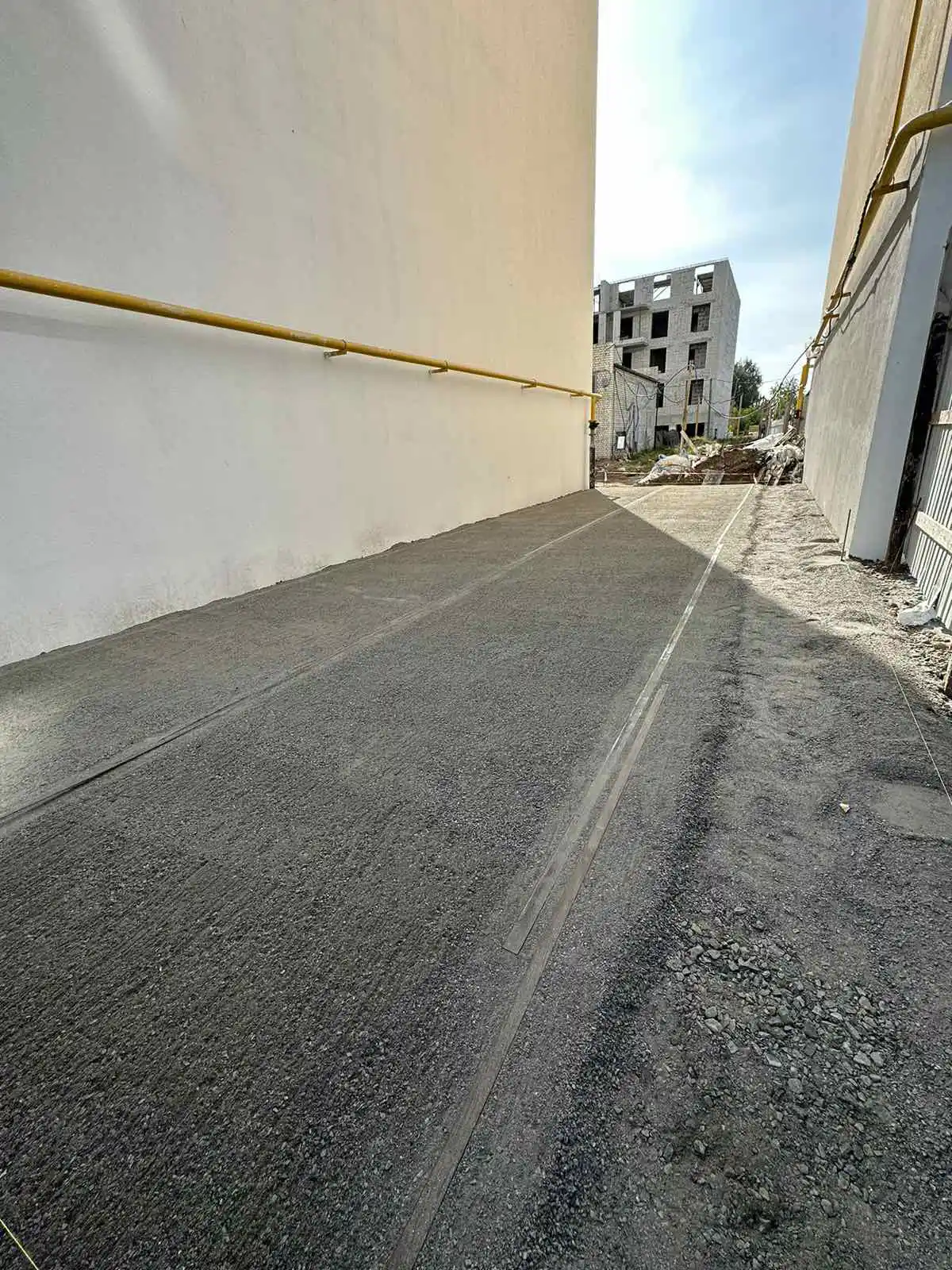

– розпочали укладання плитки у фоє;

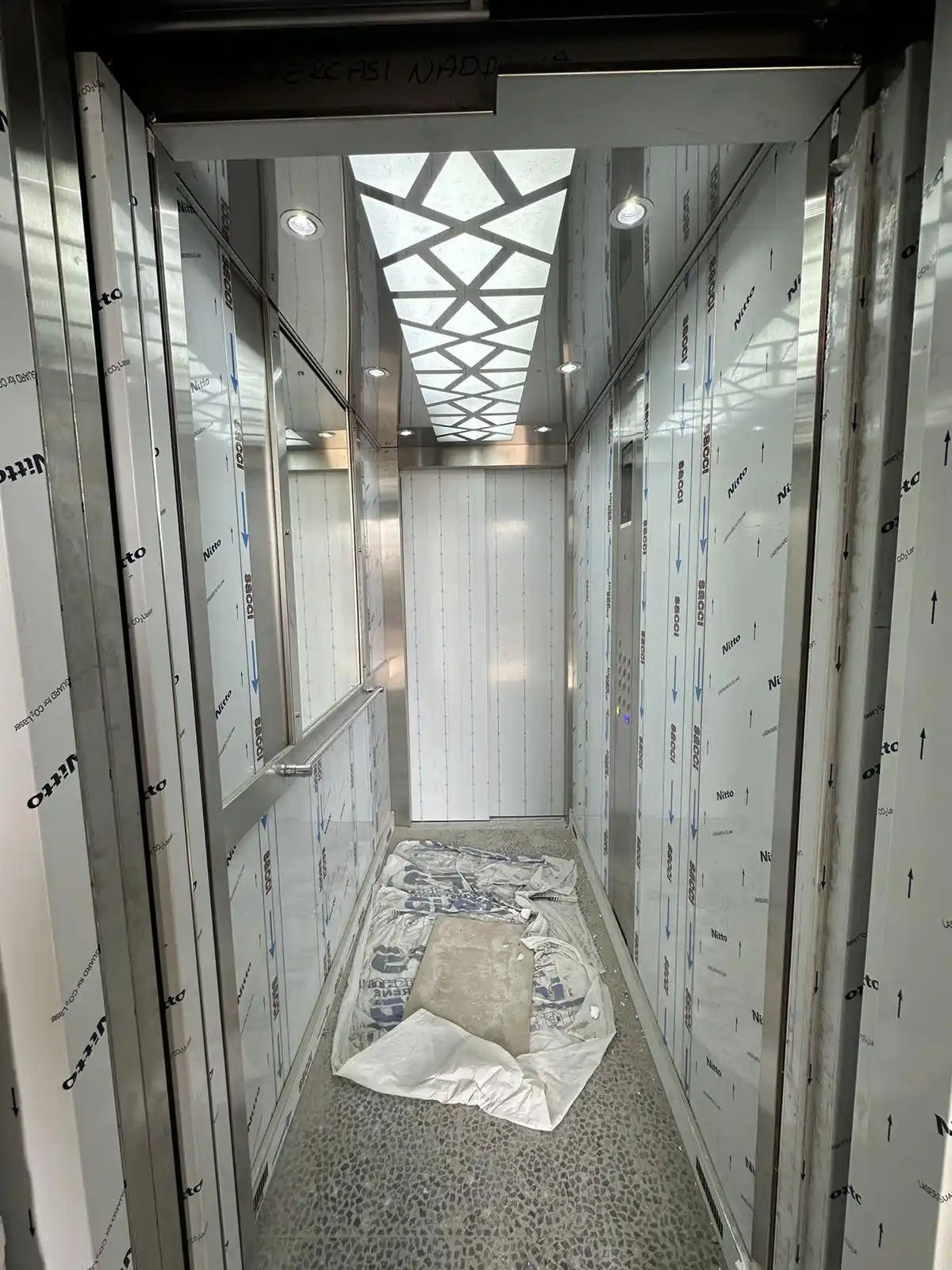

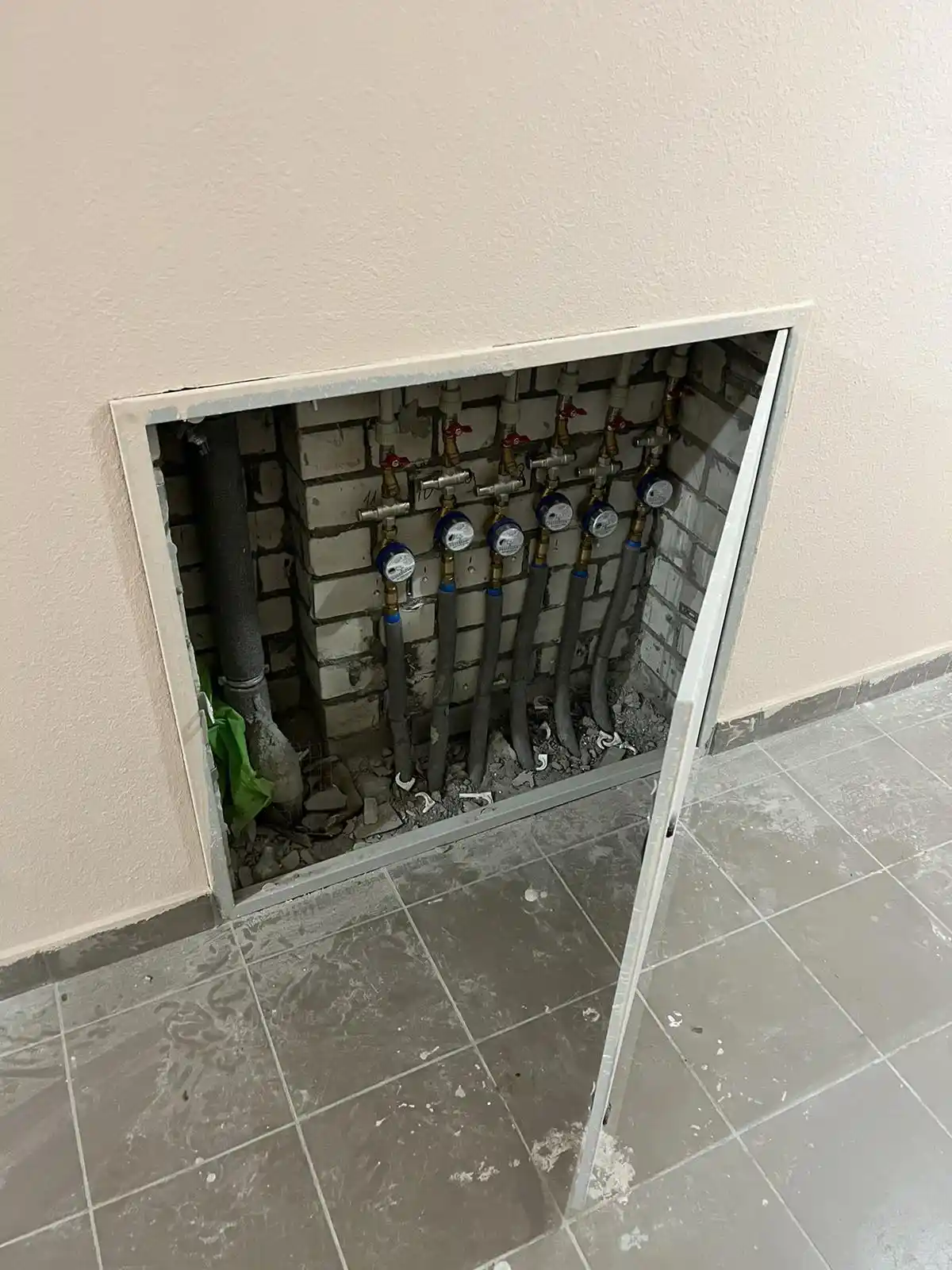

– завершили монтаж поквартирних лічильників води.

ІV секція 🏗
– продовжуємо роботу по утепленню та фарбуванню фасаду;
– продовжуємо роботу по влаштуванню гідроізоляційного шару покрівлі;

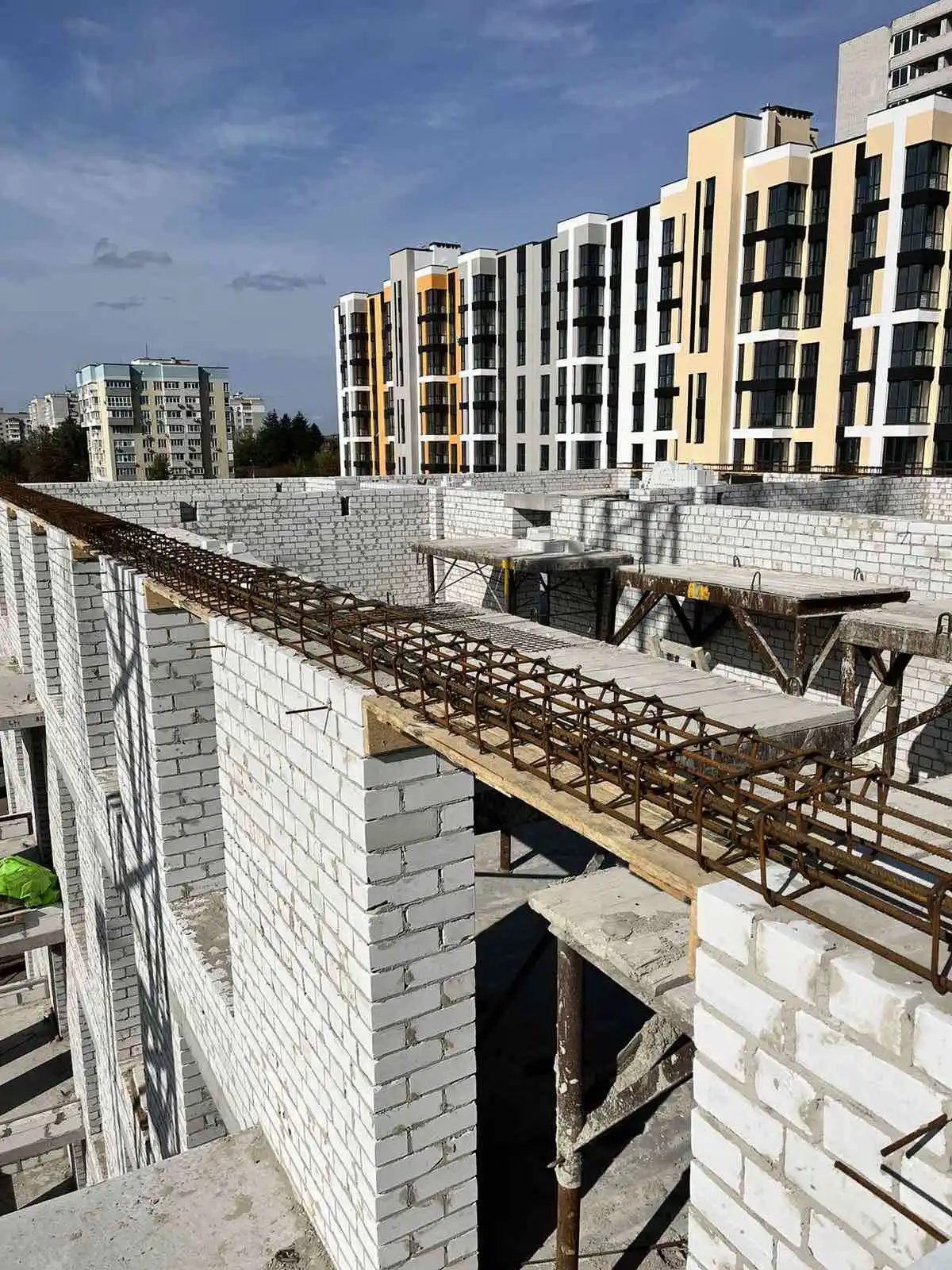

– розпочали штукатурні роботи на 9-му та 10-му поверсі;
– завершили штукартурні роботи сходової клітини між 8-м та 9-м поверхом;

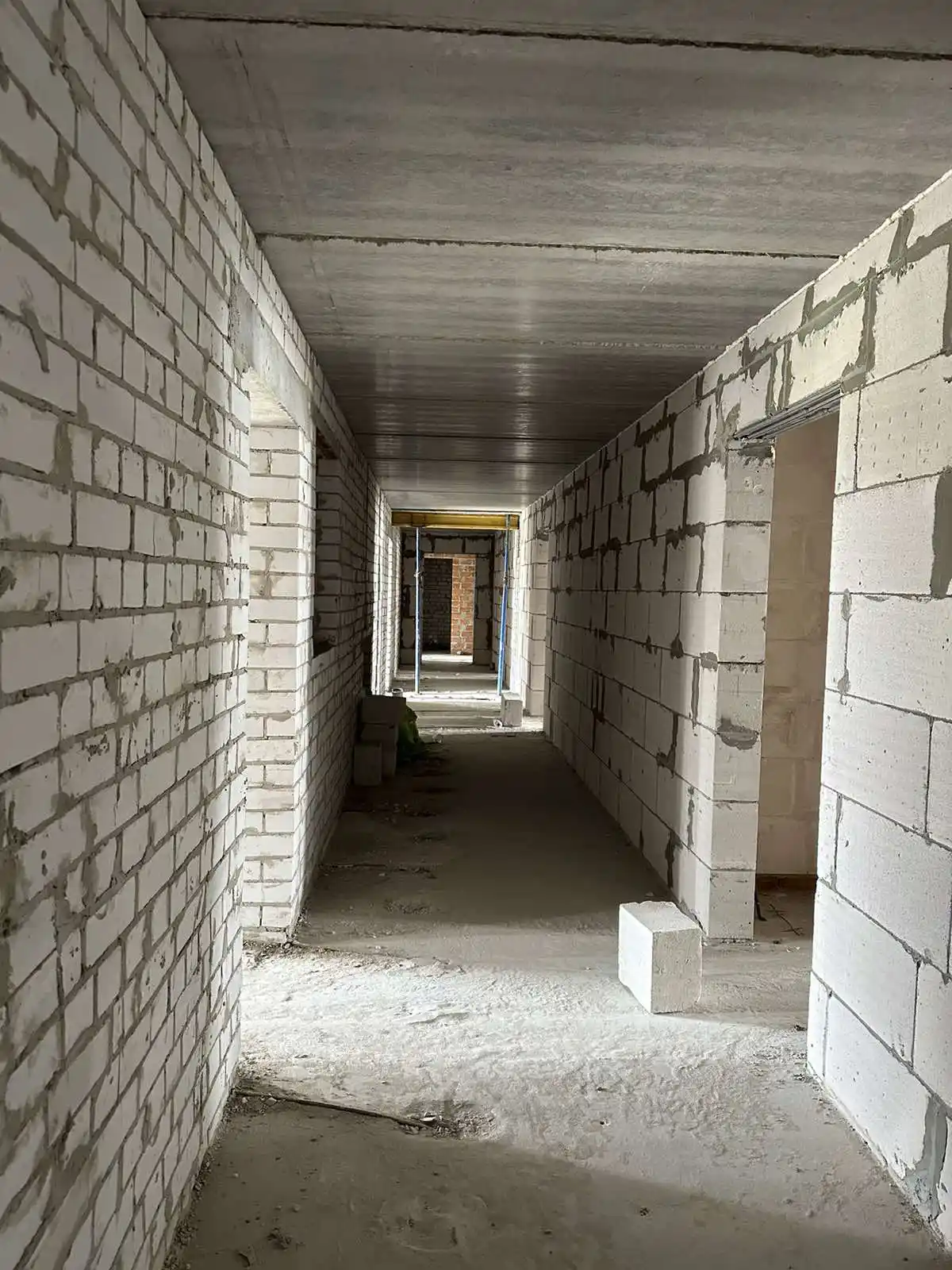

– розпочали укладання плитки у загальному коридорі на 6-му поверсі;
– продовжуємо роботи по влаштуванню зовнішніх мереж водопостачання та каналізації;
– розпочали монтаж лічильників води на 2,3 поверсі.

V секція 🏗:
– продовжуємо влаштування перегородок на 4-му поверсі;
– розпочали роботи по влаштуванню армопоясу 5-го поверху.

VІ секція 🏗:
– розпочали підготовчі роботи по влаштуванню підлоги гаражів 1-го поверху.

Запрошуємо на перегляд квартир та детальну консультацію за адресою вул. Байди Вишневецького, 101

⏰Графік роботи
Пн.-Пт. 9.00-19.00
Сб-Нд 10.00-16.00

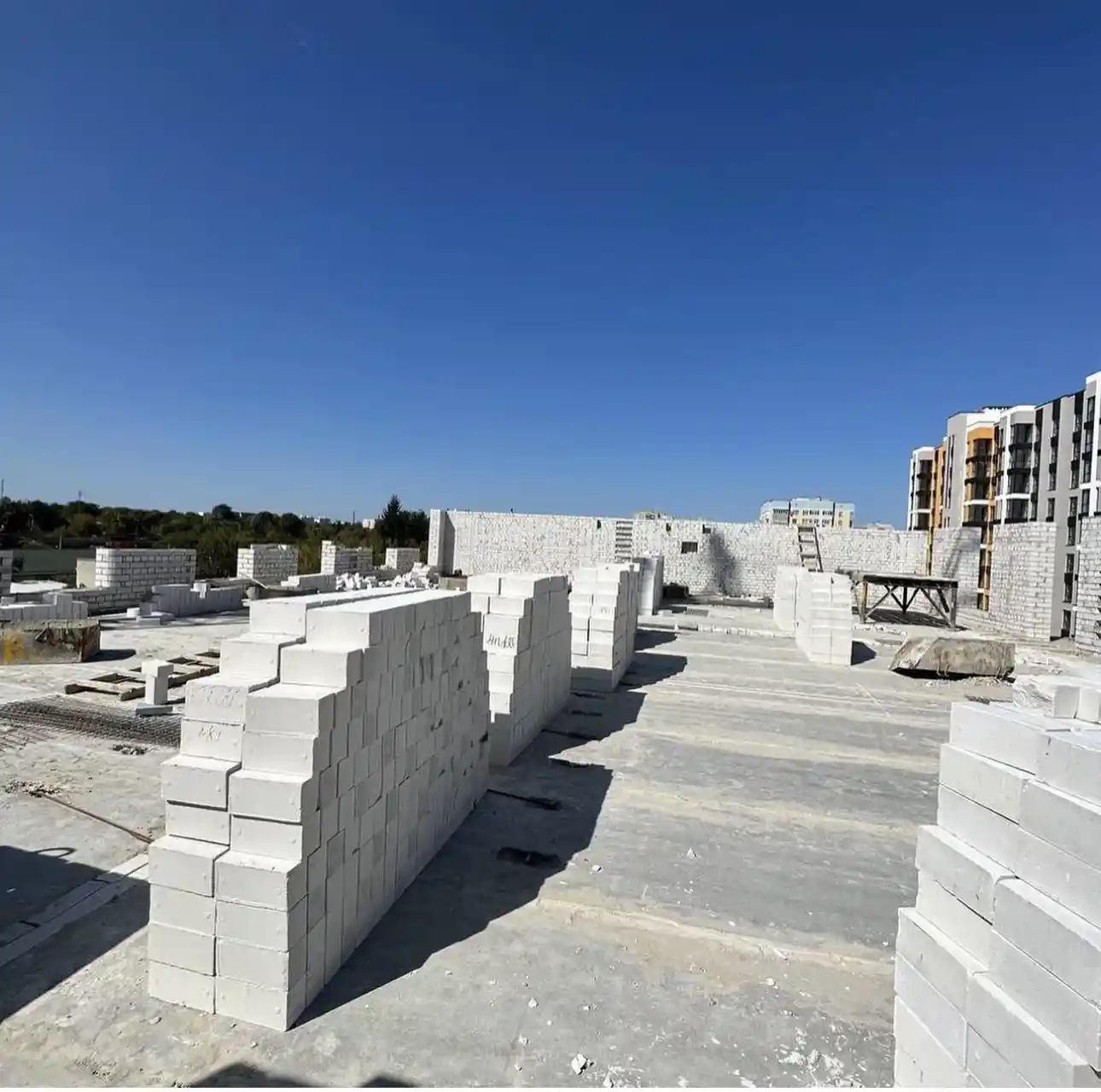

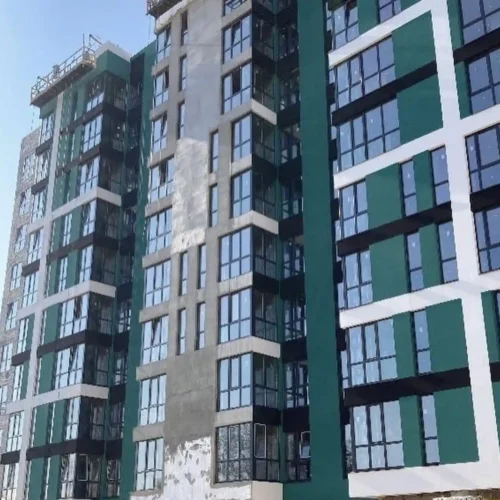

23 вересня 2023

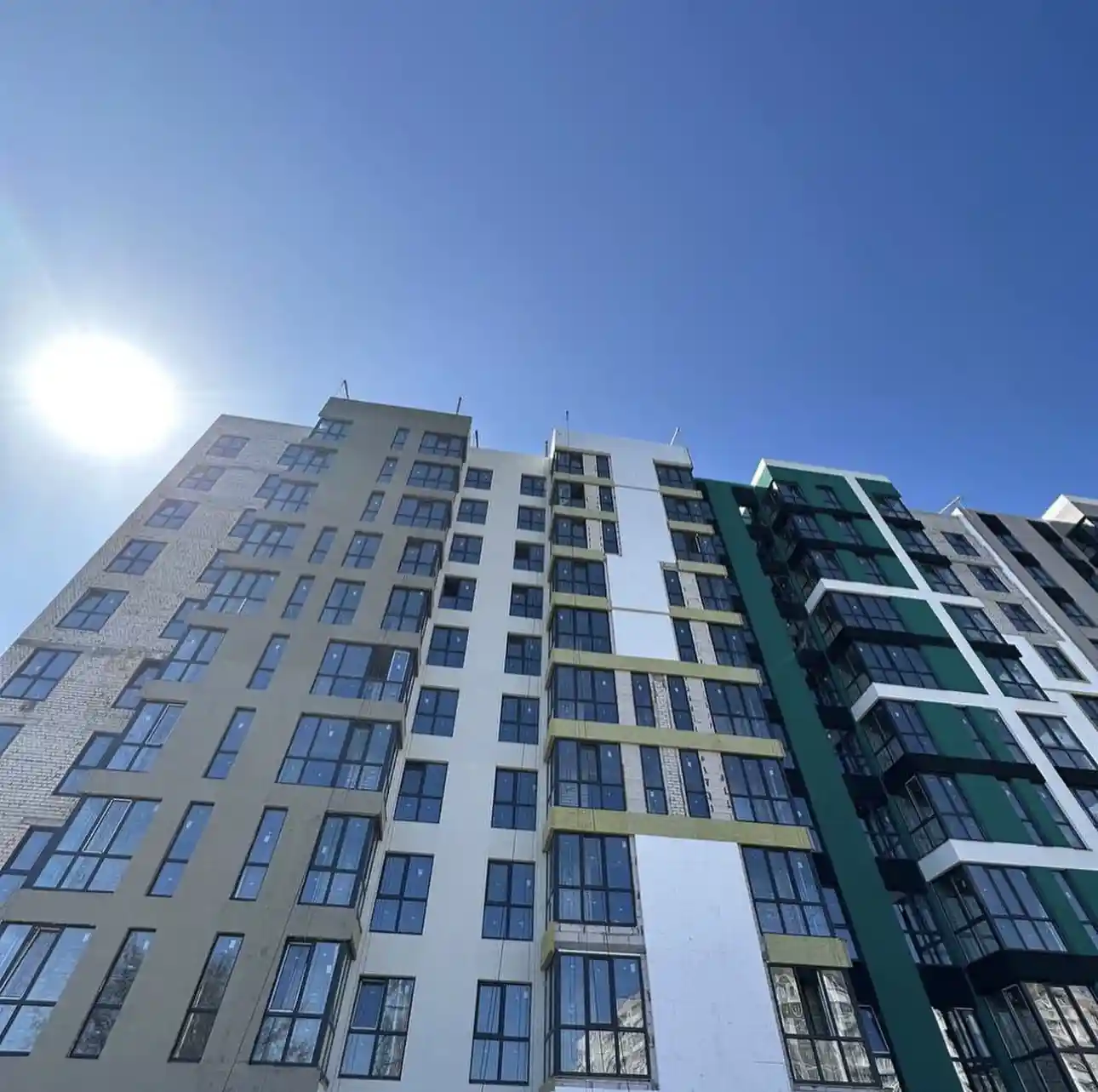

изображение_viber_2023-10-03_12-15-41-243

23 вересня 2023

Опис

Традиційно для ЖК “Рідний Дім” звітуємось про хід будівництва:

ІІІ секція 🏗
– продовжуємо роботу над утепленням та фарбуванням фасаду;
– розпочали роботи по влаштуванню третього шару руберойду покрівлі;
– продовжуємо роботу над зовнішніми мережами водопостачання та каналізації;

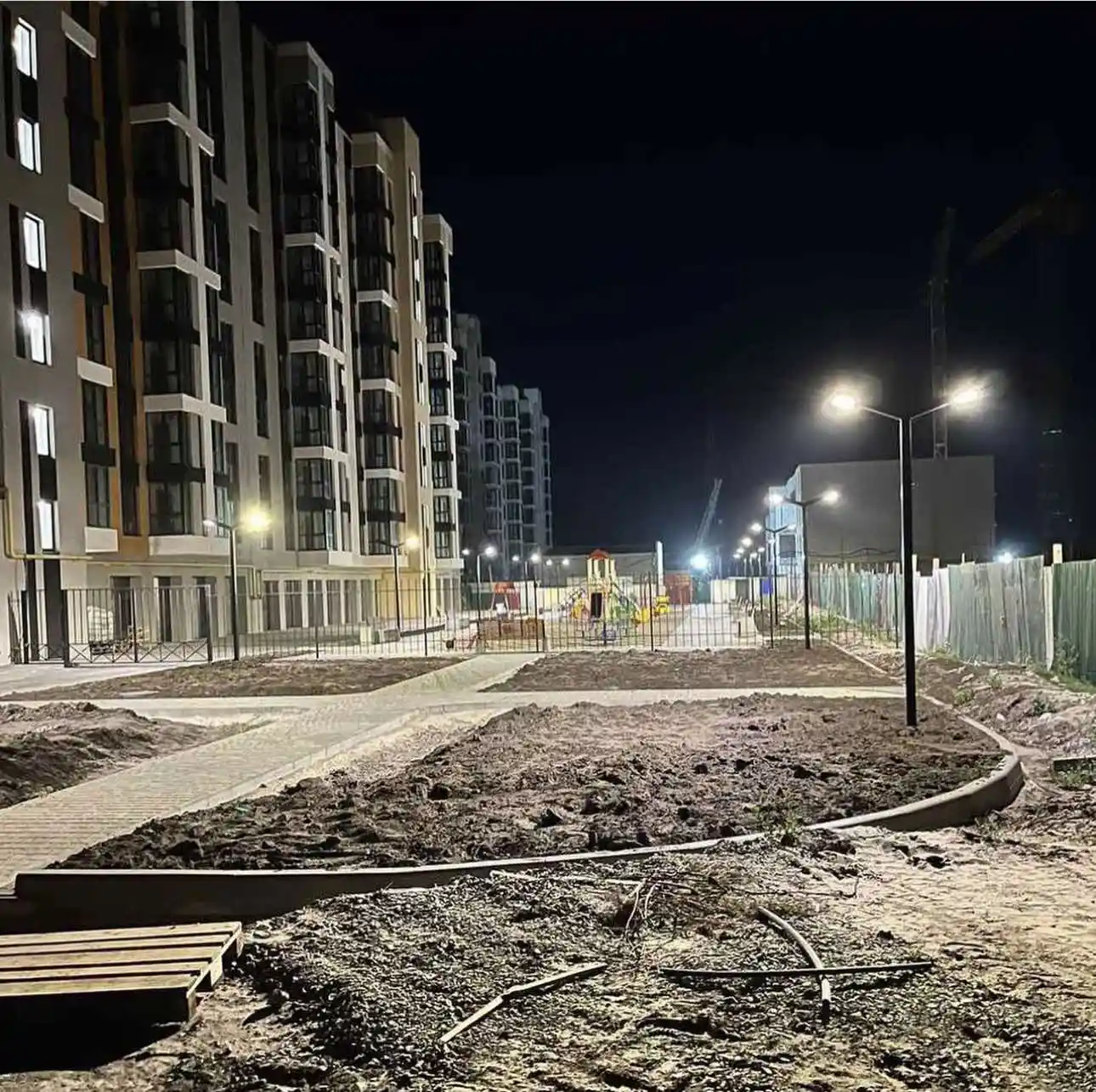

– розпочали підготовчі роботи по благоустрою території.

ІV секція 🏗
– продовжуємо роботу по утепленню та фарбуванню фасаду;
– розпочали роботу по влаштуванню гідроізоляційного шару покрівлі;
– завершили штукатурні роботи на 7-му та 8-му поверсі;
– завершили штукартурні роботи сходової клітини між 4-м та 5-м поверхом;
– завершили укладання плитки у загальному коридорі на 5-му поверсі;
– продовжуємо роботи по влаштуванню зовнішніх мереж водопостачання та каналізації.

V секція 🏗:

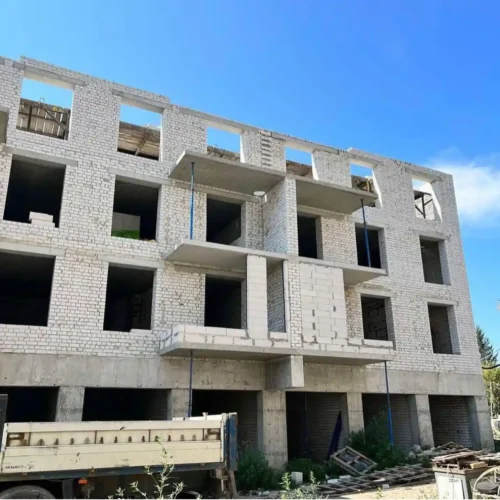

– завершили влаштування перегородок 3-го поверху та розпочали роботу на 4-му поверсі.

Запрошуємо на перегляд квартир та детальну консультацію за адресою вул. Байди Вишневецького, 101

📞 +38 068 184 68 68

⏰Графік роботи
Пн.-Пт. 9.00-19.00
Сб-Нд 10.00-16.00

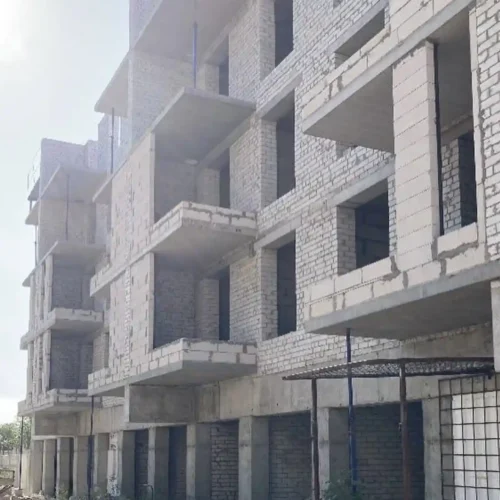

9 вересня 2023

изображение_viber_2023-10-03_12-15-41-243

9 вересня 2023

Опис

Традиційно для ЖК “Рідний Дім” звітуємось про хід будівництва:

ІІІ секція 🏗
– продовжуємо роботу над утепленням та фарбуванням фасаду;

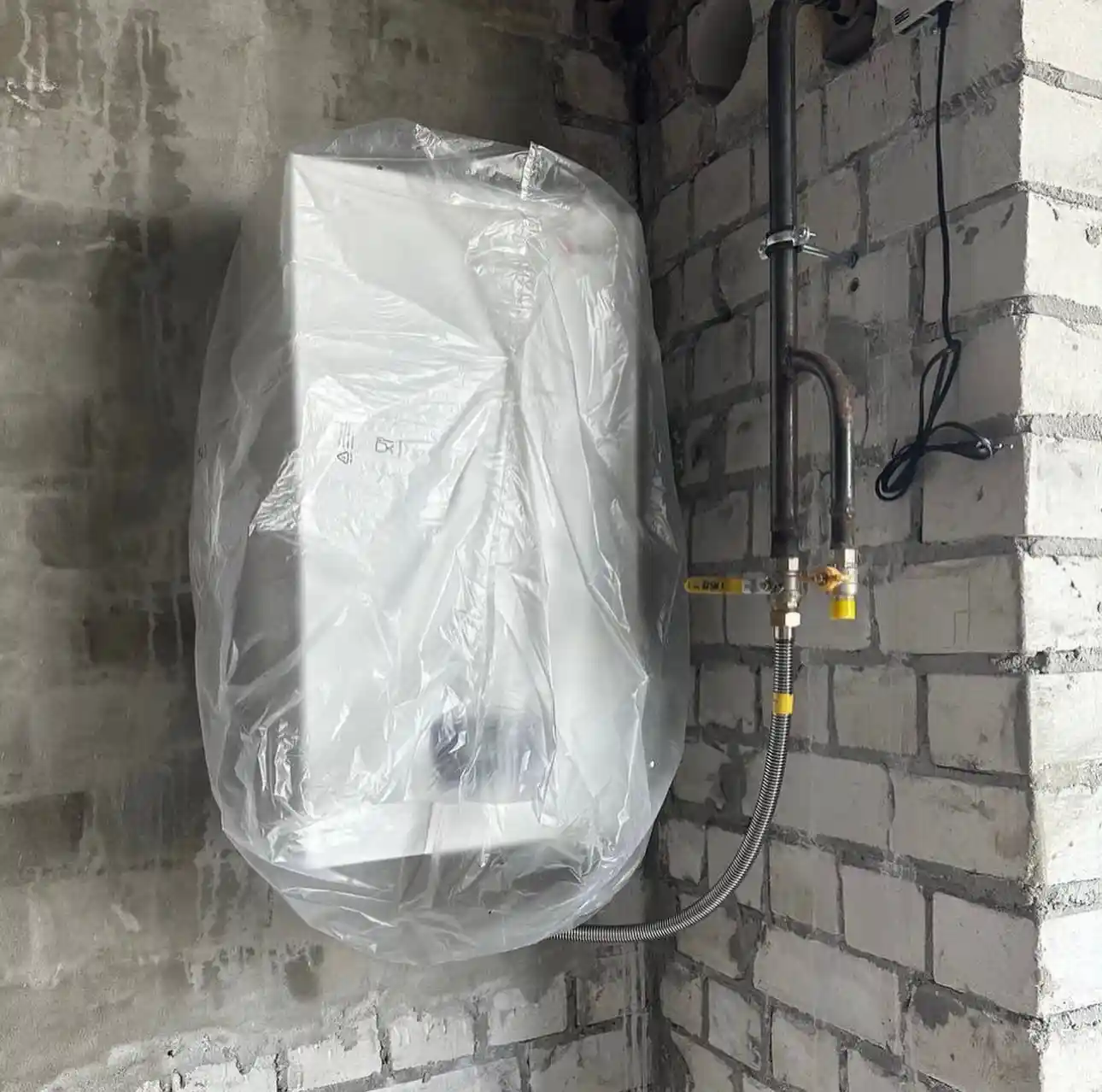

– завершуємо монтаж газових котлів;
– продовжуємо роботу над зовнішніми мережами водопостачання та каналізації.

ІV секція 🏗
– продовжуємо роботу по утепленню та фарбуванню фасаду;
– розпочали штукатурні роботи на 7-му та 8-му поверсі;
– завершили штукартурні роботи сходової клітини між 6-м та 7-м поверхом;
– завершили монтаж проводки електроенергії;
– продовжуємо роботи по влаштуванню зовнішніх мереж водопостачання та каналізації.

V секція 🏗:
– розпочали цегляну кладку 5-го поверху;
– продовжуємо влаштування перегородок 3-го поверху.

Запрошуємо на перегляд квартир та детальну консультацію за адресою вул. Байди Вишневецького, 101

⏰Графік роботи
Пн.-Пт. 9.00-19.00
Сб-Нд 10.00-16.00

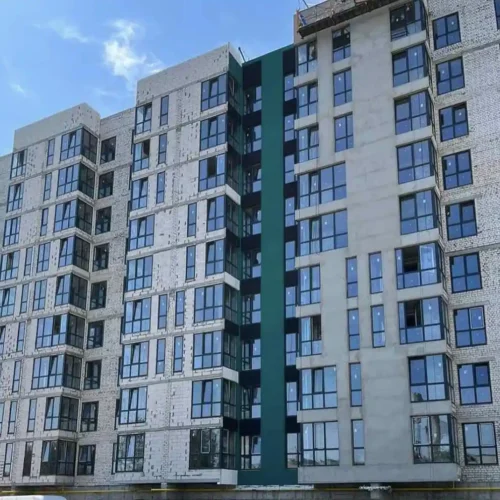

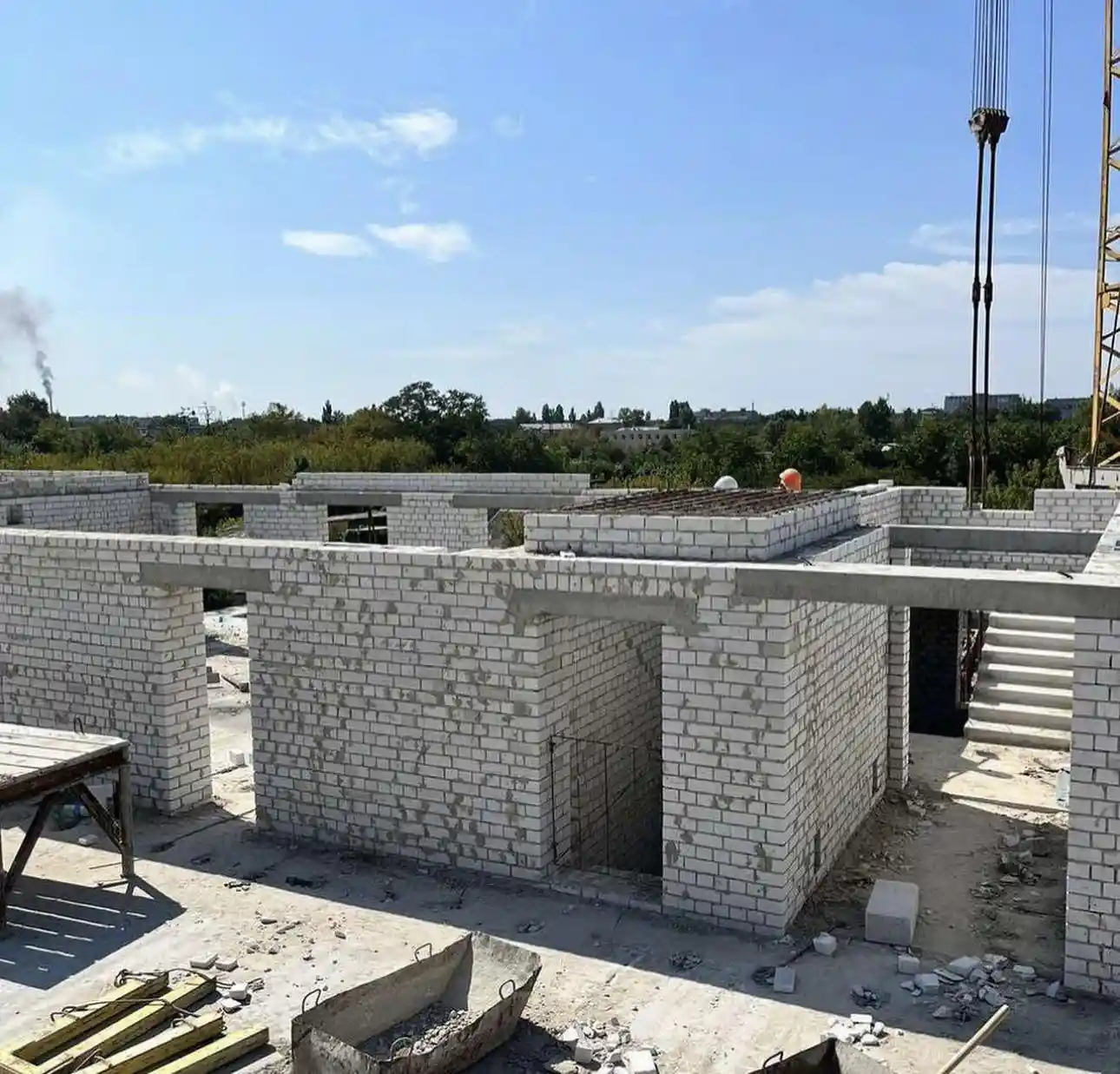

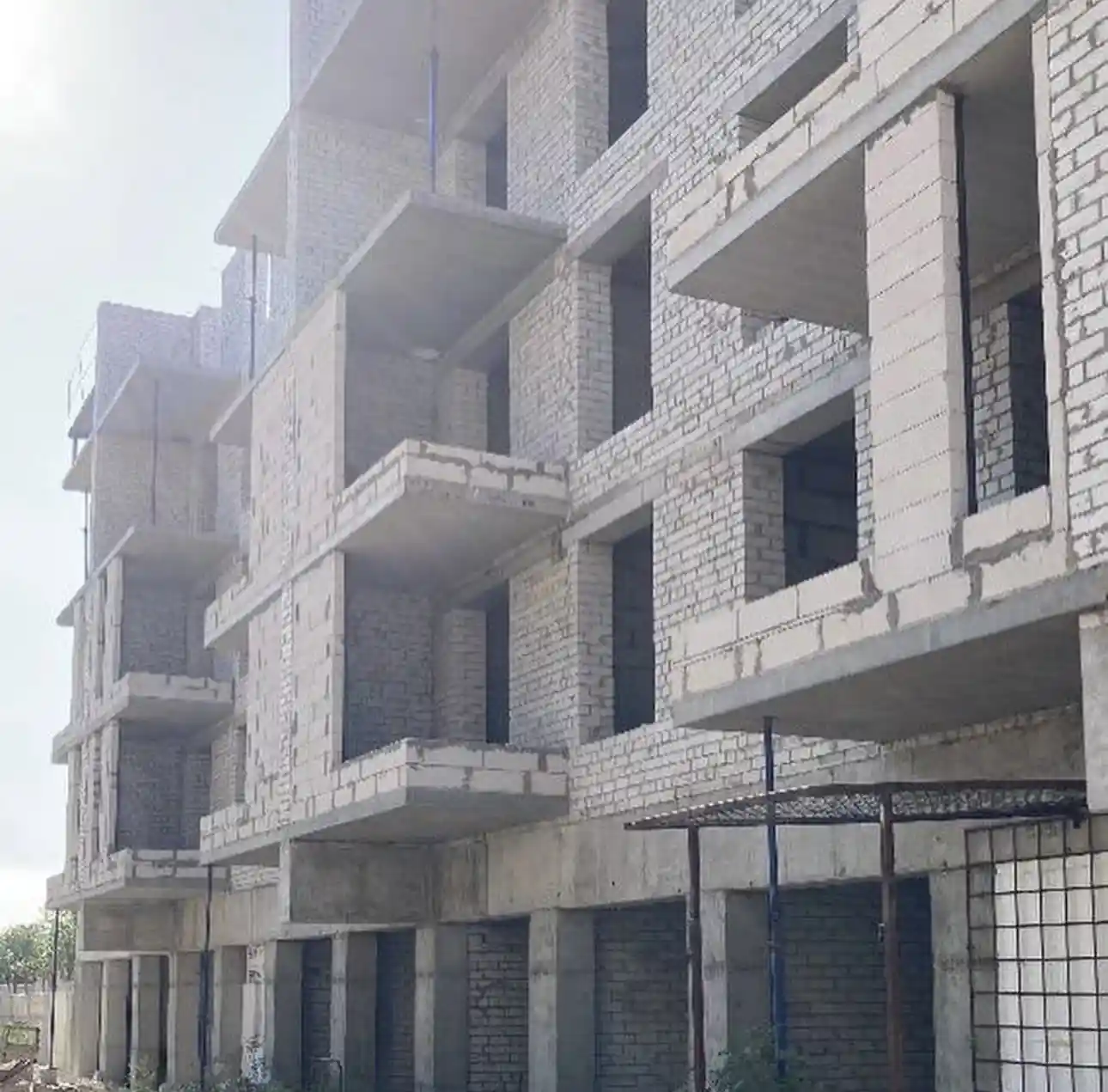

26 серпня 2023

изображение_viber_2023-10-03_12-15-13-162

26 серпня 2023

Опис

Традиційно для ЖК “Рідний Дім” звітуємось про хід будівництва:

ІІІ секція 🏗
– продовжуємо роботу над утепленням та фарбуванням фасаду;
– завершуємо монтаж газових котлів;
– продовжуємо роботу над зовнішніми мережами водопостачання та каналізації;

ІV секція 🏗

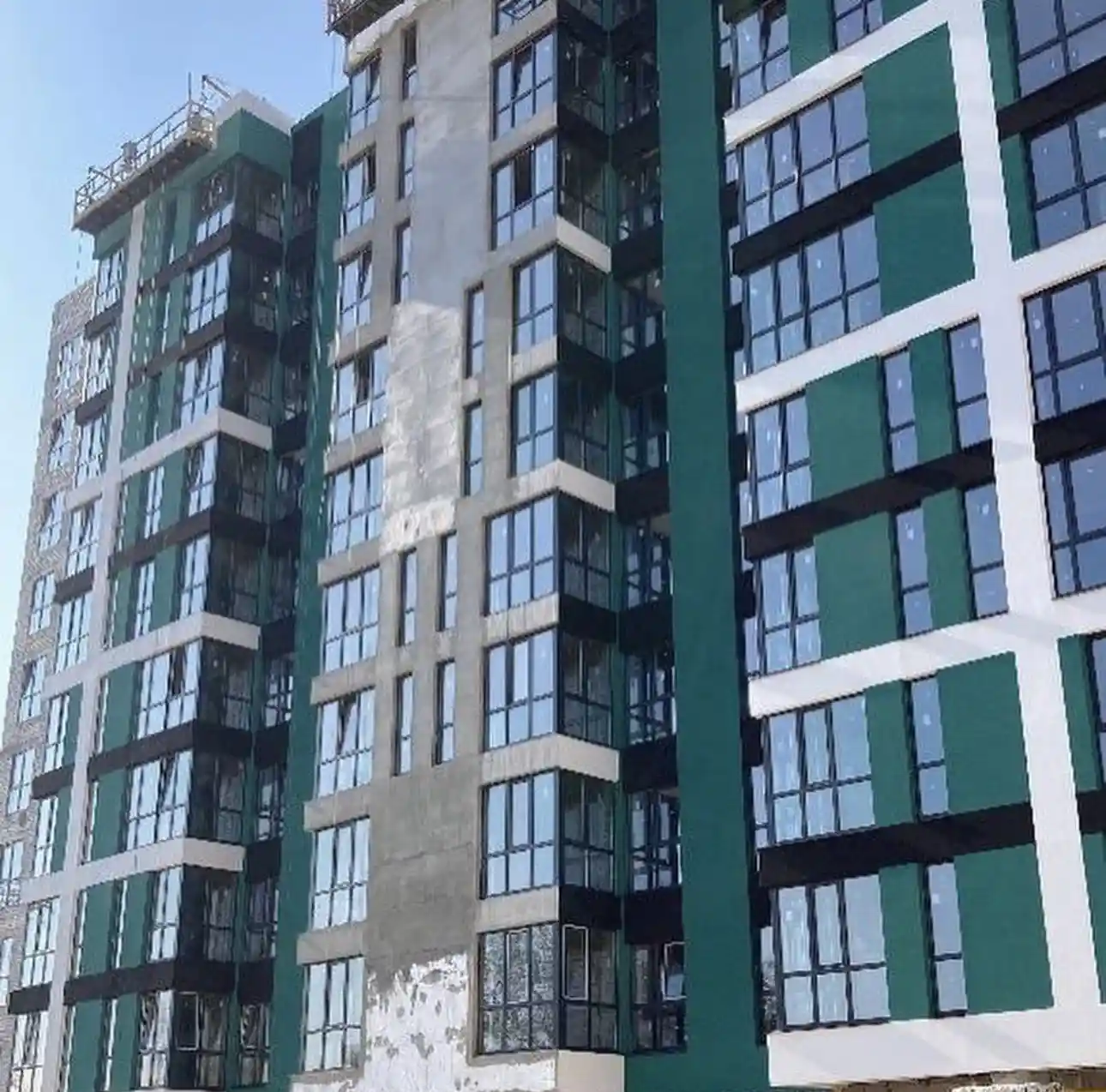

– продовжуємо роботу по утепленню та фарбуванню фасаду;

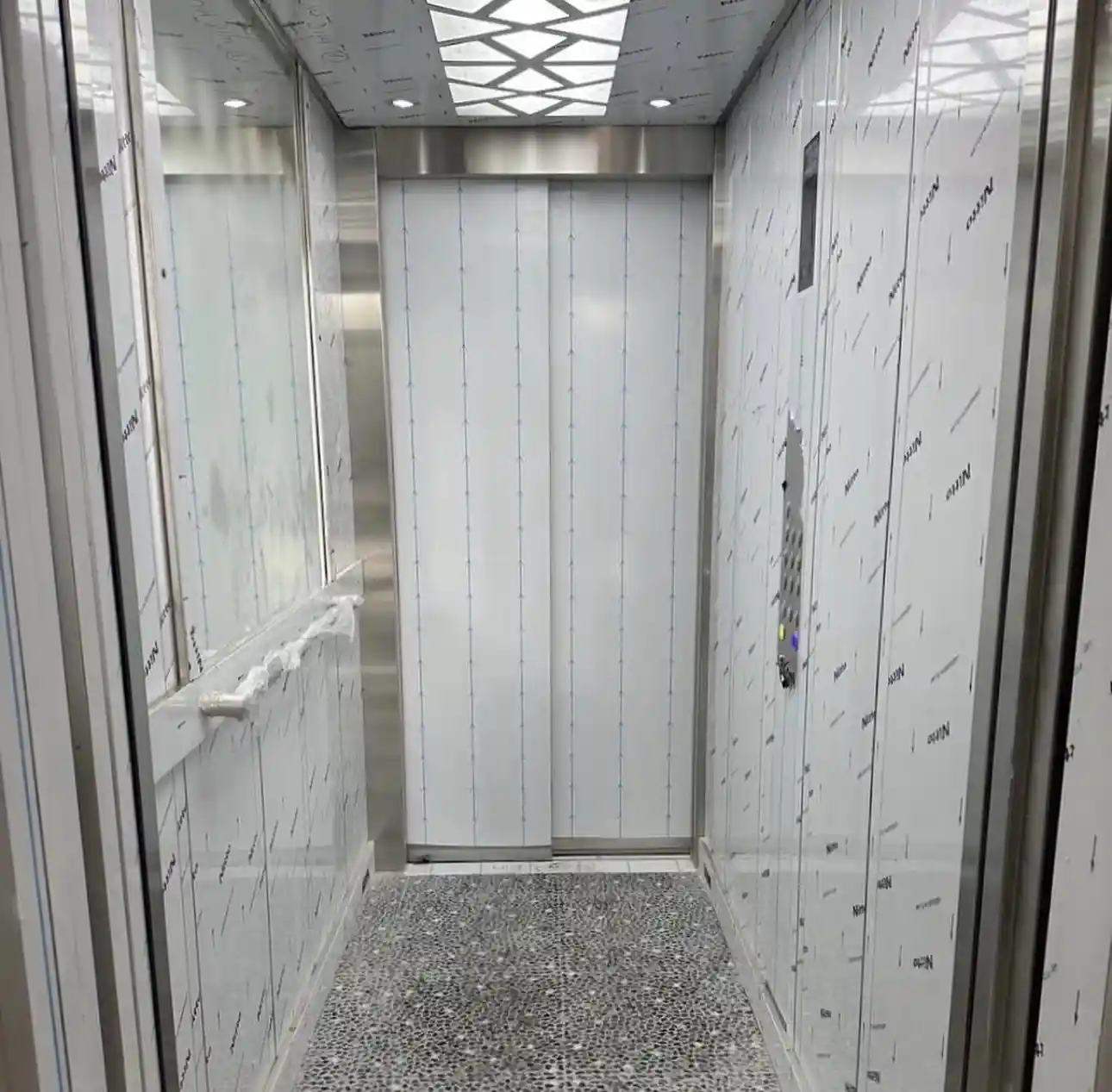

– завершили монтаж ліфта;
– завершили штукартурні роботи на 6-му поверсі;
– розпочали штукартурні роботи сходової клітини між 6 та 7 поверхом;
– завершили монтаж проводки електроенергії 7 і 8 поверху;

V секція 🏗:
– продовжуємо цегляну кладку 4-го поверху;
– розпочали влаштування перегородок 3-го поверху.
